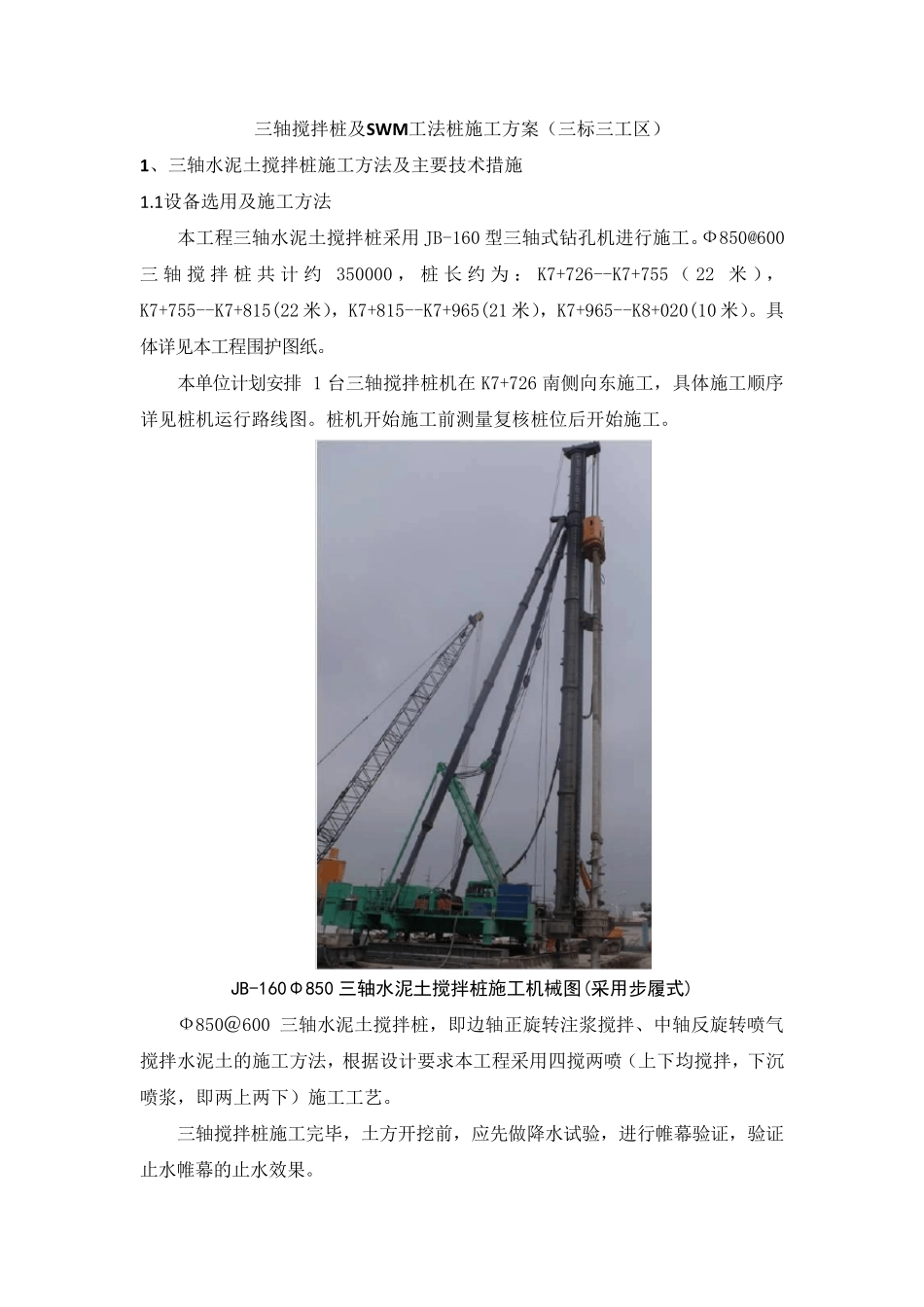

三轴搅拌桩及SW M工法桩施工方案(三标三工区) 1、三轴水泥土搅拌桩施工方法及主要技术措施 1 .1 设备选用及施工方法 本工程三轴水泥土搅拌桩采用JB-160 型三轴式钻孔机进行施工。Ф850@600 三轴搅拌桩共 计 约 350000 , 桩长 约 为 : K7+726--K7+755 (22 米 ),K7+755--K7+815(22 米),K7+815--K7+965(21 米),K7+965--K8+020(10 米)。具体详见本工程围护图纸。 本单位计划安排 1 台三轴搅拌桩机在 K7+726 南侧向东施工,具体施工顺序详见桩机运行路线图。桩机开始施工前测量复核桩位后开始施工。 JB-160Φ850 三轴水泥土搅拌桩施工机械图(采用步履式) Ф850@600 三轴水泥土搅拌桩,即边轴正旋转注浆搅拌、中轴反旋转喷气搅拌水泥土的施工方法,根据设计要求本工程采用四搅两喷(上下均搅拌,下沉喷浆,即两上两下)施工工艺。 三轴搅拌桩施工完毕,土方开挖前,应先做降水试验,进行帷幕验证,验证止水帷幕的止水效果。 1 .2 施工工艺流程 1 .3 施工技术要求及措施 1 .3 .1 清除地下障碍、开挖沟槽 三轴搅拌桩施工前应首先清除地下障碍,凡大于 150 ㎜以上石块、砼块应尽量清除干净,并填素土,遇到河道段需要修筑围堰、抽水、清淤、回填素土填平,此后用挖掘机开挖宽 1200 ㎜、深 1200~1500 ㎜导槽。 机械施工平台要求平整,平整度不大于 50mm,并用履带式挖掘机认真碾压密实,然后铺设路基箱,确保钻机稳定。 所以本工程施工之前先确认三轴搅拌桩施工位置有无在用管线及废掉的管线位置。先进行下方障碍物清理完毕后方挖沟进行下部工序。 1 .3 .2 测量放线 根据建设单位提供的导线点作为起算依据。在现场布设施工控制点兼水准点并进行测量、计算。施工控制点测量采用全站仪,按方向四测回及全圆观测法测量,其成果满足规范要求。 利 用复 测过 的坐 标 控制点和 设计坐 标 值 ,经 计算并复 核 有关 测量数 据后,准确放出 三轴水泥 土搅拌桩中 心 线位置。根据设计图 纸 ,测放桩位﹑ 并编 号 ,测量桩位地面 标 高 ,确定钻孔 深度。 1 .3 .3 施工顺 序 为确保每 幅 搭 接 质 量,按要求套 接 一 孔 施工,钻孔 顺 序如 下: 跳 槽式双 孔 全套 复 搅式连 接 : 一 般 情 况 下均 采用该 种 方式进行施工。 清除地下障碍开挖导槽 测量定位放线 铺设路基箱 钻机就 位对中 调 垂 直 度 喷 气 ...
