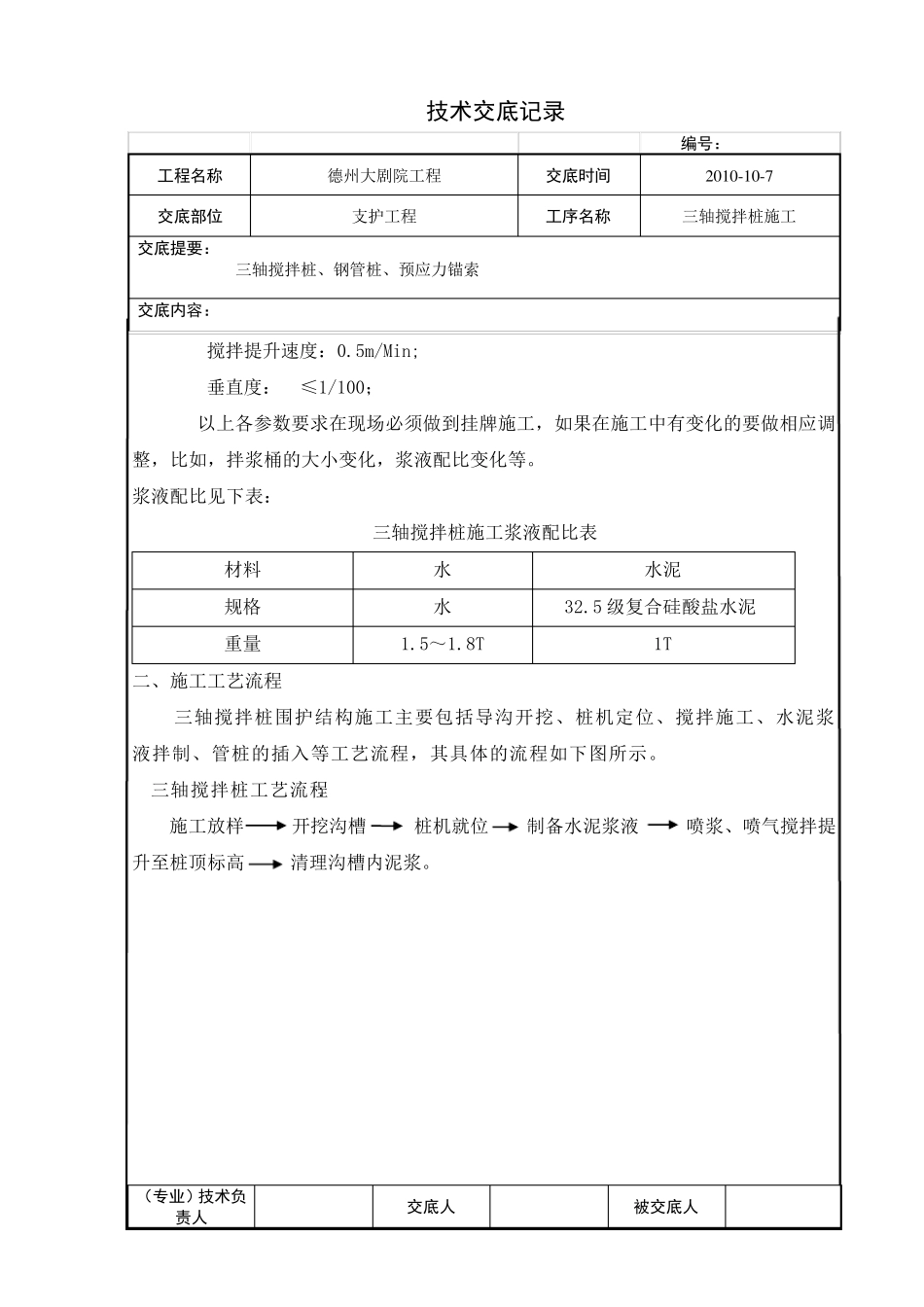

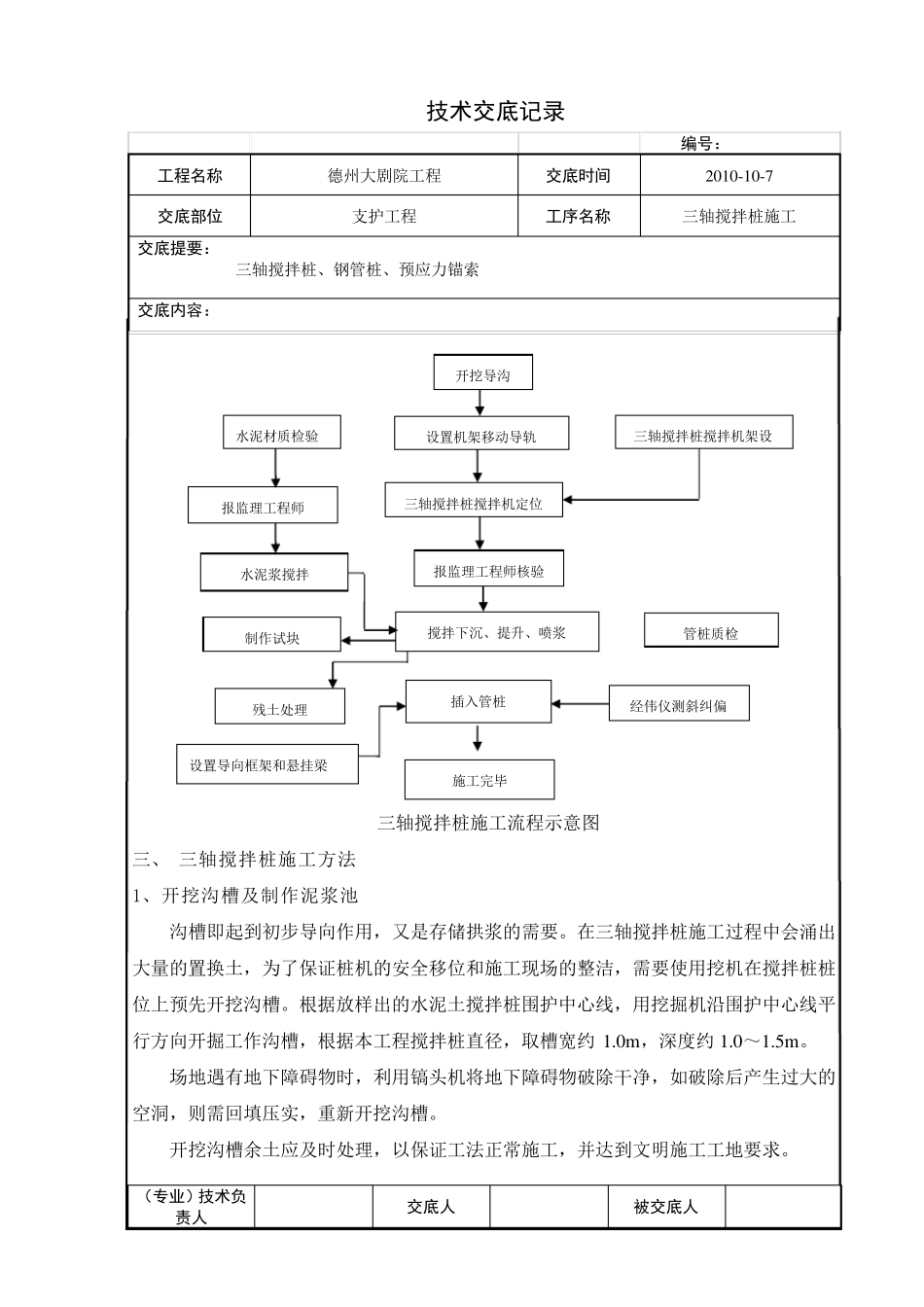

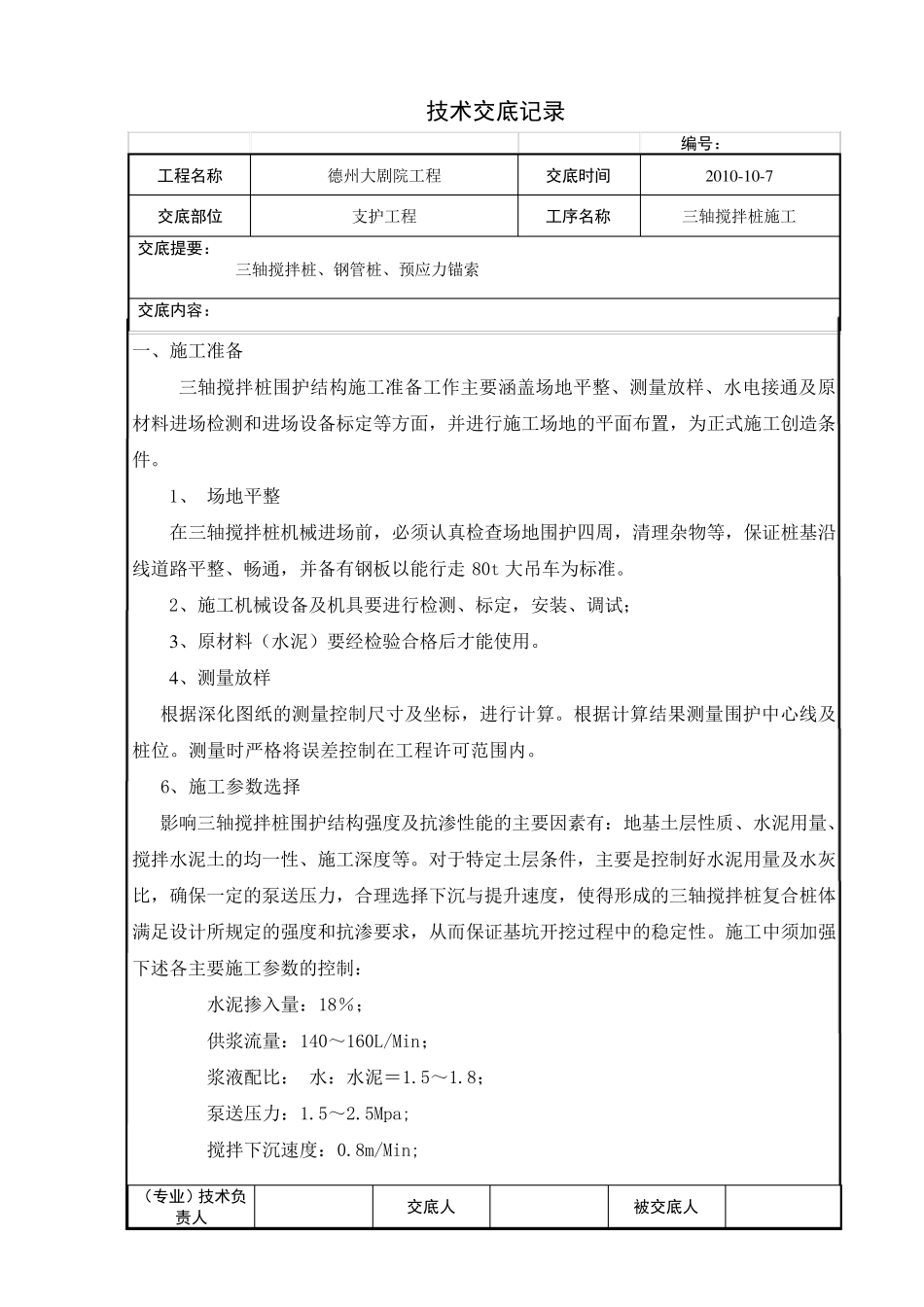

技术交底记录 编号: 工程名称 德州大剧院工程 交底时间 2 0 1 0 -1 0 -7 交底部位 支护工程 工序名称 三轴搅拌桩施工 交底提要: 三轴搅拌桩、钢管桩、预应力锚索 交底内容: (专业)技术负责人 交底人 被交底人 一、施工准备 三轴搅拌桩围护结构施工准备工作主要涵盖场地平整、测量放样、水电接通及原材料进场检测和进场设备标定等方面,并进行施工场地的平面布置,为正式施工创造条件。 1、 场地平整 在三轴搅拌桩机械进场前,必须认真检查场地围护四周,清理杂物等,保证桩基沿线道路平整、畅通,并备有钢板以能行走 80t 大吊车为标准。 2、施工机械设备及机具要进行检测、标定,安装、调试; 3 、原材料(水泥)要经检验合格后才能使用。 4 、测量放样 根据深化图纸的测量控制尺寸及坐标,进行计算。根据计算结果测量围护中心线及桩位。测量时严格将误差控制在工程许可范围内。 6、施工参数选择 影响三轴搅拌桩围护结构强度及抗渗性能的主要因素有:地基土 层 性质 、水泥用量、搅拌水泥土 的均 一性、施工深度等。对 于 特 定土 层 条件,主要是 控制好 水泥用量及水灰比 ,确 保一定的泵 送 压 力,合理选择下 沉 与 提 升 速 度,使得 形 成 的三轴搅拌桩复 合桩体满 足 设计所 规 定的强度和抗渗要求 ,从 而 保证基坑 开 挖 过 程中的稳 定性。施工中须加 强下 述 各 主要施工参数的控制: 水泥掺 入 量:18% ; 供 浆 流 量:140~ 160L/Min; 浆 液 配 比 : 水:水泥= 1.5~ 1.8; 泵 送 压 力:1.5~ 2.5Mpa; 搅拌下 沉 速 度:0.8m/Min; 技术交底记录 编号: 工程名称 德州大剧院工程 交底时间 2010-10-7 交底部位 支护工程 工序名称 三轴搅拌桩施工 交底提要: 三轴搅拌桩、钢管桩、预应力锚索 交底内容: (专业)技术负责人 交底人 被交底人 搅拌提升速度:0.5m/Min; 垂直度: ≤1/100; 以上各参数要求在现场必须做到挂牌施工,如果在施工中有变化的要做相应调整,比如,拌浆桶的大小变化,浆液配比变化等。 浆液配比见下表: 三轴搅拌桩施工浆液配比表 材料 水 水泥 规格 水 32.5 级复合硅酸盐水泥 重量 1.5~1.8T 1T 二、施工工艺流程 三轴搅拌桩围护结构施工主要包括导沟开挖、桩机定位、搅拌施工、水泥浆液拌制、管桩的插入等工艺流程,其具体的流程如下图所示。 三轴搅...
