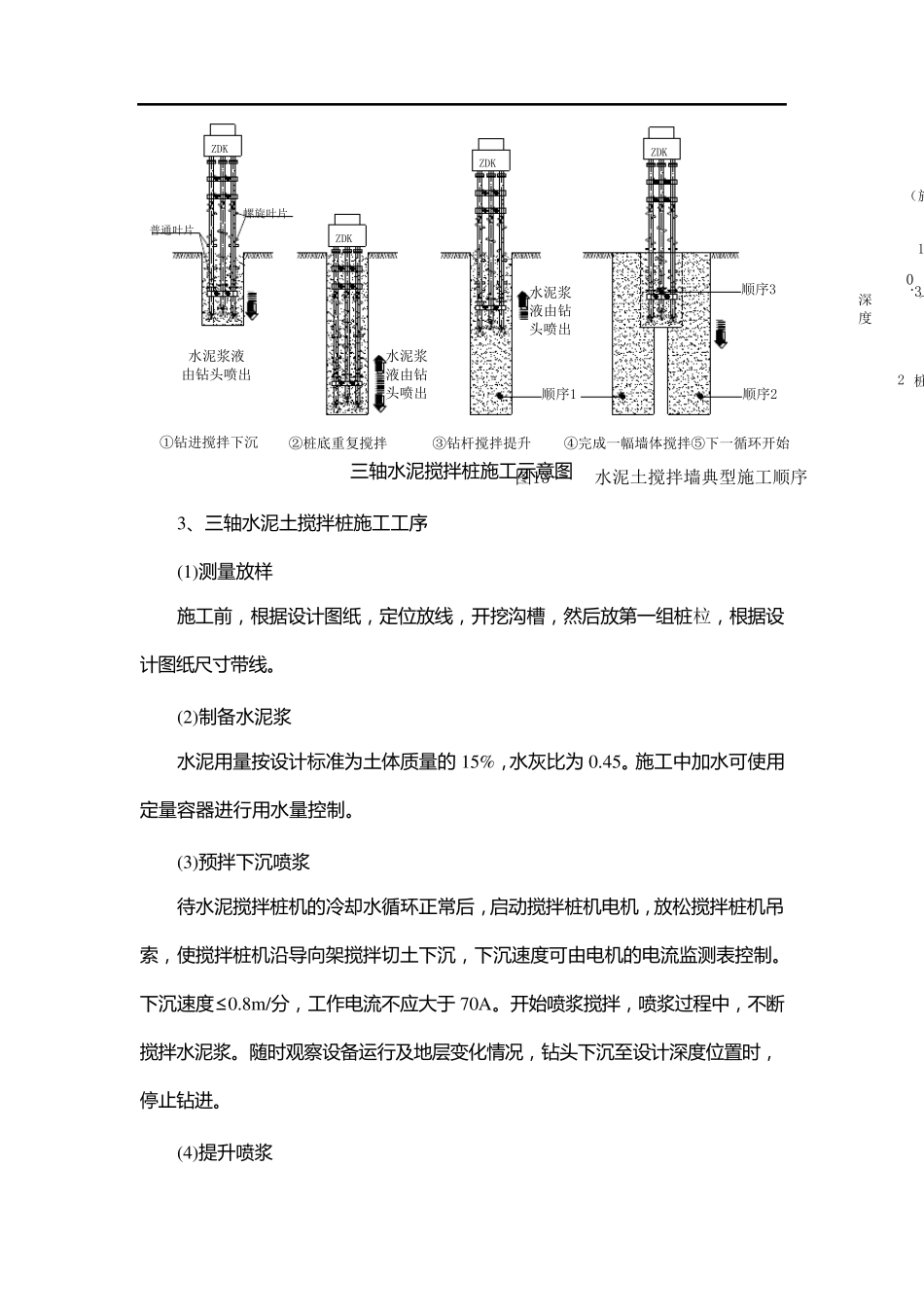

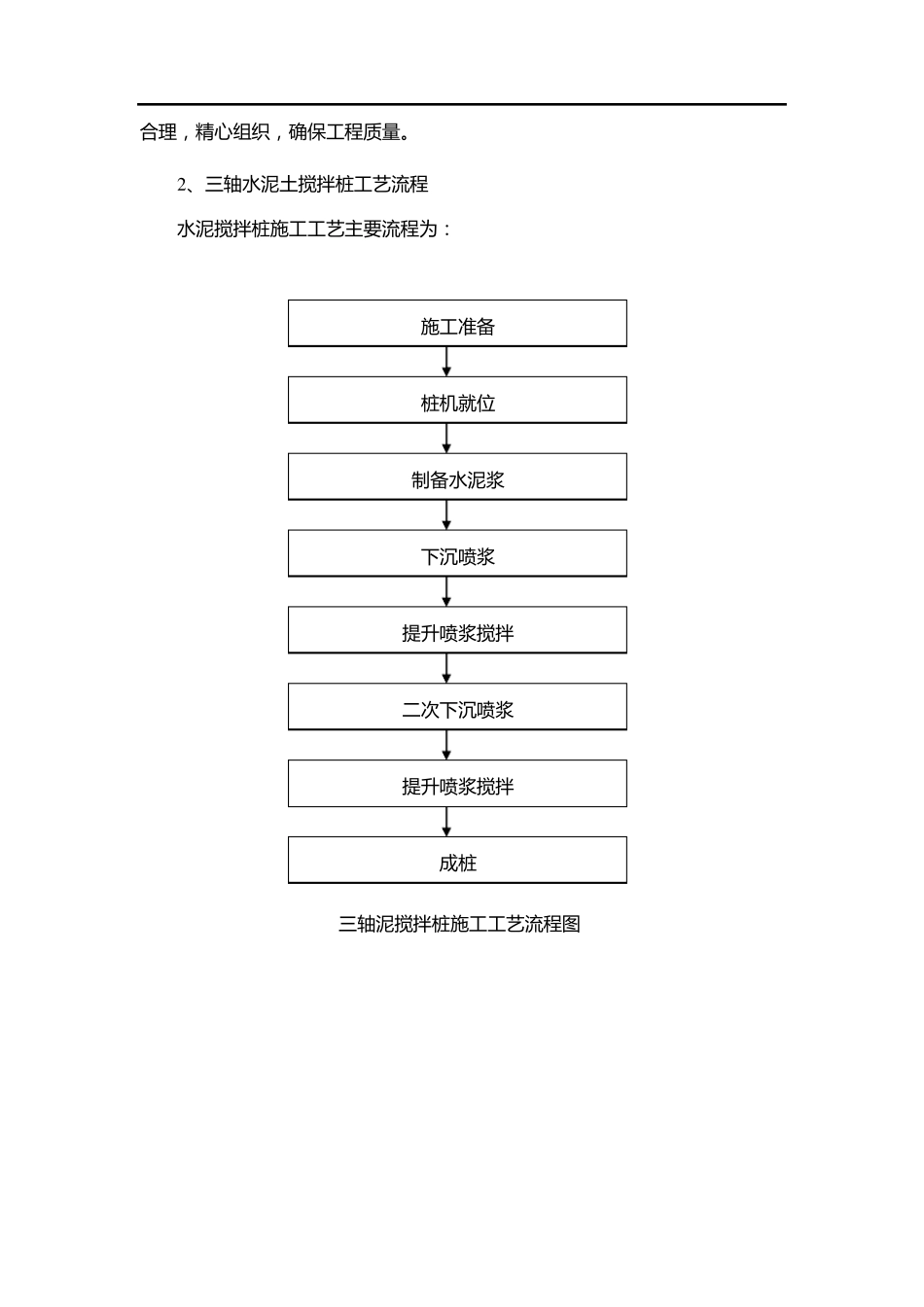

X.12.5.10 三 轴 水 泥 土 搅 拌 桩 施 工 方 案 本 工 程 小 商 品 市 场 站 附 属 结 构 出 入 口 止 水 帷 幕 采 用 φ850@600mm 三 轴 水 泥土 搅 拌 桩 。 1、 搅 拌 桩 施 工 工 艺 施 工 准 备 A 场 地 布 置 (A) 设 备 进 场 前 , 场 地 必 须 达 到 “三 通一平”, 大型机械行走路线软弱地 面必 须 加垫料夯实、 夯平。 (B) 清除障碍物的区域, 必 须 及时回填素土 并用 挖机分层夯实, 确保地 基承载力, 为三 轴 搅 拌 桩 施 工 提供条件。 (C) 开挖沟槽前 , 应摸清地 下管线等障碍物, 并采 取有效的措施 将施 工 区域内的地 上、 地 下障碍物清除和处理完毕。 B 材料准 备 及材料使用 计划 (A) 本 工 程 三 轴 搅 拌 桩 止 水 帷 幕 施 工 采 用P.S.A32.5 级普通硅酸盐水 泥 , 水泥 分批进 场 ;选择合格的水 泥 供应商 , 确保使用 设 计强度等级的水 泥 , 做好各类材料质量复试工 作, 杜绝不合格材料进 入 工 地 。 (B) 编制水 泥 需用 量计划和分批进 场 计划, 并按照分批进 场 计划及时组织进场 , 按照“施 工 区域划分及场 布 图”指定的位置 堆放整齐。 C 技术准 备 (A)施 工 前 召开施 工 技术人员及设 计人员的技术交底会, 熟悉设 计图纸和有关《规程 》, 明确施 工 图纸要求及有关质量检验评定标准 , 明确工 程 质量保证措施 、 施 工 安全措施 及文明施 工 要求。 (B)明确施 工 方 案 , 熟悉施 工 顺序, 协调各工 种各工 序之间关系, 做到 安排 合 理 , 精 心 组 织 , 确 保 工 程 质 量 。 2 、三轴水泥土搅拌桩工 艺流程 水泥搅拌桩施工 工 艺主要流程 为: 施工 准备 桩机就位 制备水泥浆 下沉喷浆 提升喷浆搅拌 二次下沉喷浆 提升喷浆搅拌 成桩 三轴泥搅拌桩施工 工 艺流程 图 ZDKZDKZDKZDK图13-- 水泥土搅拌墙典型施工顺序④完成一幅墙体搅拌⑤下一循环开始③钻杆搅拌提升②桩底重复搅拌水泥浆液由钻头喷出水泥浆液由钻头喷出 水泥浆液由钻头喷出21(施深度0.3~桩顺序1顺序2顺序3普通叶片螺旋叶片①钻进搅拌下沉三 轴 水 泥 搅 拌 桩 施 工 示 意 图 3、三 轴 水 泥 土 搅 拌 桩 施 工 工 序 (1)测 量 放...
