三通一平工程施工方案 批准: 日期: 年 月 日 审核: 日期: 年 月 日 编写: 日期: 年 月 日 ………电力工程有限公司 ………\110kV 变电站工程项目部 2012 年 月 日 目 录 一、 适用范围
1 二、 编写依据
1 三、 作业流程
1 四、 工艺流程说明及主要质量控制要点
1 五、 危险点辨识及预控措施
4 六、 工艺质量要求
4 七、 质量通病防治措施
6 八、 强制性条文
7 九、 质量验评及质量控制方式

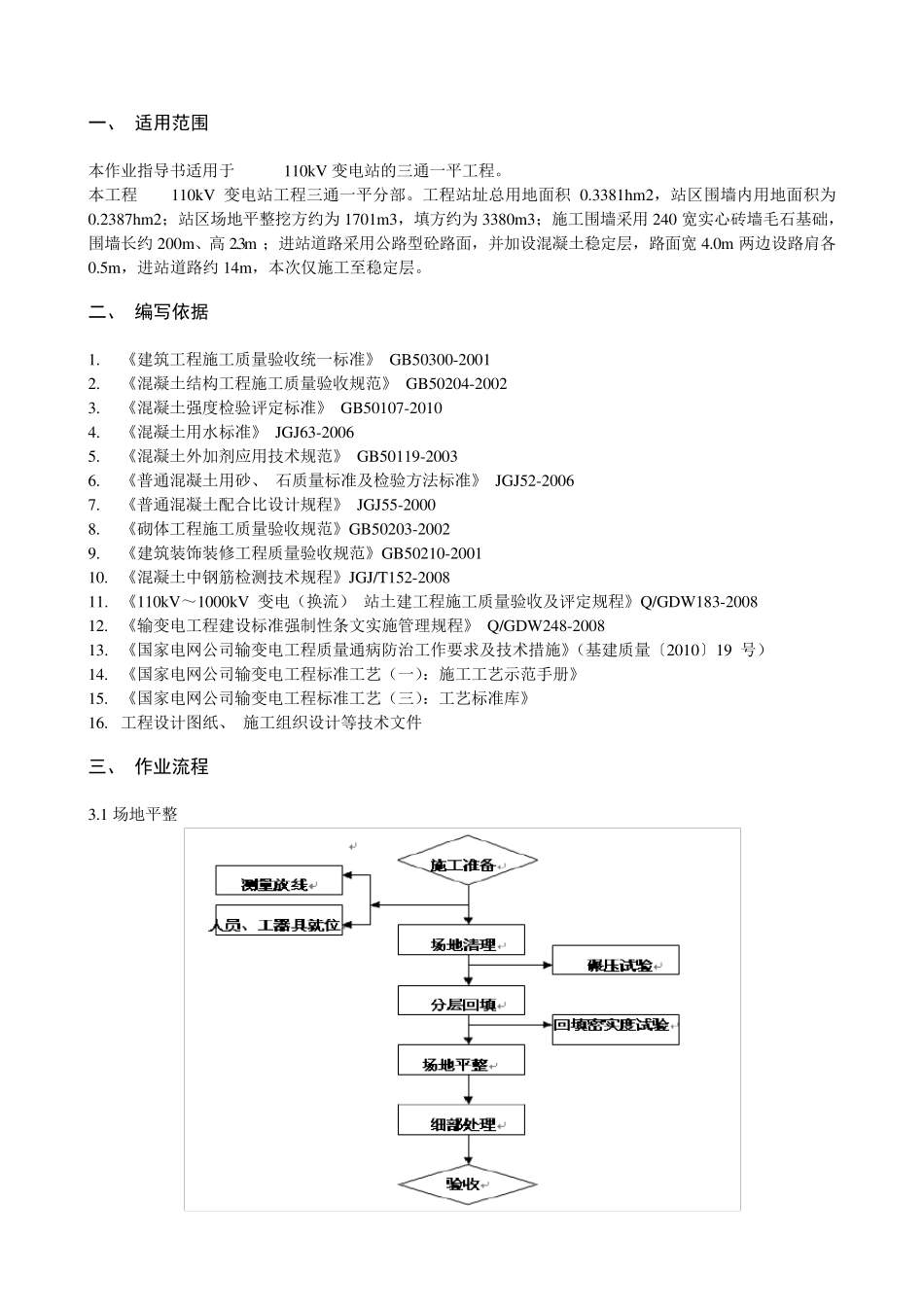

11 一、 适用范围 本作业指导书适用于 110kV 变电站的三通一平工程
本工程 110kV 变电站工程三通一平分部
工程站址总用地面积0
3381hm 2,站区围墙内用地面积为0
2387hm 2;站区场地平整挖方约为1701m 3,填方约为3380m 3;施工围墙采用240 宽实心砖墙毛石基础,围墙长约200m 、高 2
3m ;进站道路采用公路型砼路面,并加设混凝土稳定层,路面宽4
0m 两边设路肩各0
5m ,进站道路约14m ,本次仅施工至稳定层
二、 编写依
