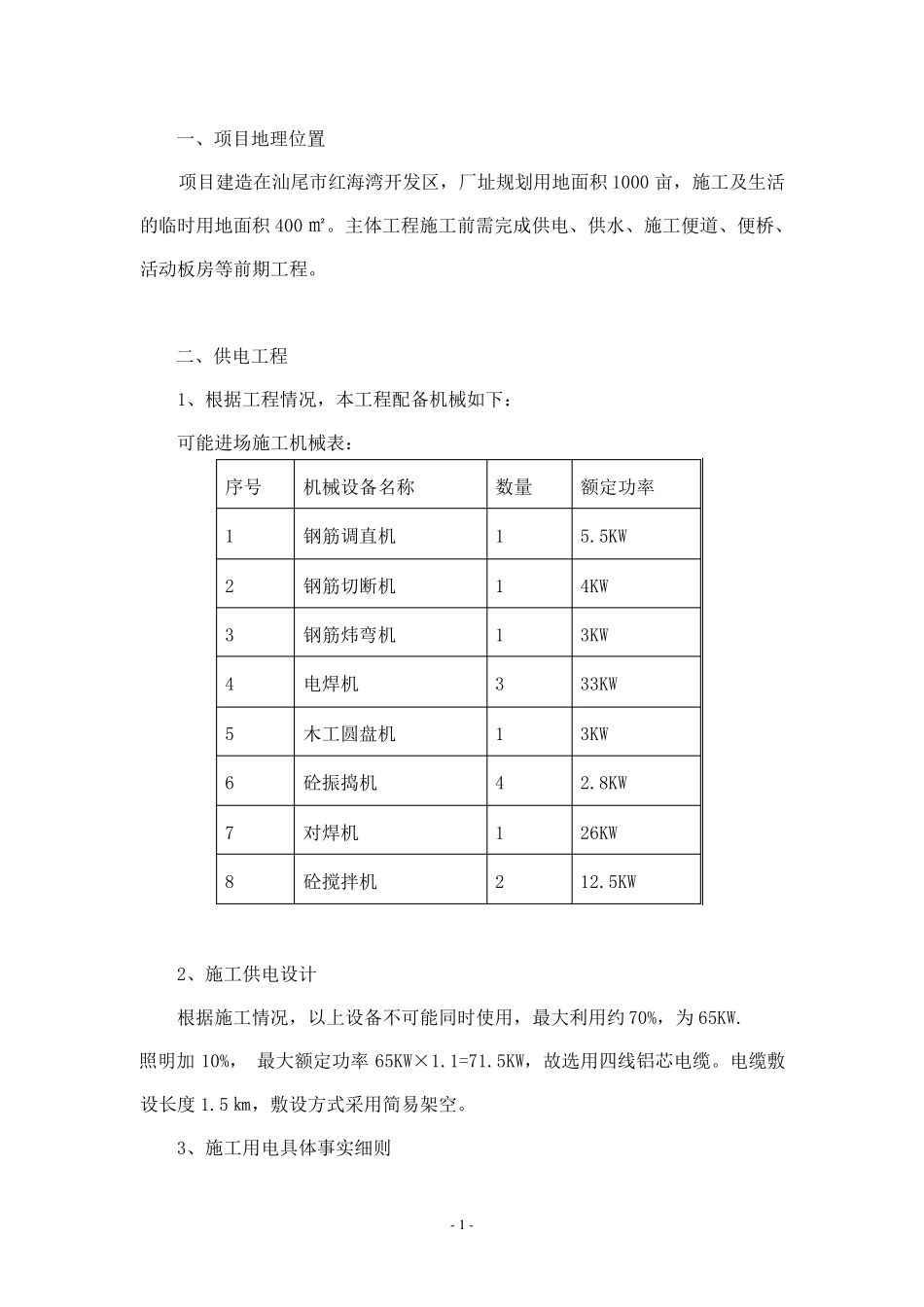

- 1 - 一、项目地理位置 项目建造在汕尾市红海湾开发区,厂址规划用地面积1000 亩,施工及生活的临时用地面积400 ㎡
主体工程施工前需完成供电、供水、施工便道、便桥、活动板房等前期工程
二、供电工程 1、根据工程情况,本工程配备机械如下: 可能进场施工机械表: 序号 机械设备名称 数量 额定功率 1 钢筋调直机 1 5
5KW 2 钢筋切断机 1 4KW 3 钢筋炜弯机 1 3KW 4 电焊机 3 33KW 5 木工圆盘机 1 3KW 6 砼振捣机 4 2
8KW 7 对焊机 1 26KW 8 砼搅拌机 2 12
5KW 2、施工供电设计 根据施工情况,以上设备不可能同时使用,最大利用约70%,为65KW
照明加10%, 最大额定功率65KW×1
5KW,故选用四线铝芯电缆
电缆敷设长度 1
5 ㎞,敷设方式采用简易架空

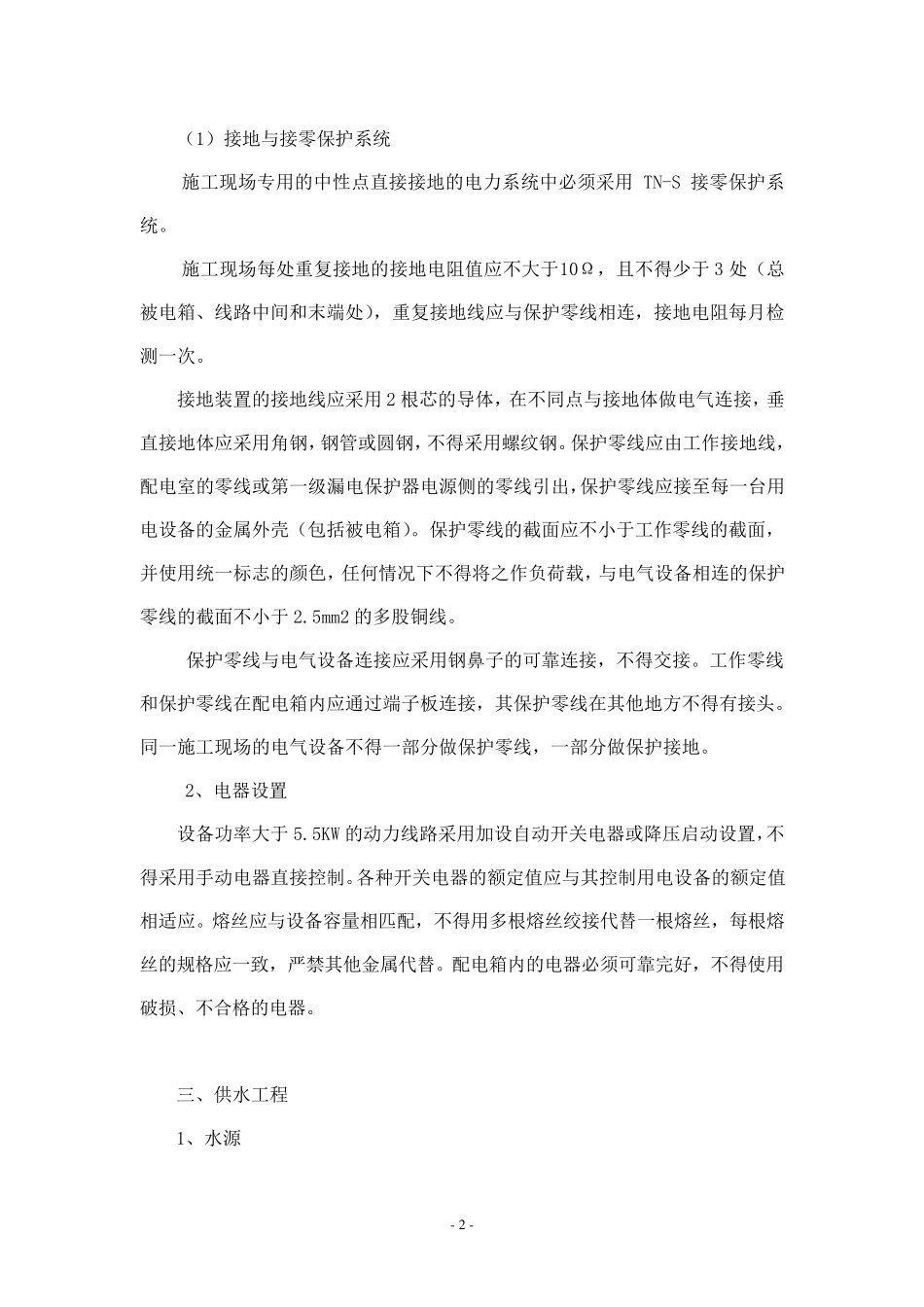

3、施工用电具体事实细则 - 2 - (1)接地与接零保护系统 施工现场专用的中性点直接接地的电力系统中必须采用TN-S 接零保护系统
施工现场每处重复接地的接地电阻值应不大于10Ω,且不得少于3 处(总被电箱、线路中间和末端处),重复接地线应与保护零线相连,接地电阻每月检测一次
接地装置的接地线应采用2 根芯的导体,在不同点与接地体做电气连接,垂直接地体应采用角钢,钢管或圆钢,不得采用螺纹钢
保护零线应由工作接地线,配电室的零线或第一级漏电保护器电源侧的零线引出,保护零线应接至每一台用电设备的金属外壳(包括被电箱)
保护零线的截面应不小于工作零线的截面,并使用统一标志的颜色,任何情况下不得将之作负荷载,与电气设备相连的保护零线的截面不小于2
5mm2 的多股铜线
保护零线与电气设备连接应采用钢鼻子的可靠连接,不得交接
工作零线和保护零线在配电箱内应通过端子板连接,其保护零线在其他地方不得有接头
同一施工现场的电气设备不得一部
