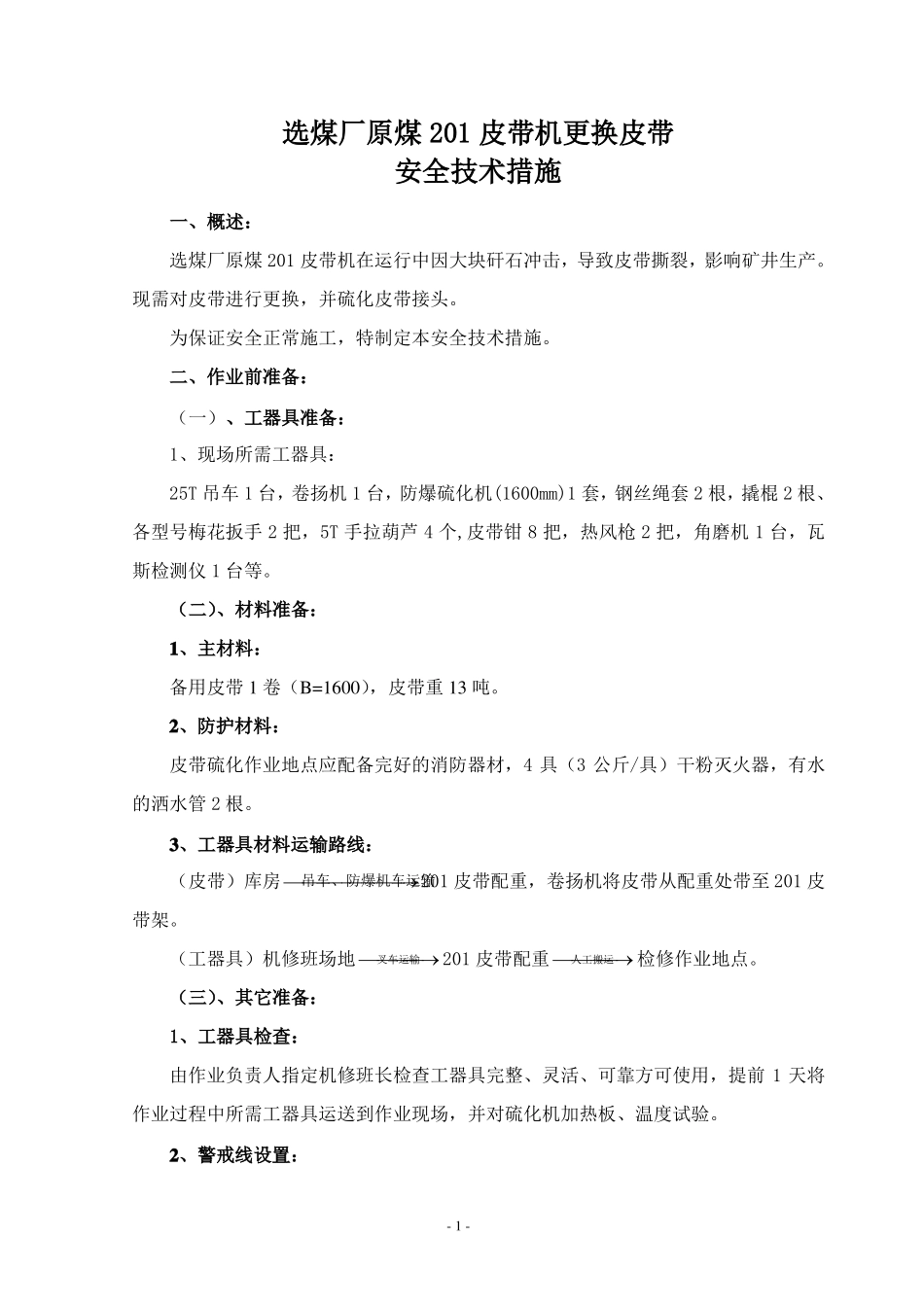

选煤厂原煤 201 皮带机更换皮带安全技术措施一、概述:选煤厂原煤 201 皮带机在运行中因大块矸石冲击,导致皮带撕裂,影响矿井生产
现需对皮带进行更换,并硫化皮带接头
为保证安全正常施工,特制定本安全技术措施
二、作业前准备:(一)、工器具准备:1、现场所需工器具:25T 吊车 1 台,卷扬机 1 台,防爆硫化机(1600mm)1 套,钢丝绳套 2 根,撬棍 2 根、各型号梅花扳手 2 把,5T 手拉葫芦 4 个,皮带钳 8 把,热风枪 2 把,角磨机 1 台,瓦斯检测仪 1 台等
(二)、材料准备:1、主材料:备用皮带 1 卷(B=1600),皮带重 13 吨
2、防护材料:皮带硫化作业地点应配备完好的消防器材,4 具(3 公斤/具)干粉灭火器,有水的洒水管 2 根
3、工器具材料运输路线:201 皮带配重,卷扬机将皮带从配重处带至 201 皮(皮带)库房 吊车、防爆机车运输带架
检修作业地点
201 皮带配重 人工搬运(工器具)机修班场地 叉车运输(三)、其它准备:1、工器具检查:由作业负责人指定机修班长检查工器具完整、灵活、可靠方可使用,提前 1 天将作业过程中所需工器具运送到作业现场,并对硫化机加热板、温度试验

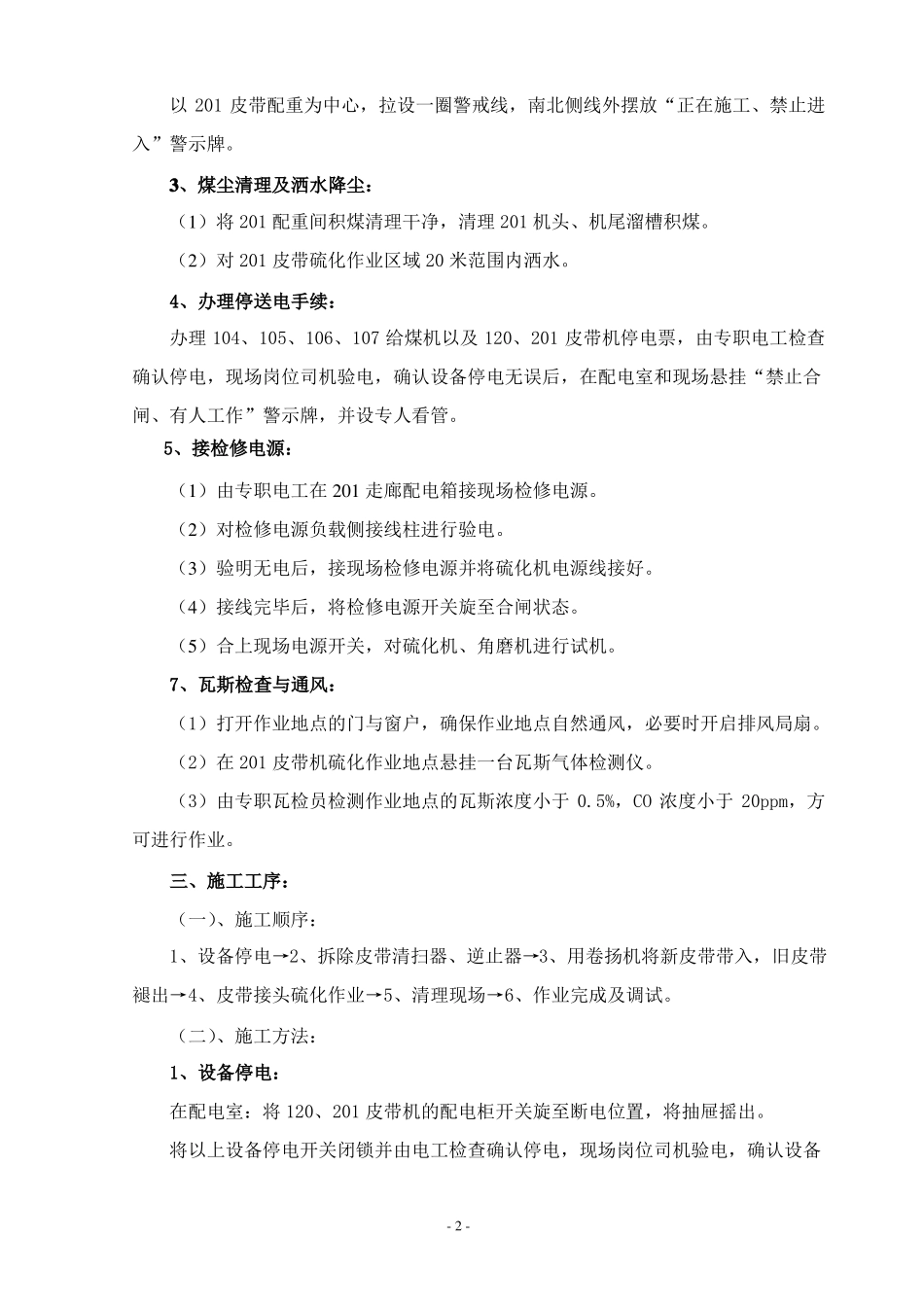

2、警戒线设置:- 1 -以 201 皮带配重为中心,拉设一圈警戒线,南北侧线外摆放“正在施工、禁止进入”警示牌
3、煤尘清理及洒水降尘:(1)将 201 配重间积煤清理干净,清理 201 机头、机尾溜槽积煤
(2)对 201 皮带硫化作业区域 20 米范围内洒水
4、办理停送电手续:办理 104、105、106、107 给煤机以及 120、201 皮带机停电票,由专职电工检查确认停电,现场岗位司机验电,确认设备停电无误后,在配电室和现场悬挂“禁止合闸、有人工作”警示牌,并设专人看管
5、接检修电源:(1)由专职电工在
