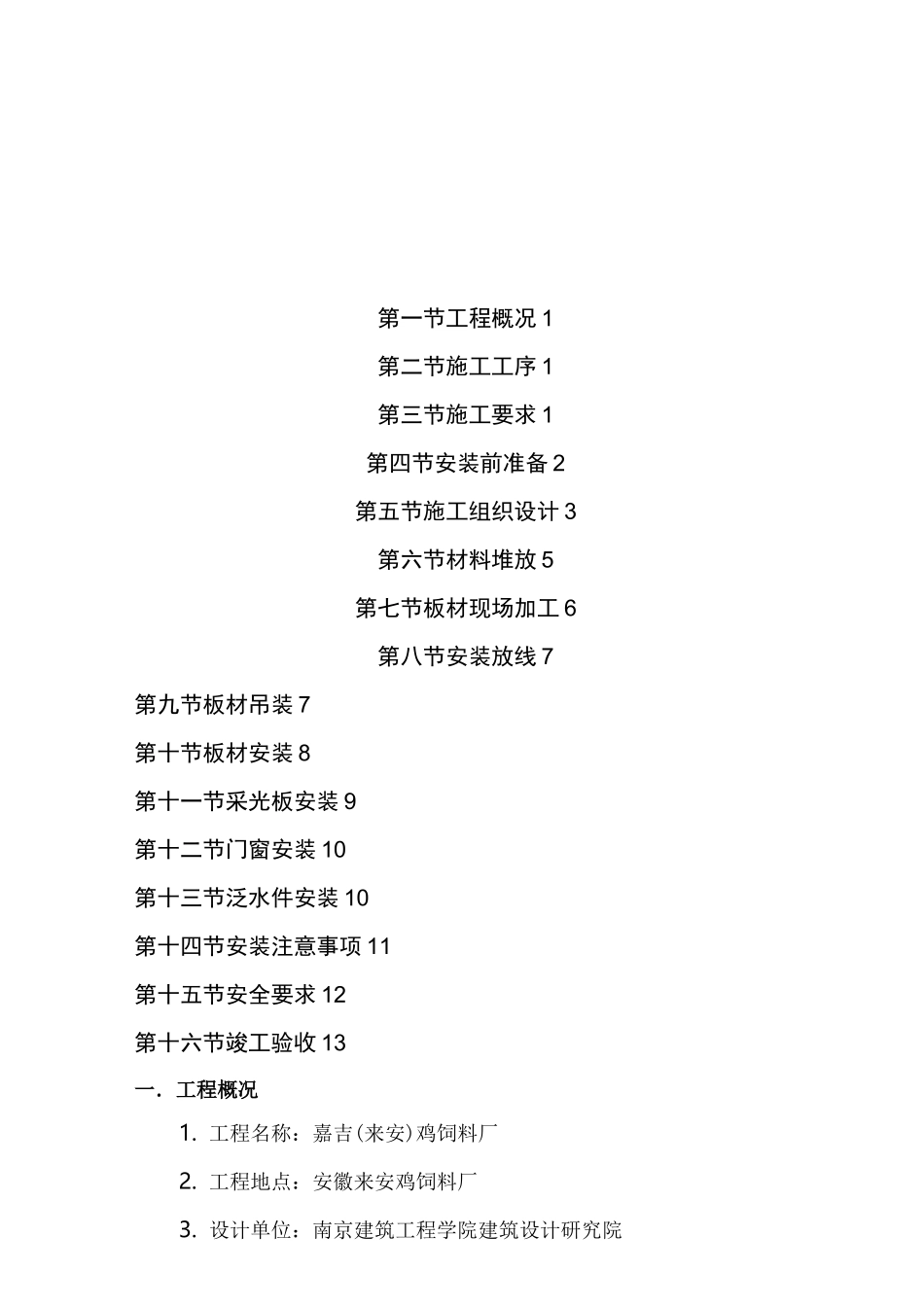

嘉吉(来安)鸡饲料厂混合塔钢结构彩钢瓦施工方案编制:审核:批准:上海亚泰建设集团有限公司年月日第一节工程概况 1第二节施工工序 1第三节施工要求 1第四节安装前准备 2第五节施工组织设计 3第六节材料堆放 5第七节板材现场加工 6第八节安装放线 7第九节板材吊装 7第十节板材安装 8第十一节采光板安装 9第十二节门窗安装 10第十三节泛水件安装 10第十四节安装注意事项 11第十五节安全要求 12第十六节竣工验收 13一.工程概况1. 工程名称:嘉吉(来安)鸡饲料厂2. 工程地点:安徽来安鸡饲料厂3. 设计单位:南京建筑工程学院建筑设计研究院4. 监理单位:厂房为单层钢结构厂房,建筑面积 m2,南北长_m,东西长 m,建筑物高 m,彩板围护,屋面系统采用 mm_压型彩钢板组成。二、施工工序材料准备 T 施工作业区安全围护和监护 T 屋面板吊装 T 铺设下脊瓦及下层板 T 安装附加檩条 T 铺玻璃棉 T 安装上层板 T 包边折件三、施工要求1、材料进场检验(1) 、材料进场厂商应附原厂(素材提供厂商)出厂材质检验证明并依规定办法取样送检。(2) 、检验成型板规格尺寸、厚度、数量、长度及宽度。(3) 、检验各式收边料规格尺寸、厚度、数量及形式是否符合料单。(4) 、检验零配件自攻螺丝及垫片、拉钉、止水胶、、固定座等。(5) 、彩色钢板外观不得有刮伤磨损、扭曲、污染色差、翘角等现象。(6) 、材料安置屋架后,所有板肋须朝上,板面应朝同一方向(并应以尼龙绳或麻绳固定于钢构之主构件上,屋面板隔跨堆放,不得置于檩条中央。2、生命绳的固定和检查在现有屋面的四周已经安装好正式生命绳,在每一跨中间设有临时生命绳,在作业前检查生命绳的连接是否牢固,生命绳有无破损,确认合格后,方可进行作业,在作业时要 100%挂好安全带。四、安装前准备1.材料准备。对小型工程,材料需一次性准备完毕。对大型工程,材料准备需按施工组织计划分步进行,并向供应商提出分步供应清单,清单中需注明每批板材的规格、型号、数量、连接件、配件的规格数量等,并应规定好到货时间和指定堆放位置。材料到货后应立即清点数量、规格,并核对送货清单与实际数量是否相符合。当发现质量问题时,需及时处理,更换、代用或其他方法,并应将问题及时反映到供货厂家。2.机具准备。彩板围护结构因其体轻,一般不需大型机具。机具准备应按施工组织计划的要求准备齐全,基本有以下几种:(1)提升设备:汽车吊、卷扬机、滑轮、拔杆、吊盘等,按不同工...
