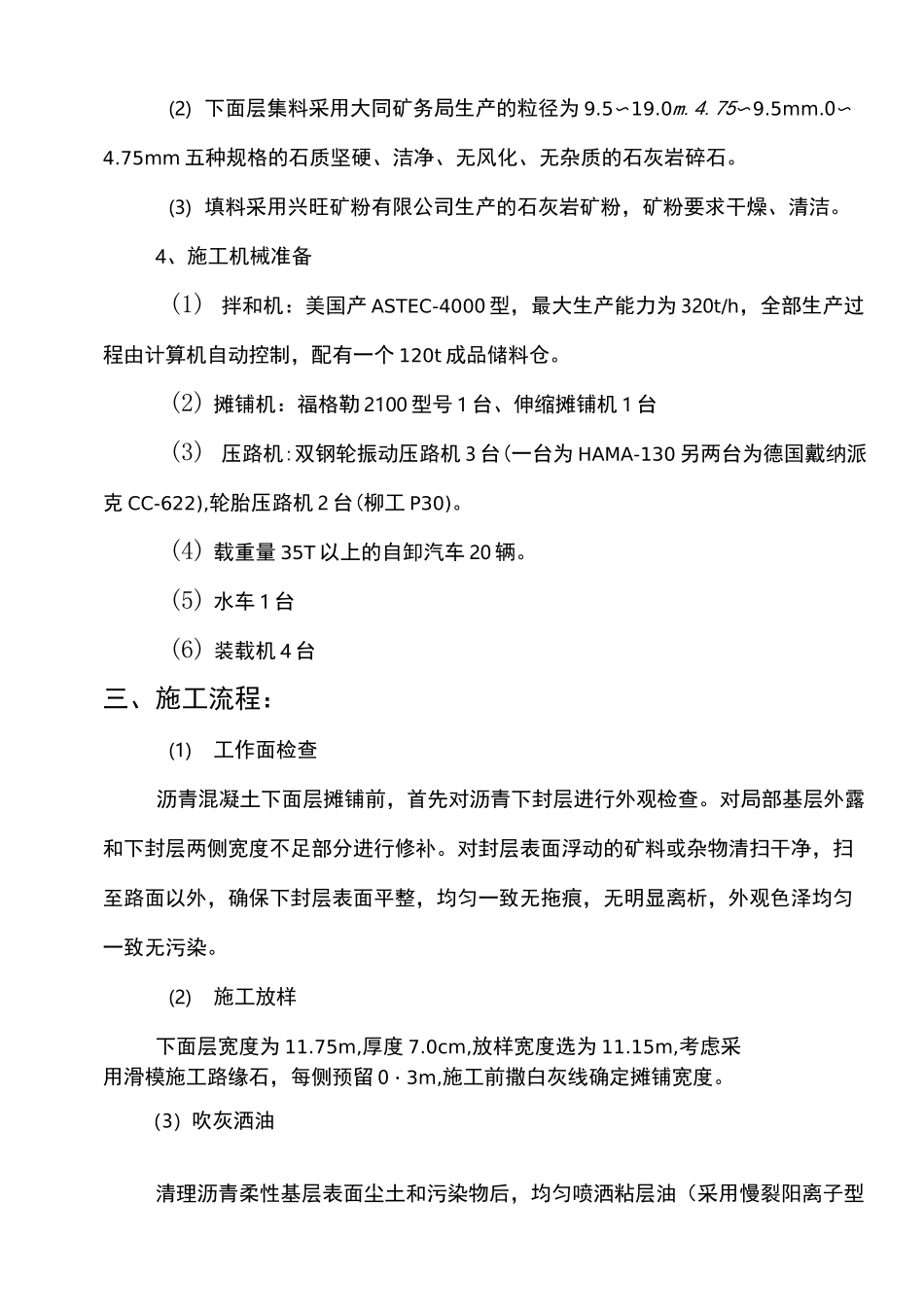

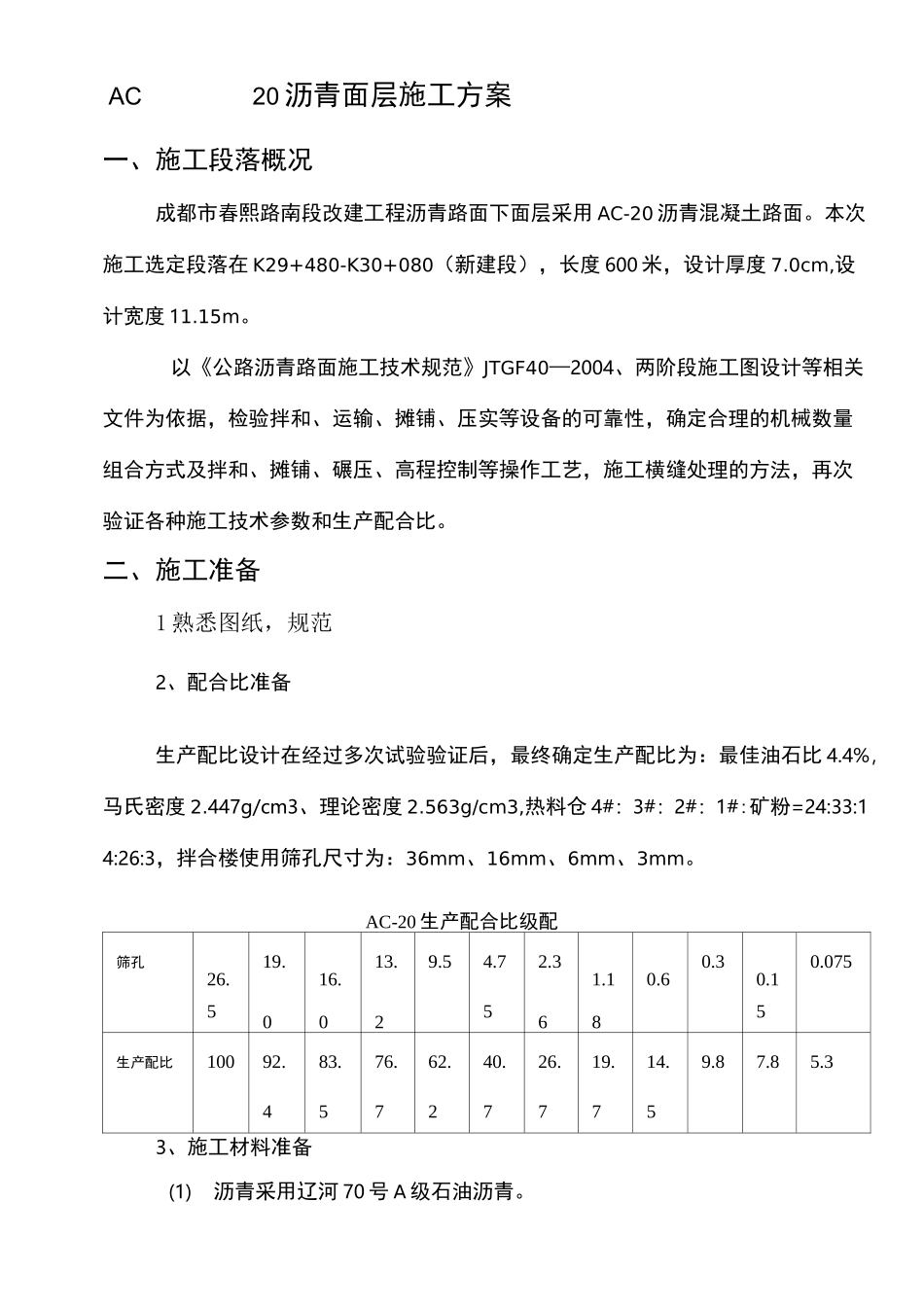

一、施工段落概况成都市春熙路南段改建工程沥青路面下面层采用 AC-20 沥青混凝土路面。本次施工选定段落在 K29+480-K30+080(新建段),长度 600 米,设计厚度 7.0cm,设计宽度 11.15m。以《公路沥青路面施工技术规范》JTGF40—2004、两阶段施工图设计等相关文件为依据,检验拌和、运输、摊铺、压实等设备的可靠性,确定合理的机械数量组合方式及拌和、摊铺、碾压、高程控制等操作工艺,施工横缝处理的方法,再次验证各种施工技术参数和生产配合比。二、施工准备1 熟悉图纸,规范2、配合比准备生产配比设计在经过多次试验验证后,最终确定生产配比为:最佳油石比 4.4%,马氏密度 2.447g/cm3、理论密度 2.563g/cm3,热料仓 4#:3#:2#:1#:矿粉=24:33:14:26:3,拌合楼使用筛孔尺寸为:36mm、16mm、6mm、3mm。AC-20 生产配合比级配筛孔26.19.16.13.9.54.72.31.10.60.30.10.07550025685生产配比10092.83.76.62.40.26.19.14.9.87.85.3457277753、施工材料准备(1)沥青采用辽河 70 号 A 级石油沥青。AC20 沥青面层施工方案(2) 下面层集料采用大同矿务局生产的粒径为 9.5〜19.0m.4.75〜9.5mm.0〜4.75mm 五种规格的石质坚硬、洁净、无风化、无杂质的石灰岩碎石。(3) 填料采用兴旺矿粉有限公司生产的石灰岩矿粉,矿粉要求干燥、清洁。4、施工机械准备(1) 拌和机:美国产 ASTEC-4000 型,最大生产能力为 320t/h,全部生产过程由计算机自动控制,配有一个 120t 成品储料仓。(2) 摊铺机:福格勒 2100 型号 1 台、伸缩摊铺机 1 台(3) 压路机:双钢轮振动压路机 3 台(一台为 HAMA-130 另两台为德国戴纳派克 CC-622),轮胎压路机 2 台(柳工 P30)。(4) 载重量 35T 以上的自卸汽车 20 辆。(5) 水车 1 台(6) 装载机 4 台三、施工流程:(1)工作面检查沥青混凝土下面层摊铺前,首先对沥青下封层进行外观检查。对局部基层外露和下封层两侧宽度不足部分进行修补。对封层表面浮动的矿料或杂物清扫干净,扫至路面以外,确保下封层表面平整,均匀一致无拖痕,无明显离析,外观色泽均匀一致无污染。(2)施工放样下面层宽度为 11.75m,厚度 7.0cm,放样宽度选为 11.15m,考虑采用滑模施工路缘石,每侧预留 0・3m,施工前撒白灰线确定摊铺宽度。(3)吹灰洒油清理沥青柔性基层表面尘土和污染物后,均匀喷洒粘层油(采用慢裂阳离子型乳化沥青,沥青含量控制 0.7~1.5L/m2),沥青用量可用牛皮纸测,待乳化沥青破乳、水分蒸发...
