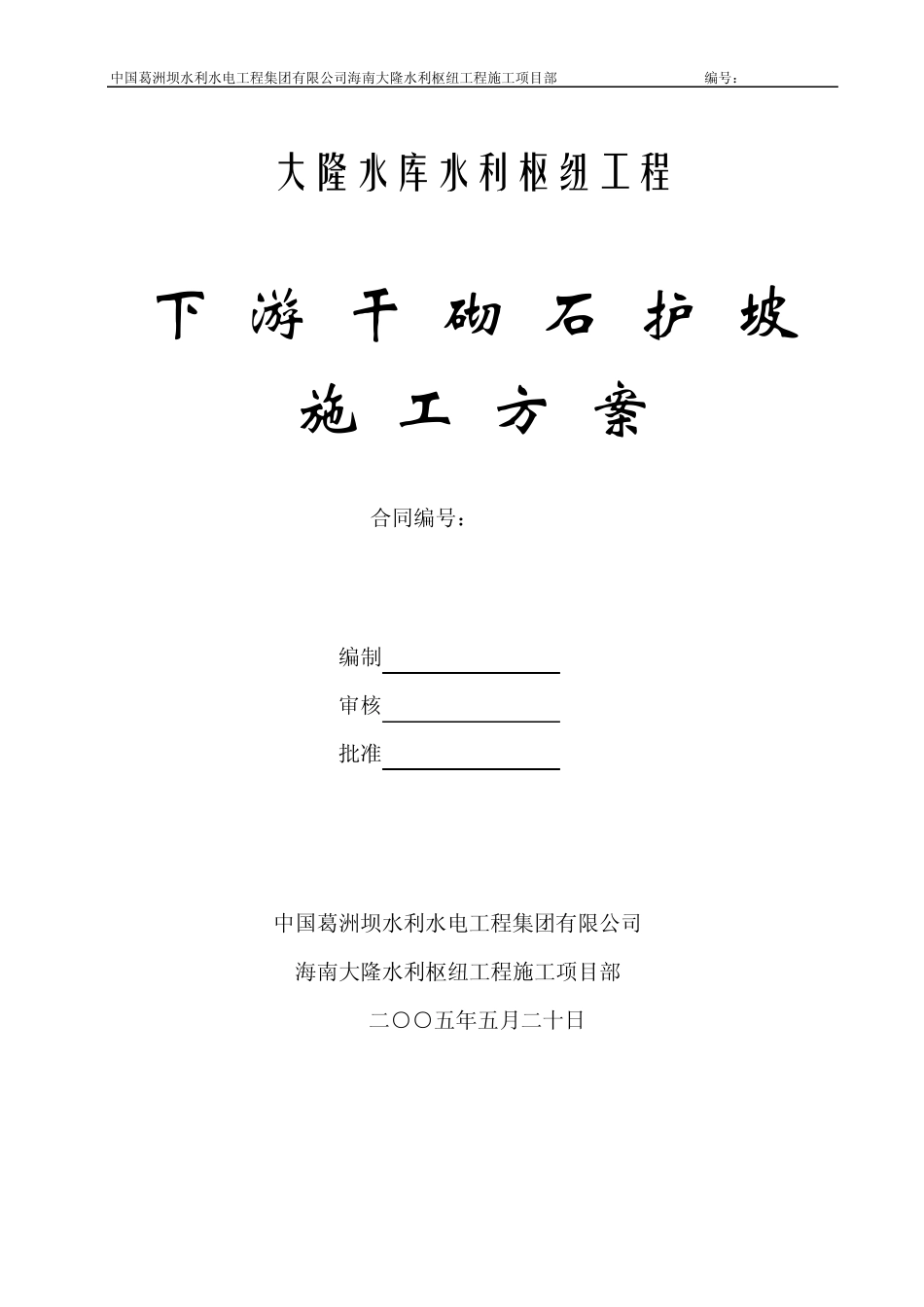

中国葛洲坝水利水电工程集团有限公司海南大隆水利枢纽工程施工项目部 编号: GCaDLBT05001 大隆水库水利枢纽工程 下 游 干 砌 石 护 坡 施 工 方 案 合同编号:DL2004-BT 编制: 审核: 批准: 中国葛洲坝水利水电工程集团有限公司 海南大隆水利枢纽工程施工项目部 二○○五年五月二十日 中国葛洲坝水利水电工程集团有限公司海南大隆水利枢纽工程施工项目部 编号: GCaDLBT05001 1、 工程概况 海南省三亚市大隆水利枢纽工程大坝施工石方填筑及浆砌块石工程量为16
55万m3,折合石方开采12
其中下游25m高程以下干砌石护坡6650 m3,抛石部分440m3,块石粒径大于300mm的含量大于70%
石料必须坚实新鲜、无风化剥落层或裂纹、表面无水垢和水锈的石料,石料开采来源为卡巴石料场
2、施工方法 2
1 施工准备 ⑴ 设备材料进场:机电物资部组织设备和物资(油料、火工材料等)配件进场,并使设备处于良好状态; ⑵ 人员组织:计划合同部组织人员进场,参与工程施工与管理的必须具备相应的资质和证件; ⑶ 质量安全部负责进场人员的岗前安全培训与教育,并对爆破等高危作业进行专项安全教育; ⑷ 技术准备:工程技术部完成爆破、干砌石施工方案的编制与审批,并对管理与作业人员进行专项施工技术交底和安全技术交底
2 干砌石材料 块石:在卡把石料场开采坚实新鲜、无风化剥落层或裂纹、表面无水垢和水锈的石料,其外形呈块状,粒径大于300mm的块石不得少于70%
1采石施工设备选型 ⑴ 钻孔设备选择:卡把石料场岩石裂隙发育比较饱满,干砌石粒径大于300mm的块石不得少于70%,不适合使用大型钻机(Atlas 742hc)进行钻孔,拟采用 Y28型手风钻进行钻孔
⑵ 挖掘设备选择:采用大斗容的反铲装车
⑶ 运输设备选择:采用 20t自卸汽车运输
