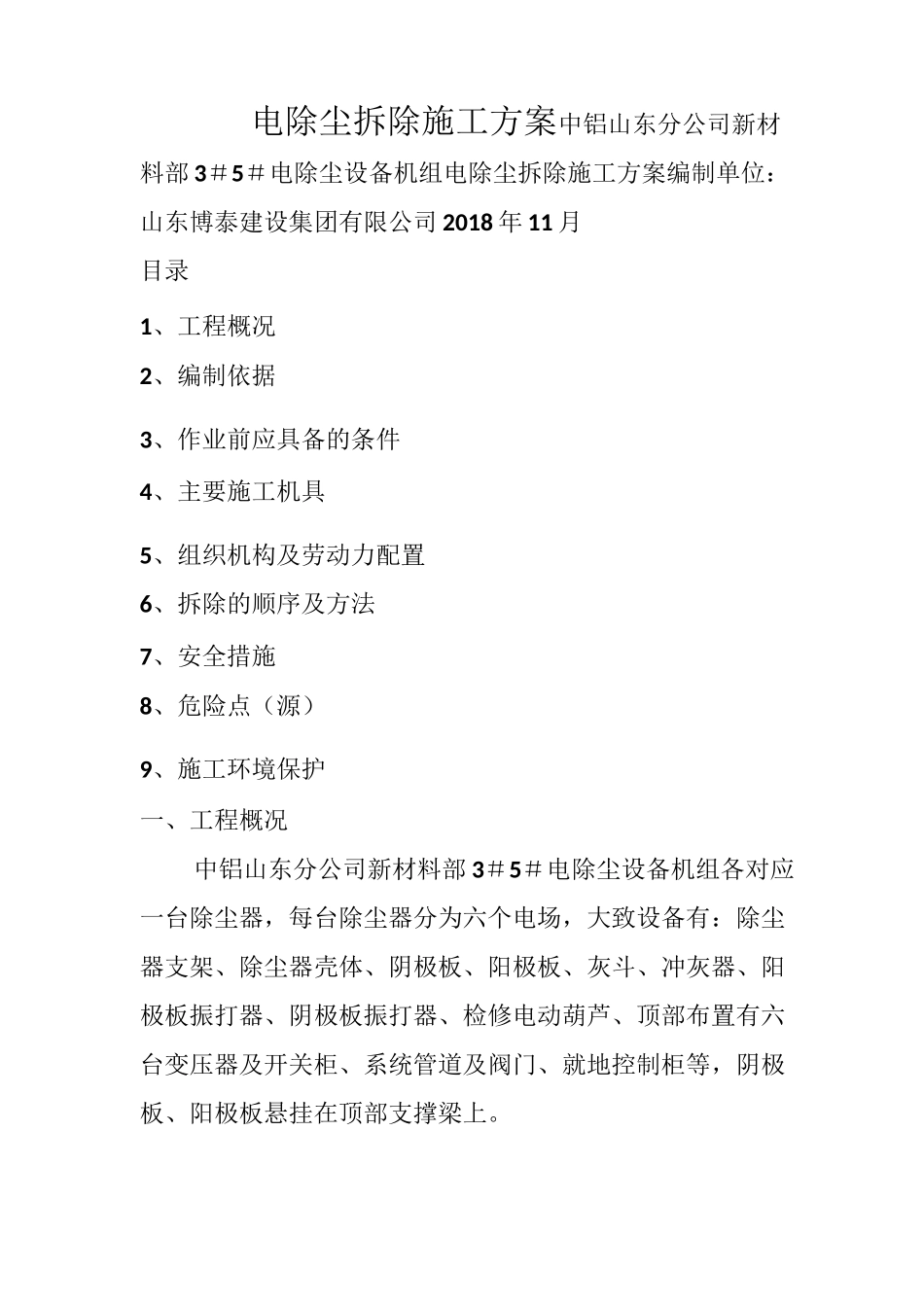

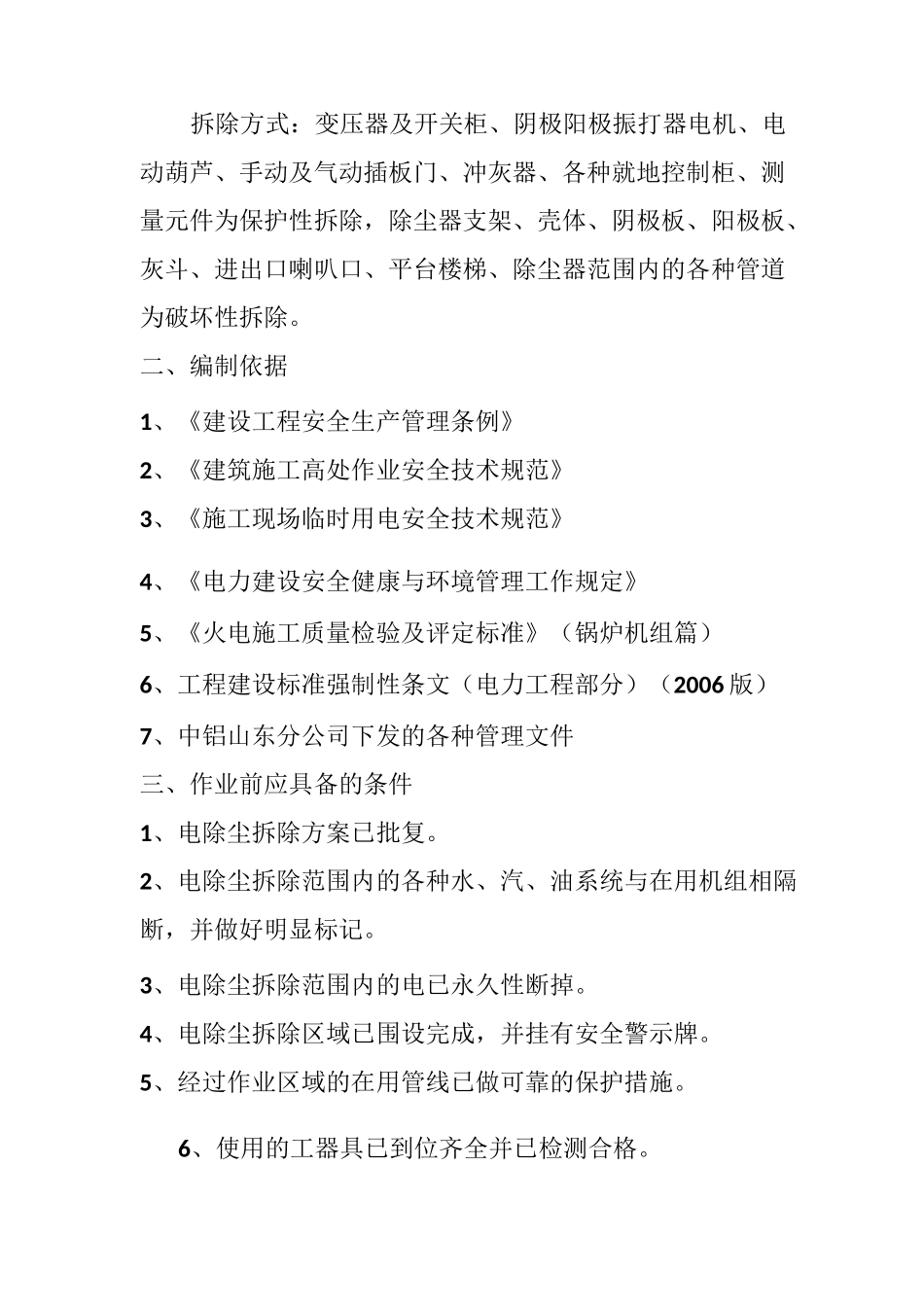

电除尘拆除施工方案中铝山东分公司新材料部 3#5#电除尘设备机组电除尘拆除施工方案编制单位:山东博泰建设集团有限公司 2018 年 11 月目录1、工程概况2、编制依据3、作业前应具备的条件4、主要施工机具5、组织机构及劳动力配置6、拆除的顺序及方法7、安全措施8、危险点(源)9、施工环境保护一、工程概况中铝山东分公司新材料部 3#5#电除尘设备机组各对应一台除尘器,每台除尘器分为六个电场,大致设备有:除尘器支架、除尘器壳体、阴极板、阳极板、灰斗、冲灰器、阳极板振打器、阴极板振打器、检修电动葫芦、顶部布置有六台变压器及开关柜、系统管道及阀门、就地控制柜等,阴极板、阳极板悬挂在顶部支撑梁上。拆除方式:变压器及开关柜、阴极阳极振打器电机、电动葫芦、手动及气动插板门、冲灰器、各种就地控制柜、测量元件为保护性拆除,除尘器支架、壳体、阴极板、阳极板、灰斗、进出口喇叭口、平台楼梯、除尘器范围内的各种管道为破坏性拆除。二、编制依据1、《建设工程安全生产管理条例》2、《建筑施工高处作业安全技术规范》3、《施工现场临时用电安全技术规范》4、《电力建设安全健康与环境管理工作规定》5、《火电施工质量检验及评定标准》(锅炉机组篇)6、工程建设标准强制性条文(电力工程部分)(2006 版)7、中铝山东分公司下发的各种管理文件三、作业前应具备的条件1、电除尘拆除方案已批复。2、电除尘拆除范围内的各种水、汽、油系统与在用机组相隔断,并做好明显标记。3、电除尘拆除范围内的电已永久性断掉。4、电除尘拆除区域已围设完成,并挂有安全警示牌。5、经过作业区域的在用管线已做可靠的保护措施。6、使用的工器具已到位齐全并已检测合格。7、设备、废料堆放周转性场地已划分。8、安全通道已设立并挂有安全警示牌。9、消防器材已布置到位。10、应急预案已审批,应急物资已到位,应急组织机构已建立。11、作业人员已到位,体检合格。12、作业人员、管理人员已进行安全三级教育,考试已合格。13、安全技术交底已进行,并实行全员签字。14、特种作业人员资格审查已结束,并已合格通过。15、起重机械已到位,并有有效的安全手续。16、与中铝山东分公司办理的各种手续已完成,并批准开工。17、施工用电已布置完,符合安全使用要求。四、主要施工机具序号、名称、规格、型号、数量、备注1、汽车吊 50T 以上 1 台,经检验合格。2、汽车吊 20T1台,经检验合格。3、平板车 1 台,经检验合格。4、手拉葫芦 5T8 ...
