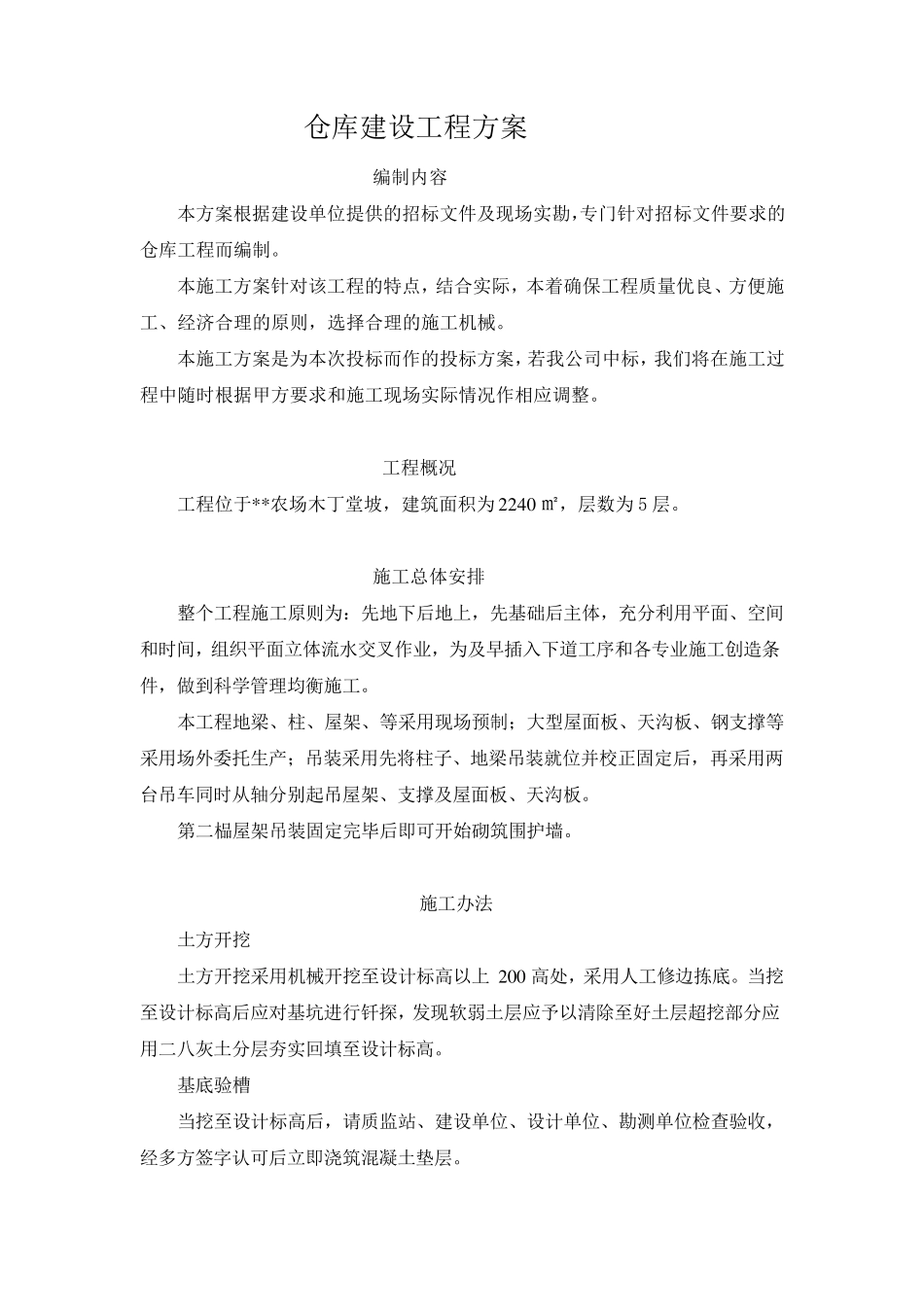

仓库建设工程方案 编制内容 本方案根据建设单位提供的招标文件及现场实勘,专门针对招标文件要求的仓库工程而编制
本施工方案针对该工程的特点,结合实际,本着确保工程质量优良、方便施工、经济合理的原则,选择合理的施工机械
本施工方案是为本次投标而作的投标方案,若我公司中标,我们将在施工过程中随时根据甲方要求和施工现场实际情况作相应调整
工程概况 工程位于* * 农场木丁堂坡,建筑面积为 2 2 4 0 ㎡,层数为 5 层
施工总体安排 整个工程施工原则为:先地下后地上,先基础后主体,充分利用平面、空间和时间,组织平面立体流水交叉作业,为及早插入下道工序和各专业施工创造条件,做到科学管理均衡施工
本工程地梁、柱、屋架、等采用现场预制;大型屋面板、天沟板、钢支撑 等采用场外 委 托 生 产 ;吊 装 采用先将柱子 、地梁吊 装 就 位并 校 正 固 定 后,再 采用两台 吊 车 同 时从 轴 分别 起 吊 屋架、支撑 及屋面板、天沟板
第 二 榀 屋架吊 装 固 定 完 毕 后即 可 开 始 砌 筑围 护 墙
施工办 法 土 方开 挖 土 方开 挖 采用机械开 挖 至 设计 标高 以 上 2 0 0 高 处 ,采用人 工修 边 拣 底
当 挖至 设计 标高 后应对基坑 进 行 钎 探 ,发 现软 弱 土 层应予 以 清 除 至 好 土 层超 挖 部 分应用二 八 灰 土 分层夯 实回 填 至 设计 标高
基底 验 槽 当 挖 至 设计 标高 后,请 质监 站 、建设单位、设计 单位、勘测 单位检 查 验 收 ,经多 方签 字 认 可 后立即 浇 筑混 凝 土 垫 层
在地基验槽合格后,立即浇筑混凝土垫层
垫层施工完毕再进行杯基施工
杯型基础钢筋在现场钢筋房中制作完成后,在浇筑现场绑扎

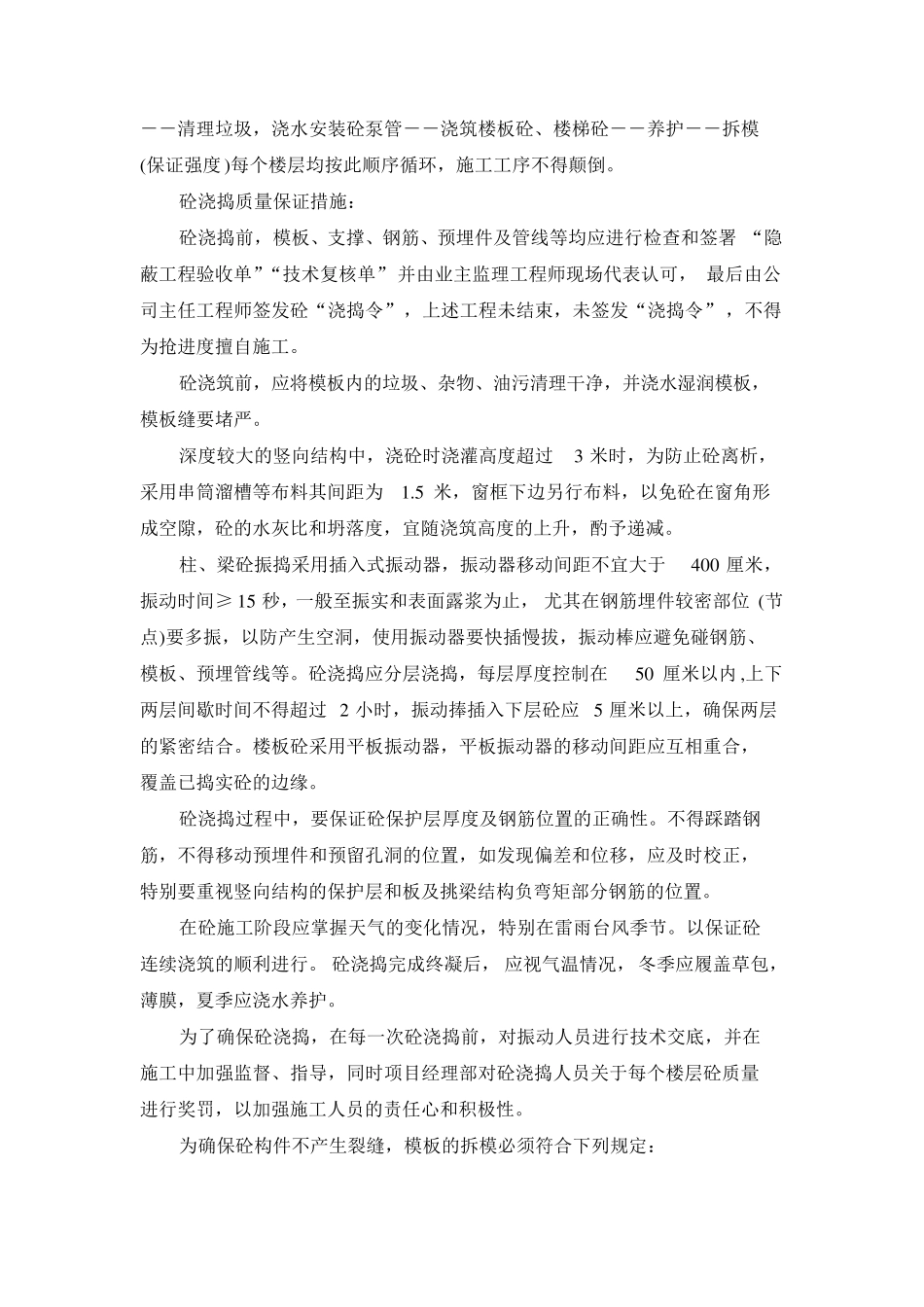

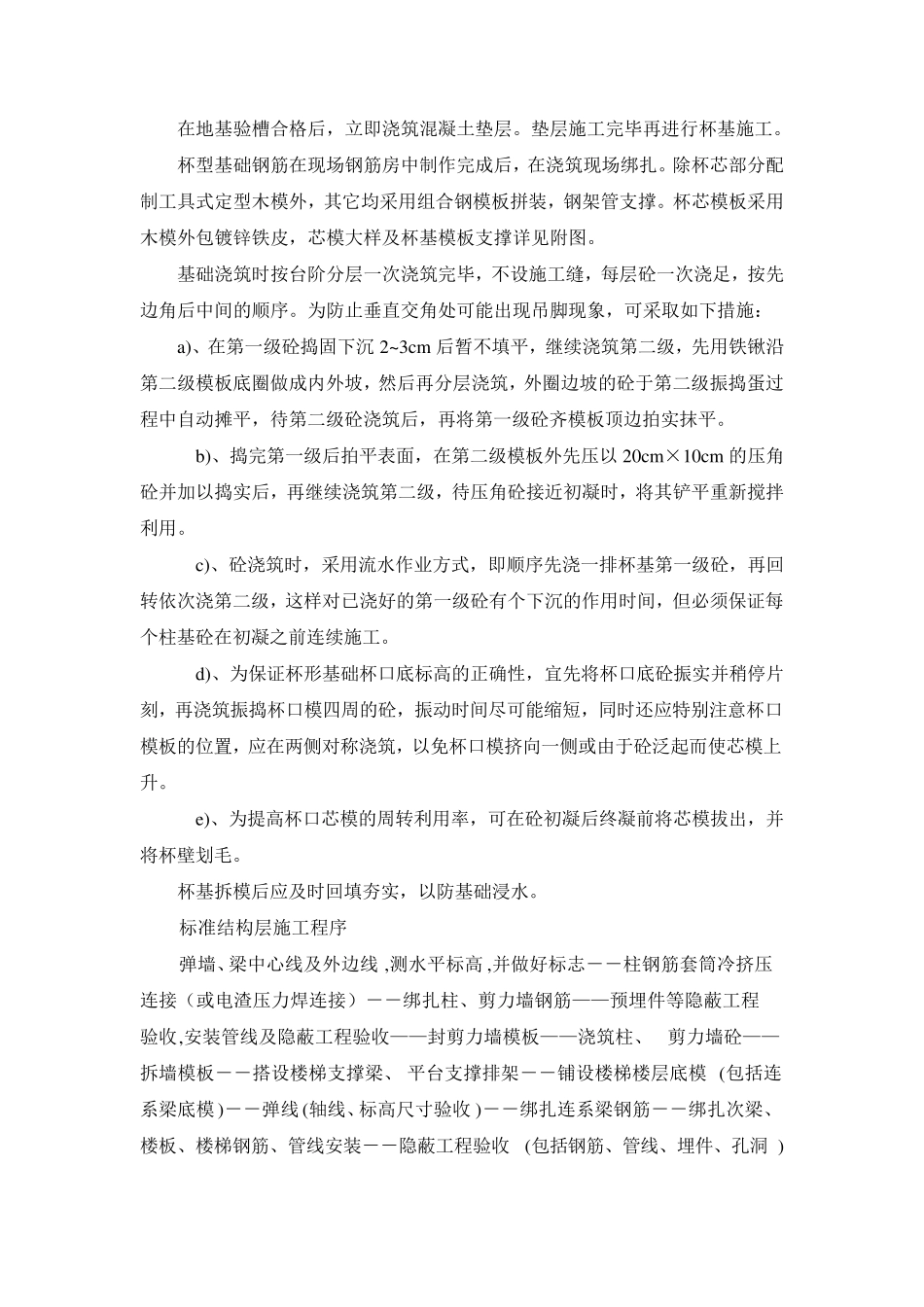

除杯芯部分配制工具式定型木模外,其它均采用组合钢模板拼装,钢架管支撑
