2024钢筋工长年终总结

2024钢筋工长年终总结_第1页
1/9
2024钢筋工长年终总结_第2页
2/9
2024钢筋工长年终总结_第3页
3/9

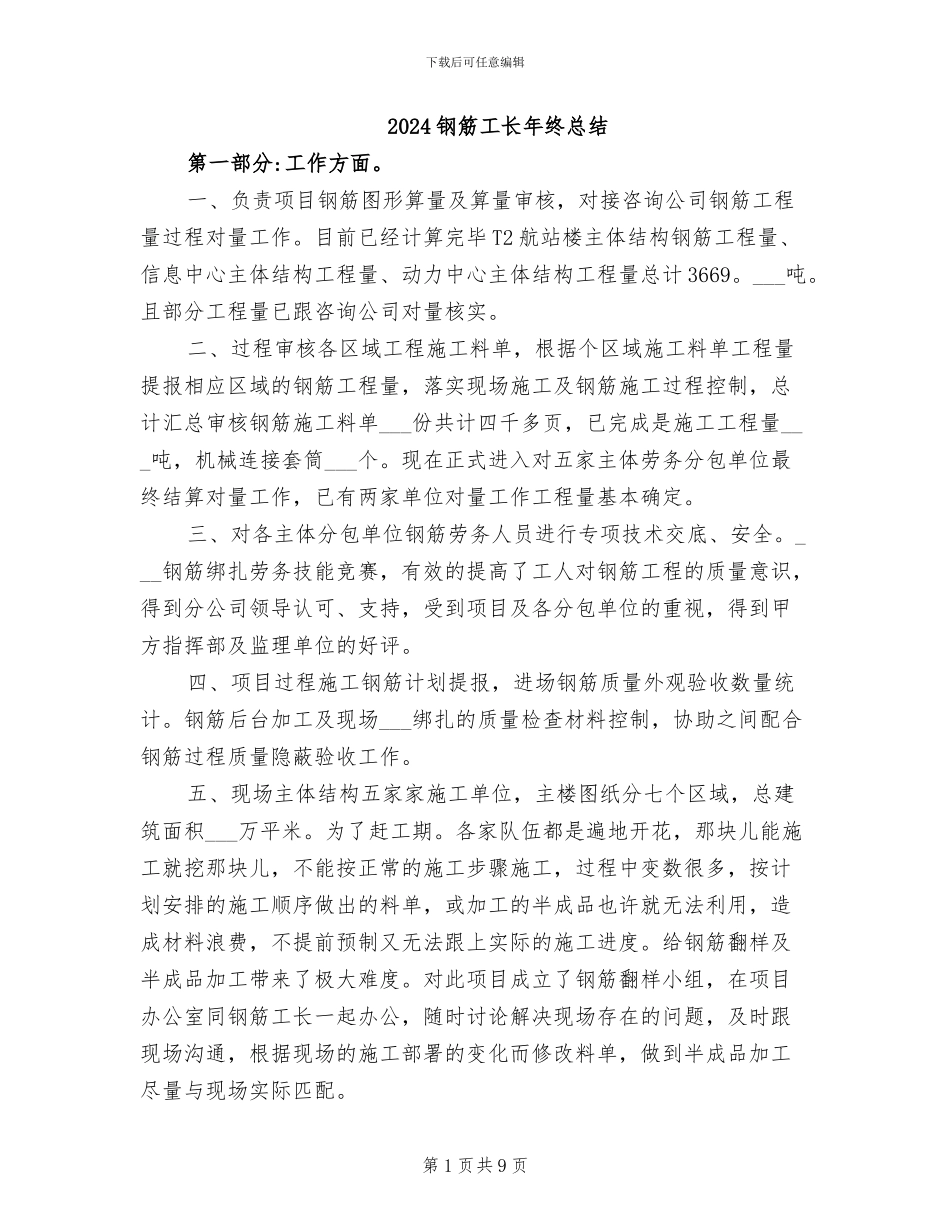

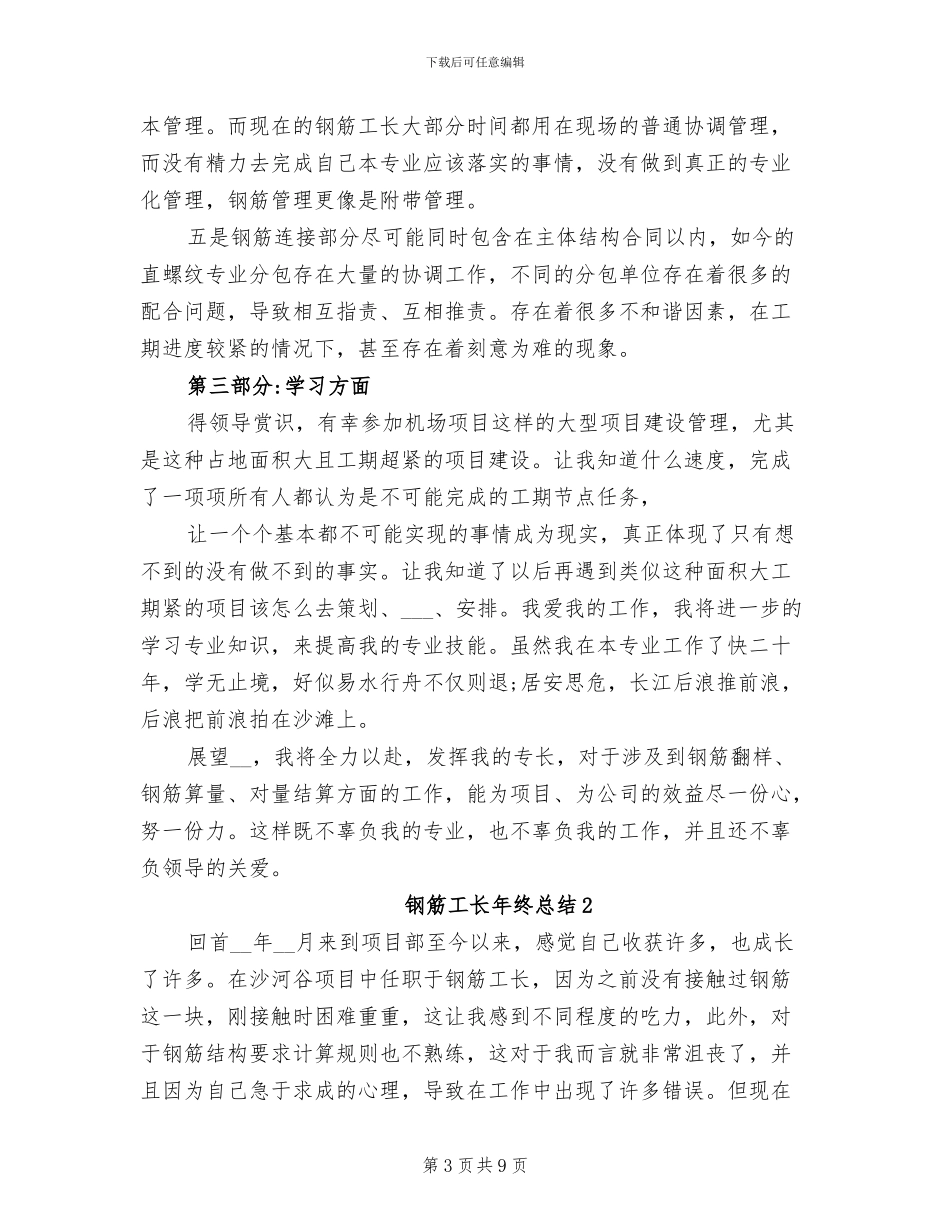

下载后可任意编辑2024 钢筋工长年终总结第一部分:工作方面。一、负责项目钢筋图形算量及算量审核,对接咨询公司钢筋工程量过程对量工作。目前已经计算完毕 T2 航站楼主体结构钢筋工程量、信息中心主体结构工程量、动力中心主体结构工程量总计 3669。___吨。且部分工程量已跟咨询公司对量核实。二、过程审核各区域工程施工料单,根据个区域施工料单工程量提报相应区域的钢筋工程量,落实现场施工及钢筋施工过程控制,总计汇总审核钢筋施工料单___份共计四千多页,已完成是施工工程量___吨,机械连接套筒___个。现在正式进入对五家主体劳务分包单位最终结算对量工作,已有两家单位对量工作工程量基本确定。三、对各主体分包单位钢筋劳务人员进行专项技术交底、安全。___钢筋绑扎劳务技能竞赛,有效的提高了工人对钢筋工程的质量意识,得到分公司领导认可、支持,受到项目及各分包单位的重视,得到甲方指挥部及监理单位的好评。四、项目过程施工钢筋计划提报,进场钢筋质量外观验收数量统计。钢筋后台加工及现场___绑扎的质量检查材料控制,协助之间配合钢筋过程质量隐蔽验收工作。五、现场主体结构五家家施工单位,主楼图纸分七个区域,总建筑面积___万平米。为了赶工期。各家队伍都是遍地开花,那块儿能施工就挖那块儿,不能按正常的施工步骤施工,过程中变数很多,按计划安排的施工顺序做出的料单,或加工的半成品也许就无法利用,造成材料浪费,不提前预制又无法跟上实际的施工进度。给钢筋翻样及半成品加工带来了极大难度。对此项目成立了钢筋翻样小组,在项目办公室同钢筋工长一起办公,随时讨论解决现场存在的问题,及时跟现场沟通,根据现场的施工部署的变化而修改料单,做到半成品加工尽量与现场实际匹配。第 1 页共 9 页下载后可任意编辑六、工期是本项目的首要任务,交叉施工单位多、钢筋含量大、施工难度大。项目前期对各项工作进行难点分析,对重难点部位配合项目技术部做出具体、确实可行的的专项施工方案。尤其转换大梁部分,与城际铁路交叉区域的城际隧道下穿转换梁部分是我们的第一个关键工期节点,更是一个施工难点。十四条转换梁其中最大的截面为1。8m__5m,长度 58m,最大净跨 32m,每条梁钢筋量都在___吨左右。不光体量大、含钢量大同时每条梁都有十组预应力的预应力梁。针对转换梁做详细的部署,并对转换梁部分进行了深化、优化设计,实行分层施工、箍筋实行搭接直螺纹连接的组合方式。并___经验丰富的专业工长重点__...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2024钢筋工长年终总结

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
