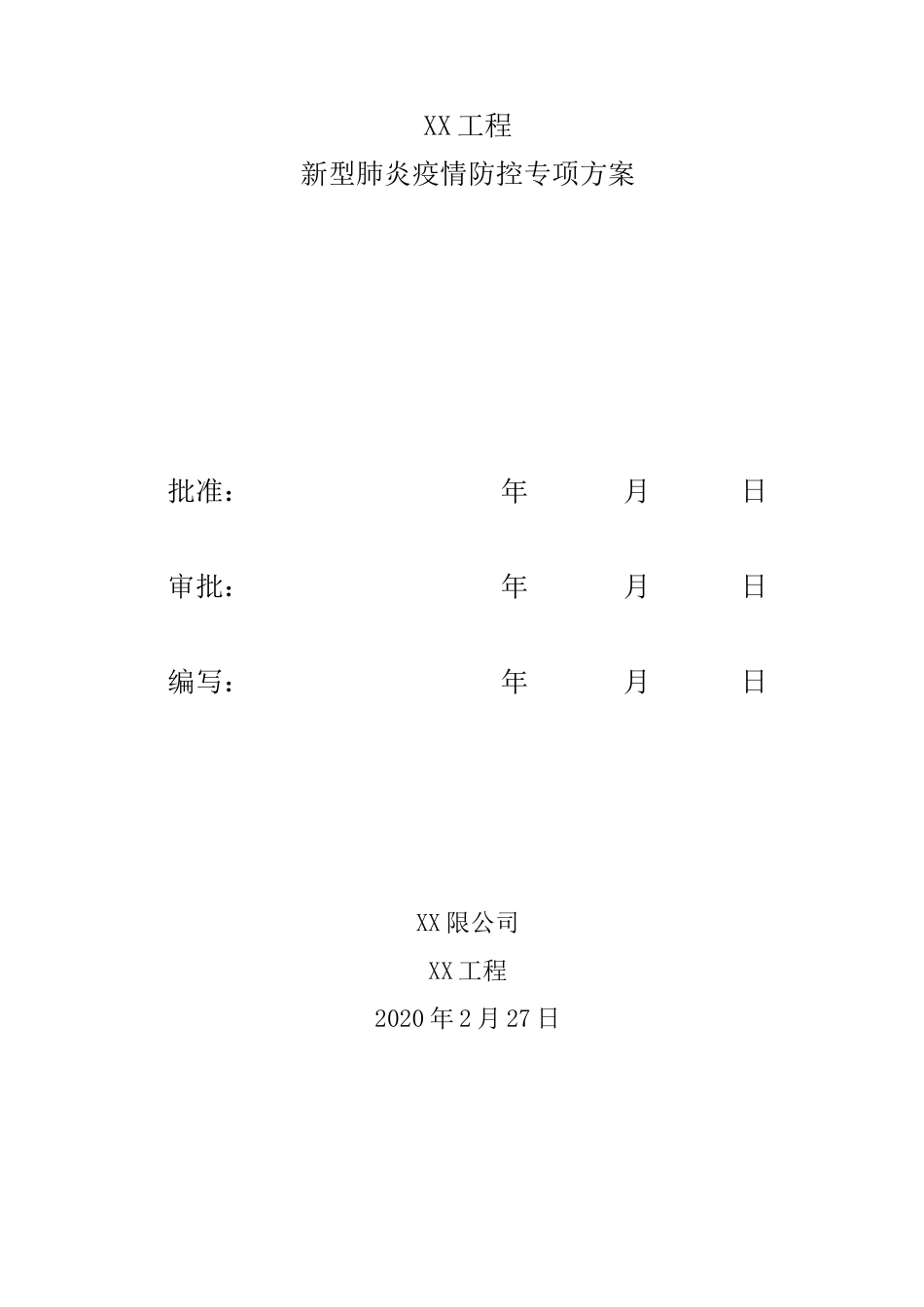

XX 工程新型肺炎疫情防控专项方案批准:年月日审批:年月日编写:年月日XX 限公司XX 工程2020 年 2 月 27 日为有序开展 XX 工程开复工工作,有效防控新型冠状病毒肺炎疫情,切实维护人员身体健康和生命安全,结合业主统一部署要求特制定本方案。一、编制目的为有效防止新型冠状病毒感染的肺炎传播,保护人员身体健康和生命安全,特制定本方案。二、项目复工计划(一)复工日期暂定各项目部管理人员计划 3 月 1 日进场,施工班组及供应商服务人员于 3 月 2 日全部到场,14 天隔离期过后,3 月 15 日正式复工。(二)近期工作内容初步计划如下:XX三、监理人员进场计划总监:XX 目前居住在 XX,疫情防控重点地方,在疫情解除前无法离开武汉。电气专监:XX 目前居住在 XX,在家自行隔离 14 天以上,身体健康,暂定 2 月 29 日坐高铁直接从南昌-保定东,下车后搭乘指定隔离车辆前往指定隔离点进行隔离。安全专监:XX 目前居住在 XX,在家自行隔离 14 天以上,身体健康,暂定 2 月 29 日坐高铁直接从宝鸡-保定东,下车后搭乘指定隔离车辆前往指定隔离点进行隔离。资料员:XX 目前居住在 XX,在家自行隔离 14 天以上,身体健康,暂定 2 月 29 日坐高铁直接从成都-保定东,下车后搭乘指定隔离车辆前往指定隔离点进行隔离。四、项目防疫组织机构组长:XX副组长:XX组员:项目其它成员职责:负责制定监理项目部疫情防控工作方案;负责按照工作方案落实各项防控举措及协调工作。五、工作计划及防控措施(一)复工准备阶段1. 监理项目部结合公司及业主项目防疫防控要求,在进场前编制防疫工作方案,并按方案严格执行。2. 做好疫情防控物资储备,建立疫情防护用品清单,必须配有医用口罩、体温计、消毒液等基本防控物资。进场前确保各项防疫物资采购到位、配置到位。3. 项目人员进场前已连续隔离 14 天且无发烧、咳嗽、乏力腹泻等症状,到达目的地后主动到当地防疫指挥部进行健康登记,在指定的地方按照业主要求进行隔离,确保身体健康后,才可以开展工作。4. 监理人员进驻现场后建立体温检测机制,每日至少测量两次体温,并建立台账。并落实地方上报措施。5. 减少与参见单位的直接工作接触,驻地、办公地点减少无关人员进入,非公司人员、测量等进出需要做好实名登记。确需工作接触外单位人员需提前做好防护措施。6. 监理人员进场后对驻地进行集中打扫、消毒,生活办公区域多进行通风。7. 就餐采用...
