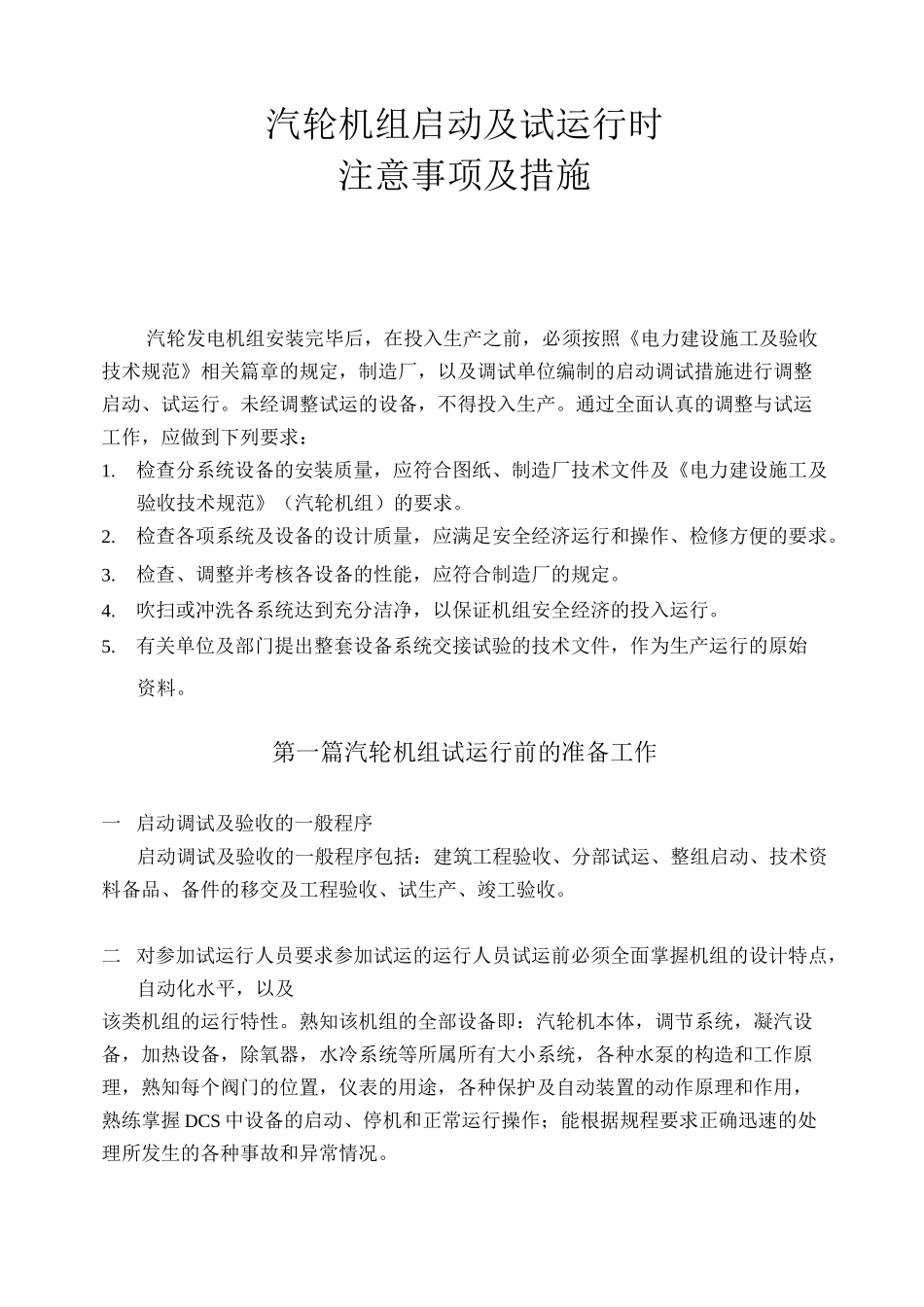

汽轮机组启动及试运行时注意事项及措施汽轮发电机组安装完毕后,在投入生产之前,必须按照《电力建设施工及验收技术规范》相关篇章的规定,制造厂,以及调试单位编制的启动调试措施进行调整启动、试运行
未经调整试运的设备,不得投入生产
通过全面认真的调整与试运工作,应做到下列要求:1
检查分系统设备的安装质量,应符合图纸、制造厂技术文件及《电力建设施工及验收技术规范》(汽轮机组)的要求
检查各项系统及设备的设计质量,应满足安全经济运行和操作、检修方便的要求
检查、调整并考核各设备的性能,应符合制造厂的规定
吹扫或冲洗各系统达到充分洁净,以保证机组安全经济的投入运行
有关单位及部门提出整套设备系统交接试验的技术文件,作为生产运行的原始资料

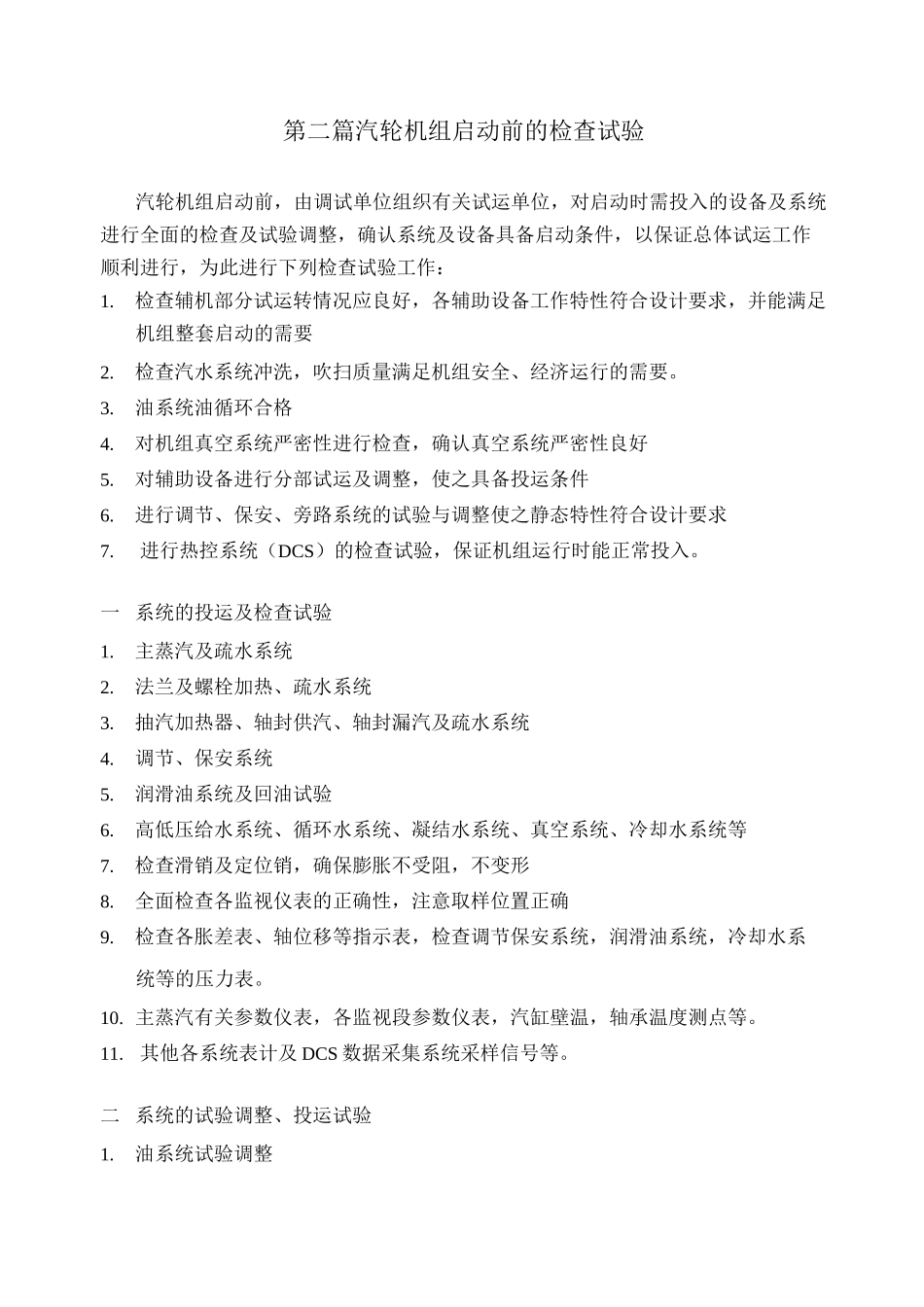

第一篇汽轮机组试运行前的准备工作一 启动调试及验收的一般程序启动调试及验收的一般程序包括:建筑工程验收、分部试运、整组启动、技术资料备品、备件的移交及工程验收、试生产、竣工验收
二 对参加试运行人员要求参加试运的运行人员试运前必须全面掌握机组的设计特点,自动化水平,以及该类机组的运行特性
熟知该机组的全部设备即:汽轮机本体,调节系统,凝汽设备,加热设备,除氧器,水冷系统等所属所有大小系统,各种水泵的构造和工作原理,熟知每个阀门的位置,仪表的用途,各种保护及自动装置的动作原理和作用,熟练掌握 DCS 中设备的启动、停机和正常运行操作;能根据规程要求正确迅速的处理所发生的各种事故和异常情况

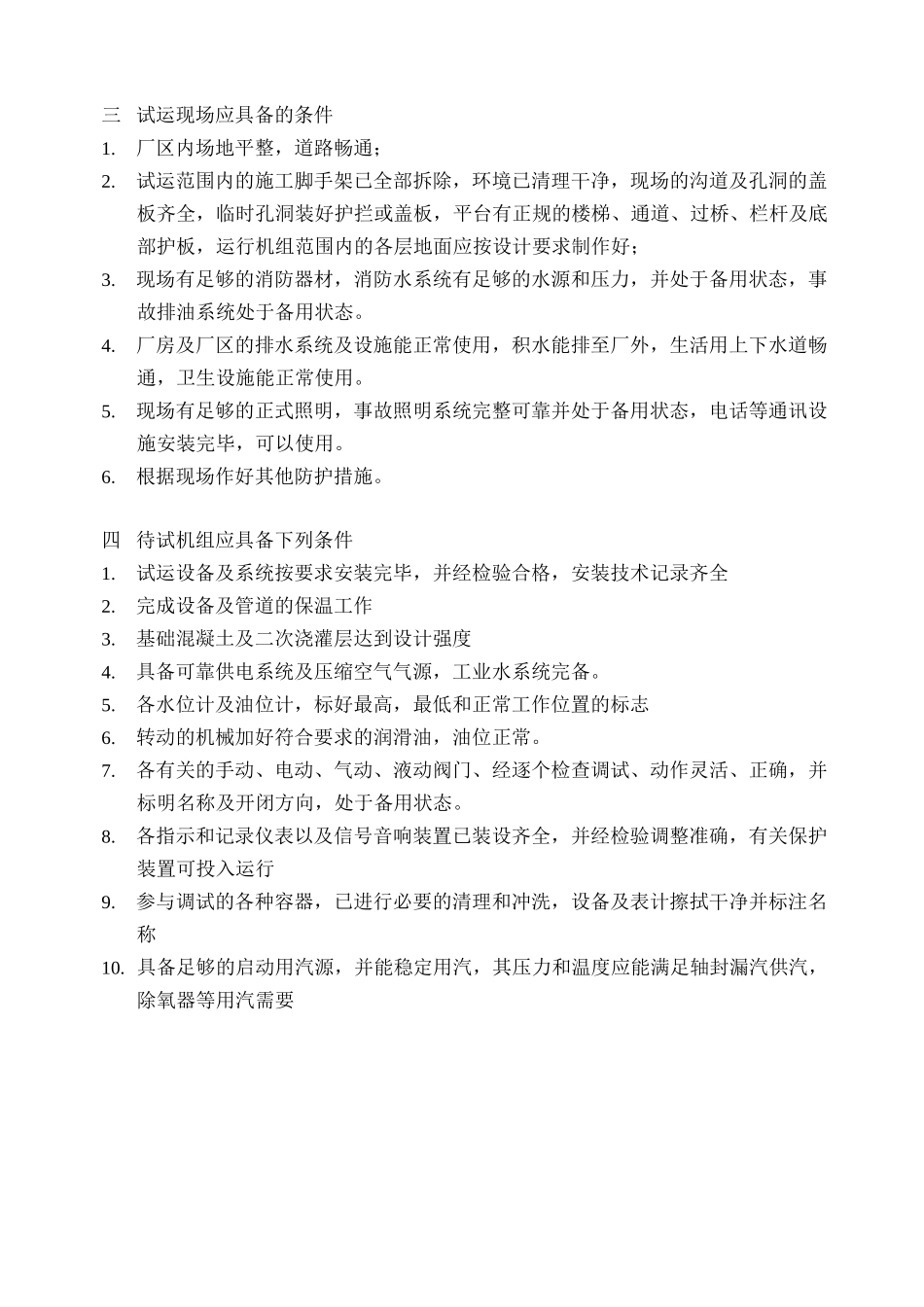

三 试运现场应具备的条件1
厂区内场地平整,道路畅通;2
试运范围内的施工脚手架已全部拆除,环境已清理干净,现场的沟道及孔洞的盖板齐全,临时孔洞装好护拦或盖板,平台有正规的楼梯、通道、过桥、栏杆及底部护板,运行机组范围内的各层地面应按设计要求制作好;3
现场有足够的消防器材,消防水系统有足够的水源和压力,并处于备用状态,事故排油系统处于备用状态
