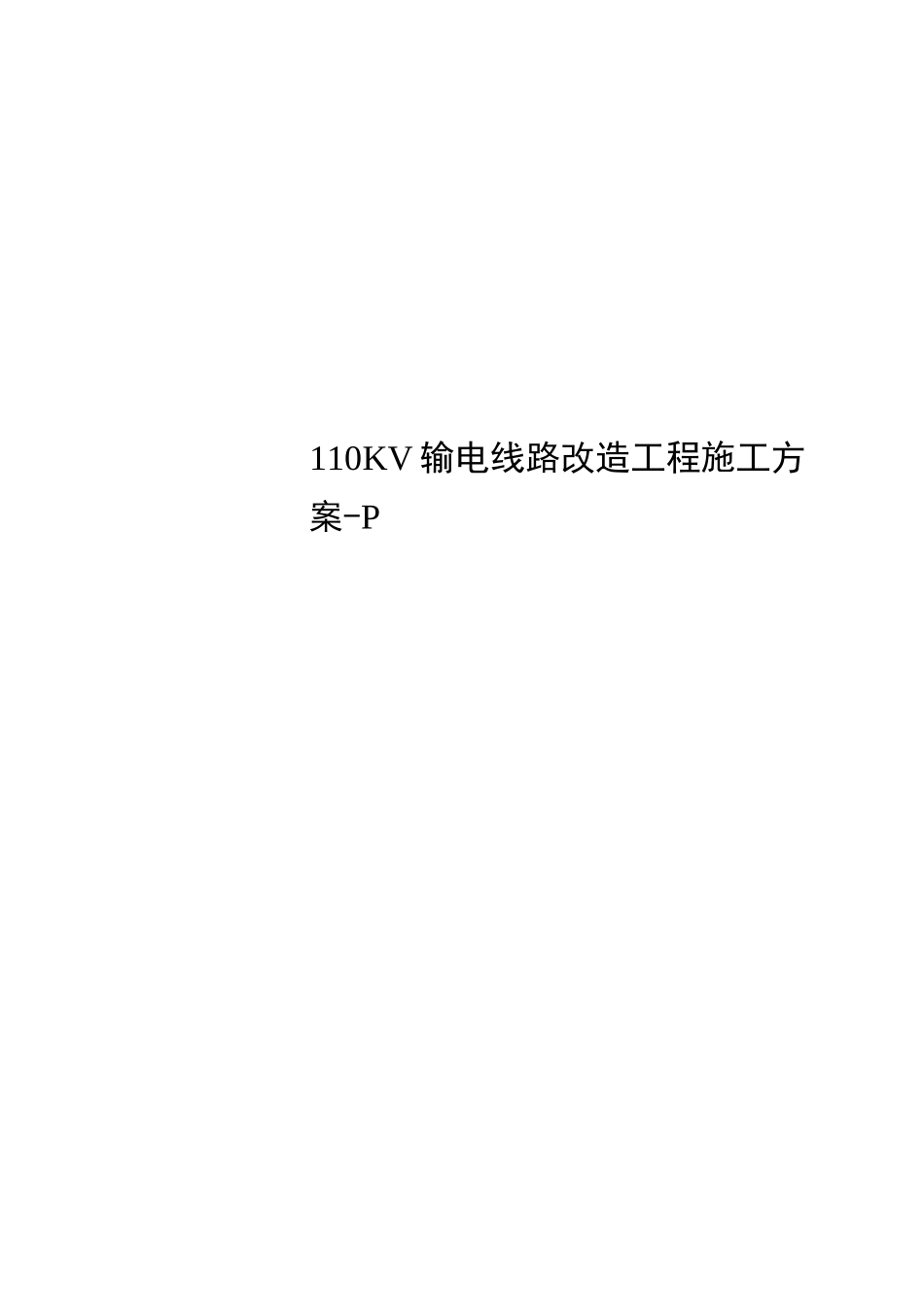

110KV 输电线路改造工程施工方案-P110KV 热西线 9#、10#基塔间线路改造工程施工方案批准:审核:编制:新洋电力建设有限公司西安分公司2016 年 5 月施工方案一、编制依据1.1 根据该工程设计单位编制的施工图纸。1.2《跨越电力线路架线施工规程》(DL5106-1999)1.3《安全生产法》、《国家电网公司安全生产规程、规定》、《电力建设安全工作规程》1・4国家及地方颁布的现行有关法规、标准等。二工程概况及工作任务1、110KV 热西线 9#、10#基塔间线路,因受雷击需对其进行更换,本次更换采用 LGJ 型导线。该线路 750m 长,双回路线路,线路地形变化较大,期间需跨越 10KV基塔线路 2 处,6KV 线路 1 处,低压线路 1 处,同被跨越线路距离比较靠近,施工难度较大。2、地质地形情况:本工程地形为山地,地质以粘性土和碎石为主。3、本工程使用导线为 LGJ-240/30o三. 组织措施为了保证本次线改造工程的顺利进行,确保工程质量和人身设备安全,特成立改造工程领导小组:现场施工总负责人:现场技术负责人:施工班负责人:现场兼职安全员:后勤及物资材料负责人:施工班成员:四、工序安排工序总体安排:施工准备工作 f 跨越塔架搭设 f 旧线路拆除 f 新线路架设 f 收尾工作一)施工准备1. 技术准备:察看现场测定跨越物与新架线路的夹角,计算跨越架的宽度,并估算所需钢管或杉木杆的数量,编制跨越架搭设方案,经现场项目总工程师审批后,向施工人员进行技术交底。2. 人员组织准备:拟定现场负责人,搭设时应有人监督,对不停电搭设的跨越架安全员应现场监督,根据工程量的大小确定民技工人数。3. 施工工器具及材料准备:钢管或杉木杆、铁丝、大锤、角桩、登门安全带、钢卷尺等。二)跨越架搭设A、一般跨越架的搭设搭设一般跨越架适用跨越铁路、公路、通讯、广播及 35kV 以下停电线路,跨越架有单侧型及双侧型两种。1. 材料的选用:对停电的电力线路宜采用杉木杆,铁丝进行绑扎,搭设跨越架;对跨越铁路、公路、广播通讯线既可采用钢管也可采用杉木杆搭设。2. 搭设的要求:a、立柱间距离一般为 1.5 米左右,横杆上下距离一般在 1.0 米左右,以便上下攀登为宜。b、立柱及支撑杆应埋入土内不少于 0.5 米。c、一般跨越架上部不用封顶,比较重要的跨越需要封顶时一般采用斜向或交叉封。3. 跨越架的尺寸及距离跨越物的水平距离:a、跨越架的宽度:如施工线路与被跨越物垂直交叉时,跨越架的宽度应比施工线路各宽出 1・...
