湖北省麻城至竹溪高速公路襄阳东段 K142+475~K201+146

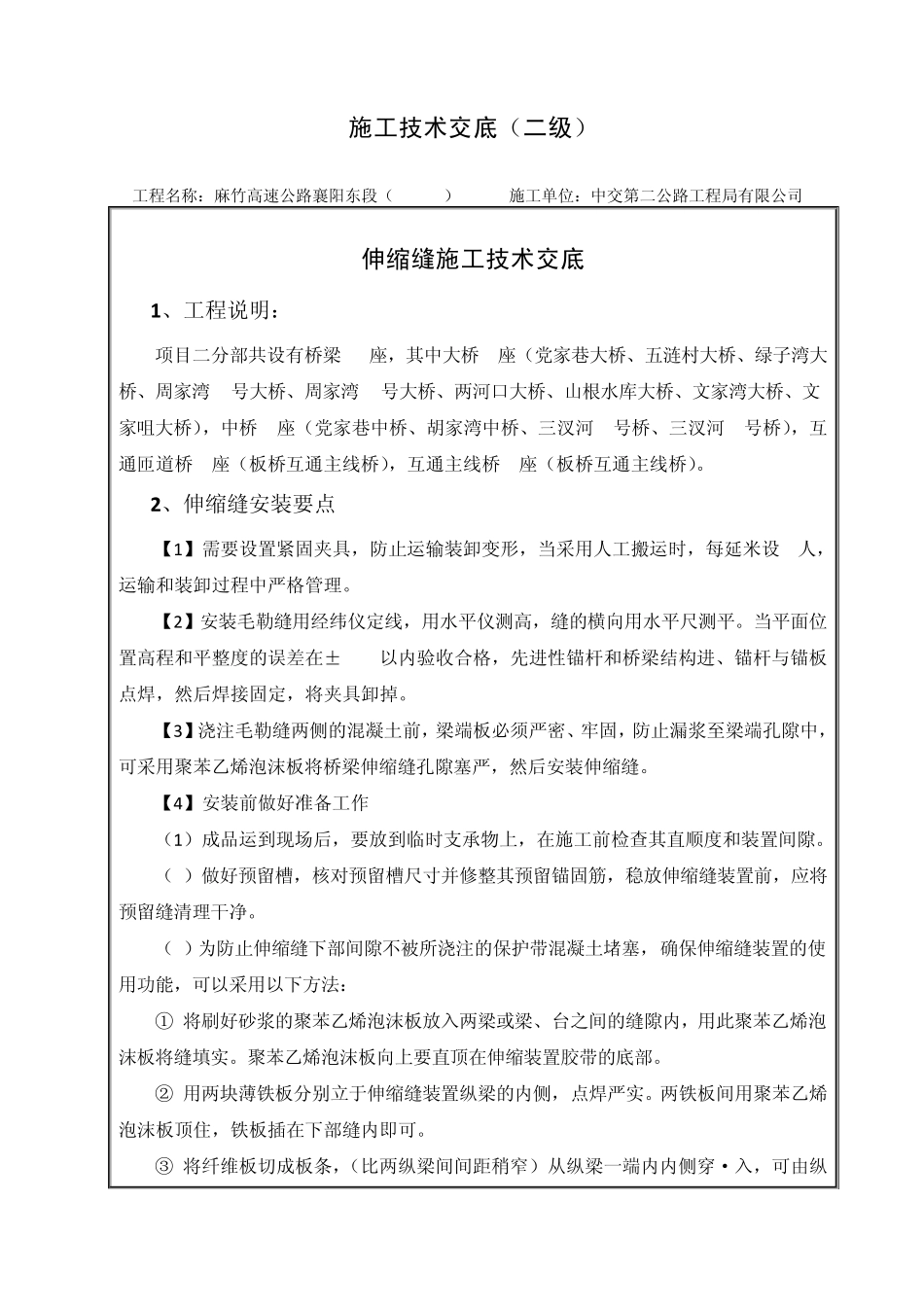

658 伸缩缝施工技术交底 (二级) 交底部门: 工程技术部 交底时间: 2014年4月10日 交底编号: JSJD-Ⅱ- 麻竹高速公路襄阳东段(MZTJ-2)中交二公局项目经理部 二〇一四年三月 施工技术交底(二级) 工程名称:麻竹高速公路襄阳东段(MZTJ-2) 施工单位:中交第二公路工程局有限公司 伸缩缝施工技术交底 1、工程说明: 项目二分部共设有桥梁 15座,其中大桥 9座(党家巷大桥、五涟村大桥、绿子湾大桥、周家湾 1号大桥、周家湾 2号大桥、两河口大桥、山根水库大桥、文家湾大桥、文家咀大桥),中桥 4座(党家巷中桥、胡家湾中桥、三汊河 1号桥、三汊河 2号桥),互通匝道桥 1座(板桥互通主线桥),互通主线桥 1座(板桥互通主线桥)
2、伸缩缝安装要点 【1】需要设置紧固夹具,防止运输装卸变形,当采用人工搬运时,每延米设 2人,运输和装卸过程中严格管理
【2】安装毛勒缝用经纬仪定线,用水平仪测高,缝的横向用水平尺测平

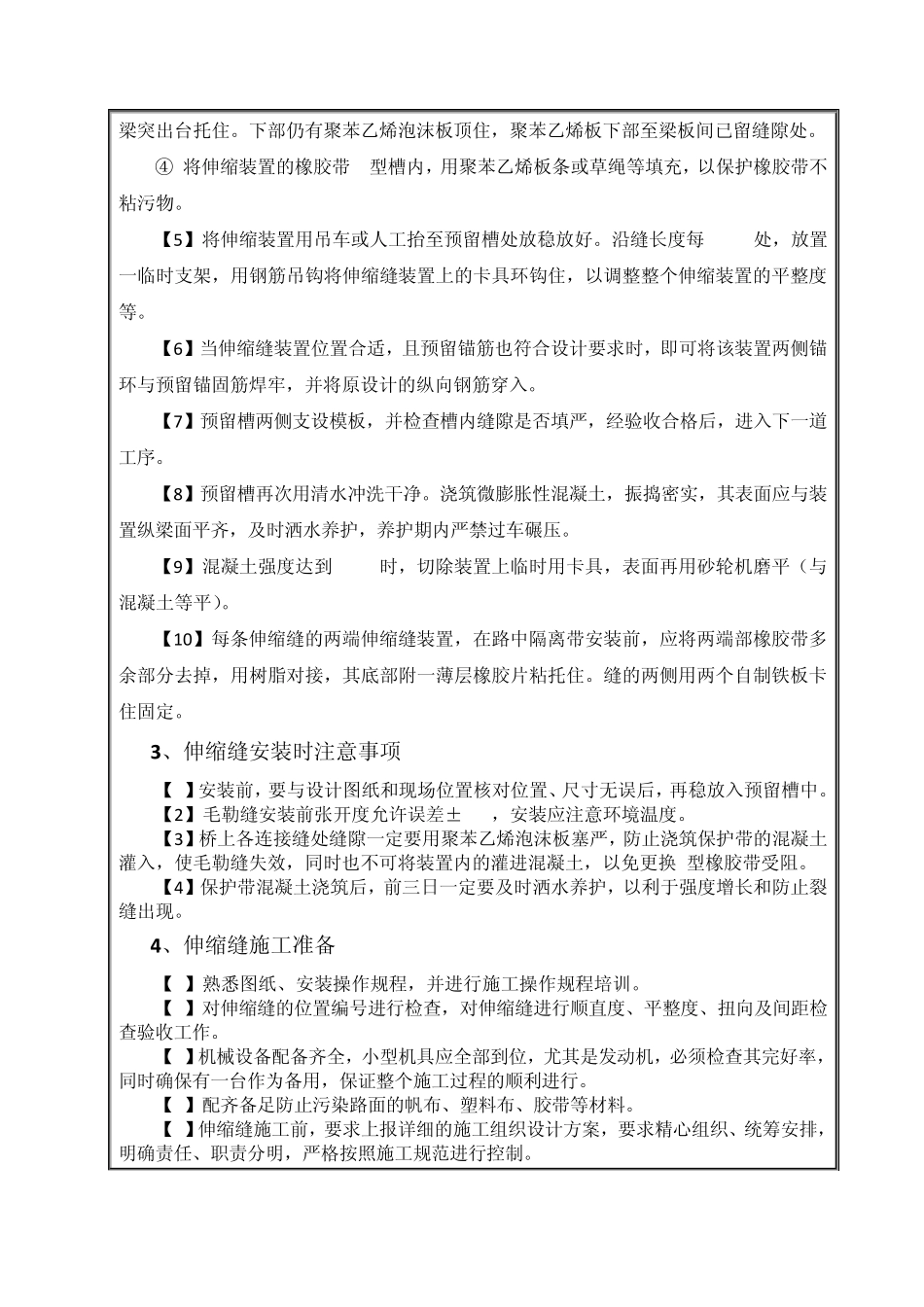

当平面位置高程和平整度的误差在±1mm以内验收合格,先进性锚杆和桥梁结构进、锚杆与锚板点焊,然后焊接固定,将夹具卸掉
【3】浇注毛勒缝两侧的混凝土前,梁端板必须严密、牢固,防止漏浆至梁端孔隙中,可采用聚苯乙烯泡沫板将桥梁伸缩缝孔隙塞严,然后安装伸缩缝
【4】安装前做好准备工作 (1)成品运到现场后,要放到临时支承物上,在施工前检查其直顺度和装置间隙
(2)做好预留槽,核对预留槽尺寸并修整其预留锚固筋,稳放伸缩缝装置前,应将预留缝清理干净
(3)为防止伸缩缝下部间隙不被所浇注的保护带混凝土堵塞,确保伸缩缝装置的使用功能,可以采用以下方法: ① 将刷好砂浆的聚苯乙烯泡沫板放入两梁或梁、台之间的缝隙内,用此聚苯乙烯泡沫板将缝填实
聚苯乙烯泡沫板向上要直顶在伸缩装置胶带的底部
