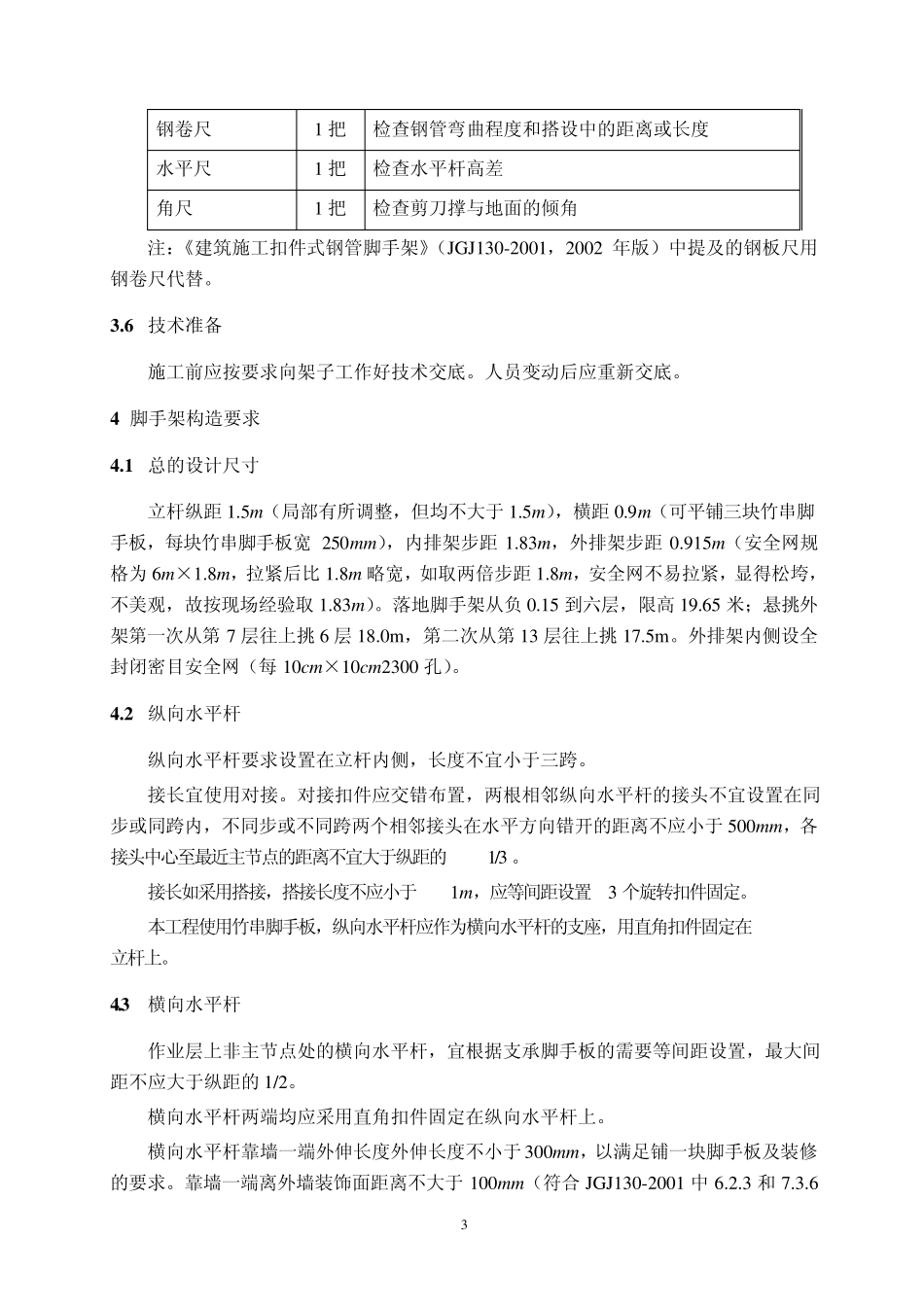

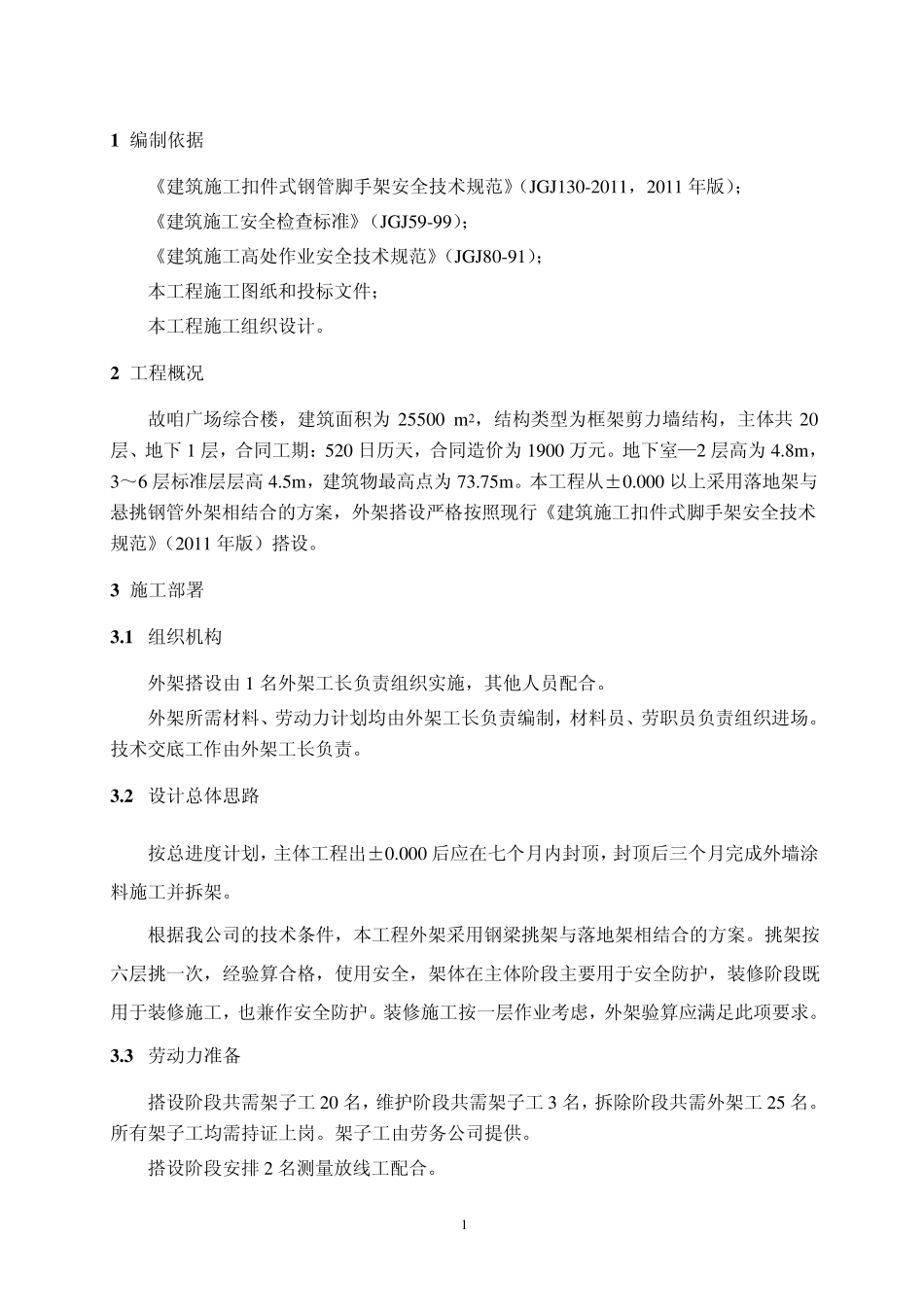

1 1 编制依据 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011,2011 年版); 《建筑施工安全检查标准》(JGJ59-99); 《建筑施工高处作业安全技术规范》(JGJ80-91); 本工程施工图纸和投标文件; 本工程施工组织设计
2 工程概况 故咱广场综合楼,建筑面积为25500 m 2,结构类型为框架剪力墙结构,主体共20层、地下1 层,合同工期:520 日历天,合同造价为1900 万元
地下室—2 层高为4
8m ,3~6 层标准层层高4
5m ,建筑物最高点为73
本工程从±0
000 以上采用落地架与悬挑钢管外架相结合的方案,外架搭设严格按照现行《建筑施工扣件式脚手架安全技术规范》(2011 年版)搭设
3 施工部署 3
1 组织机构 外架搭设由 1 名外架工长负责组织实施,其他人员配合
外架所需材料、劳动力计划均由外架工长负责编制,材料员、劳职员负责组织进场
技术交底工作由外架工长负责
2 设计总体思路 按总进度计划,主体工程出±0
000 后应在七个月内封顶,封顶后三个月完成外墙涂料施工并拆架
根据我公司的技术条件,本工程外架采用钢梁挑架与落地架相结合的方案
挑架按六层挑一次,经验算合格,使用安全,架体在主体阶段主要用于安全防护,装修阶段既用于装修施工,也兼作安全防护
装修施工按一层作业考虑,外架验算应满足此项要求
3 劳动力准备 搭设阶段共需架子工20 名,维护阶段共需架子工3 名,拆除阶段共需外架工25 名
所有架子工均需持证上岗
架子工由劳务公司提供
搭设阶段安排 2 名测量放线工配合
4 材料准备 本工程外架、卸料平台所用的钢管、扣件均由租赁公司提供
竹串脚手板和其它材料由项目部自行采购
主要材料计划如下表: 名称及规格 用途 总需用量 备注 6m 长管 纵向水平杆 62t 租
