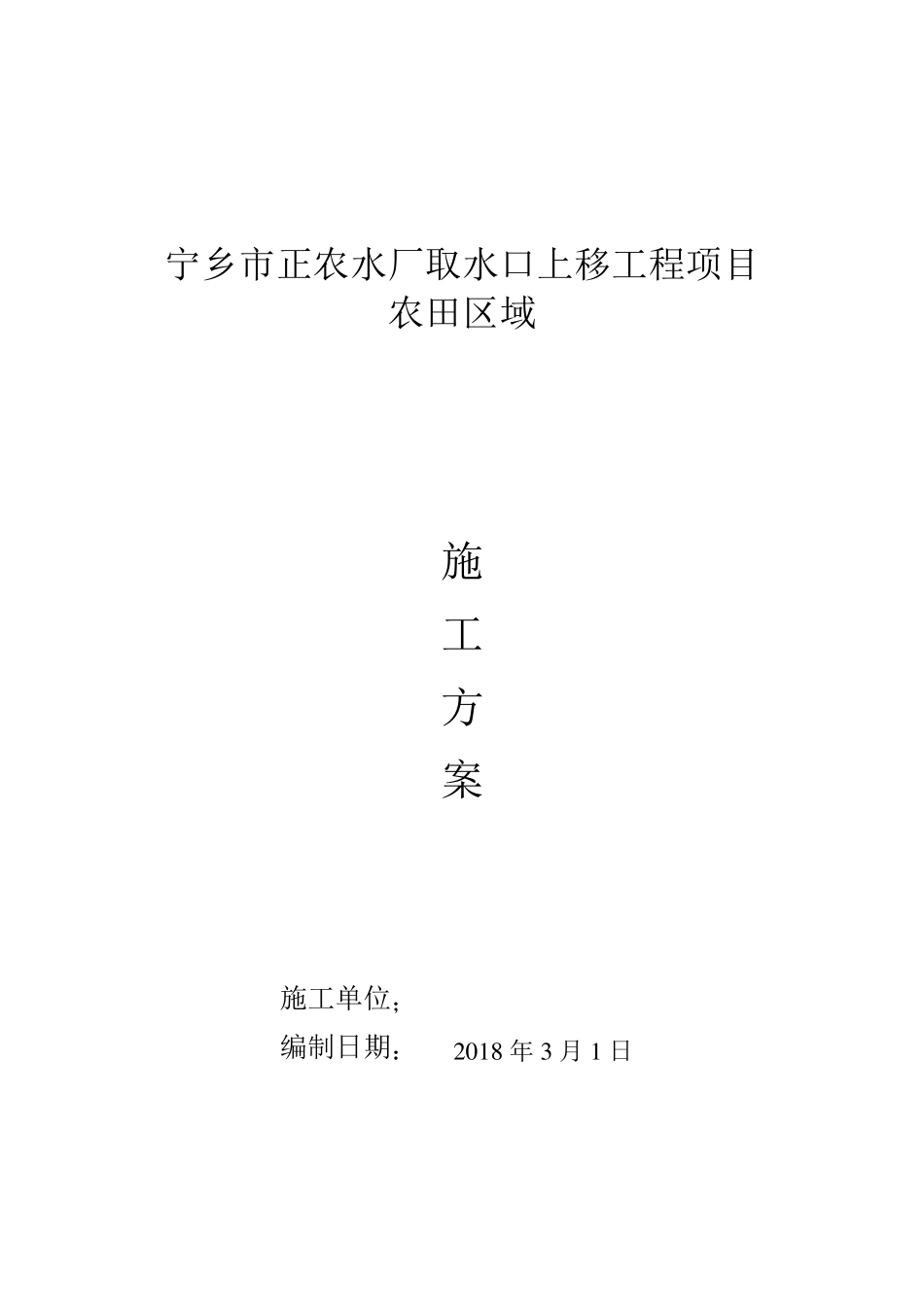

宁乡市正农水厂取水口上移工程项目 农田区域 施 工 方 案 施工单位; 编制日期: 2 0 1 8 年 3 月 1 日 一、 工程概述 1
1 工程名称:宁乡市正农水厂取水口上移工程项目 1
2 工程概要:宁乡市正农水厂取水口上移工程项目输水管线农田区域,主要是为宁乡市区供水,解决市区水源问题
该工程位于宁乡市北马桥,其地形为平原地带,其地势大多为水田地并有条流,地下水位较高
该工程包括构成沟槽土方开挖,排气阀、排泥阀、蝶阀安装,排气井、排泥井、湿井、蝶阀井砼浇筑及沟槽土方回填等项工作
管道设计采用球墨铸铁管,管道基础为混凝土基础,管道试验压力均不大于 1
3 工期要求:工期 5 4 天 1
4 工程质量:达到合格要求

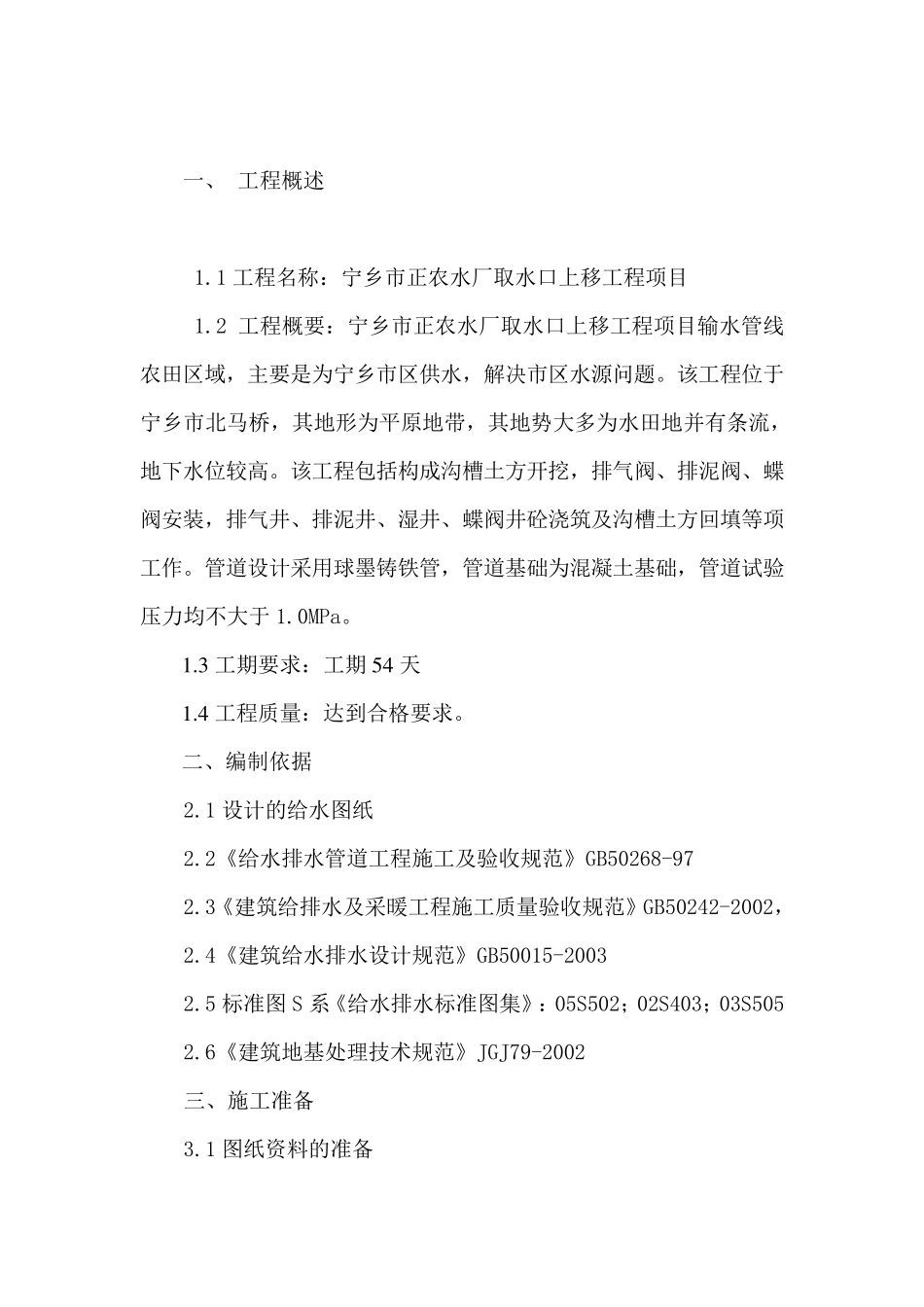

二、编制依据 2
1 设计的给水图纸 2
2《给水排水管道工程施工及验收规范》GB50268-97 2
3《建筑给排水及采暖工程施工质量验收规范》GB50242-2002, 2
4《建筑给水排水设计规范》GB50015-2003 2
5 标准图 S 系《给水排水标准图集》:05S502;02S403;03S505 2
6《建筑地基处理技术规范》JGJ79-2002 三、施工准备 3
1 图纸资料的准备 3

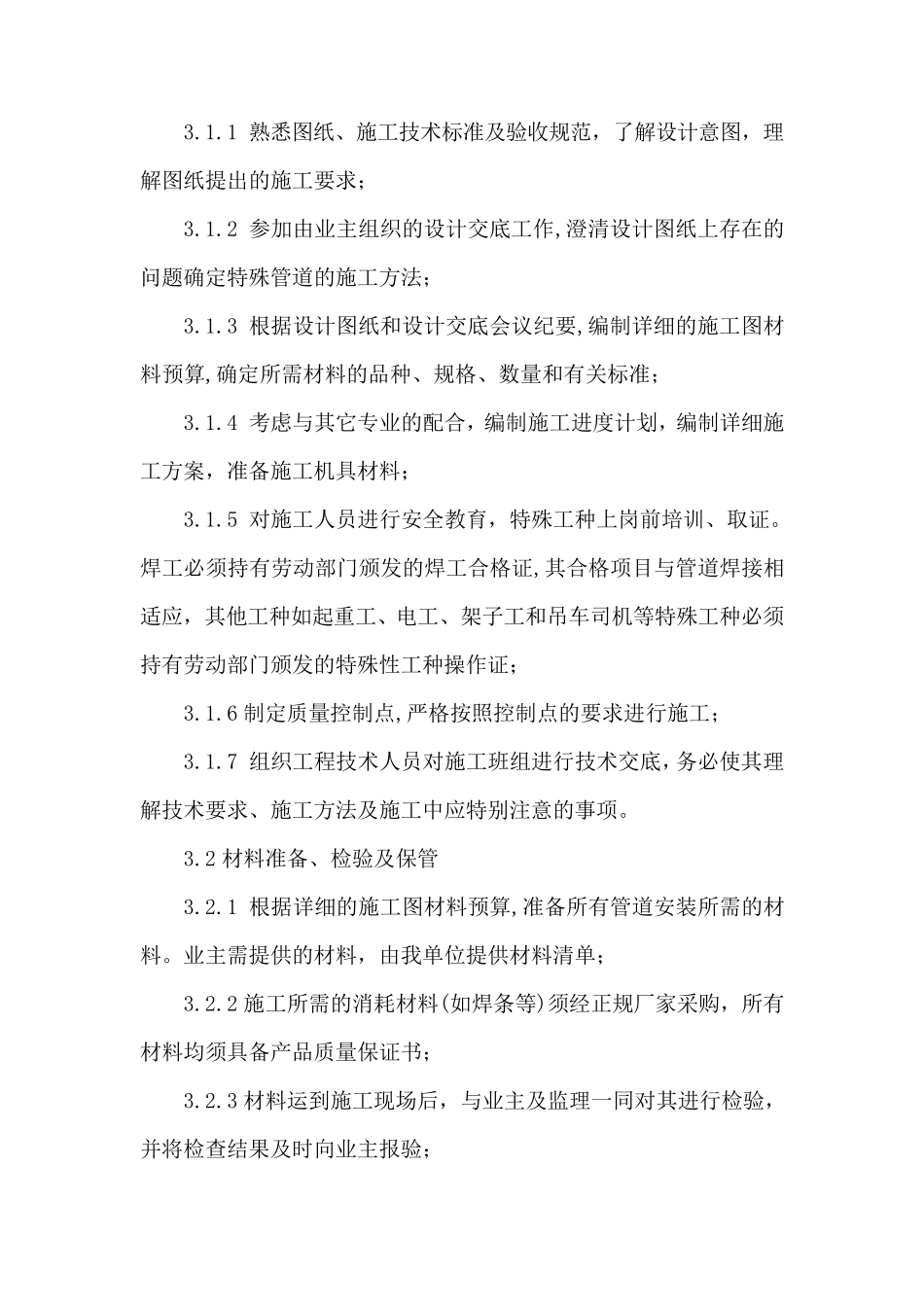

1 熟悉图纸、施工技术标准及验收规范,了解设计意图,理解图纸提出的施工要求; 3
2 参加由业主组织的设计交底工作,澄清设计图纸上存在的问题确定特殊管道的施工方法; 3
3 根据设计图纸和设计交底会议纪要,编制详细的施工图材料预算,确定所需材料的品种、规格、数量和有关标准; 3
4 考虑与其它专业的配合,编制施工进度计划,编制详细施工方案,准备施工机具材料; 3
5 对施工人员进行安全教育,特殊工种上岗前培训、取证
焊工必须持有劳动部门颁发的焊工合格证,其合格项目与管道焊接相适应,其他工种如起重工、电工、架子工和吊
