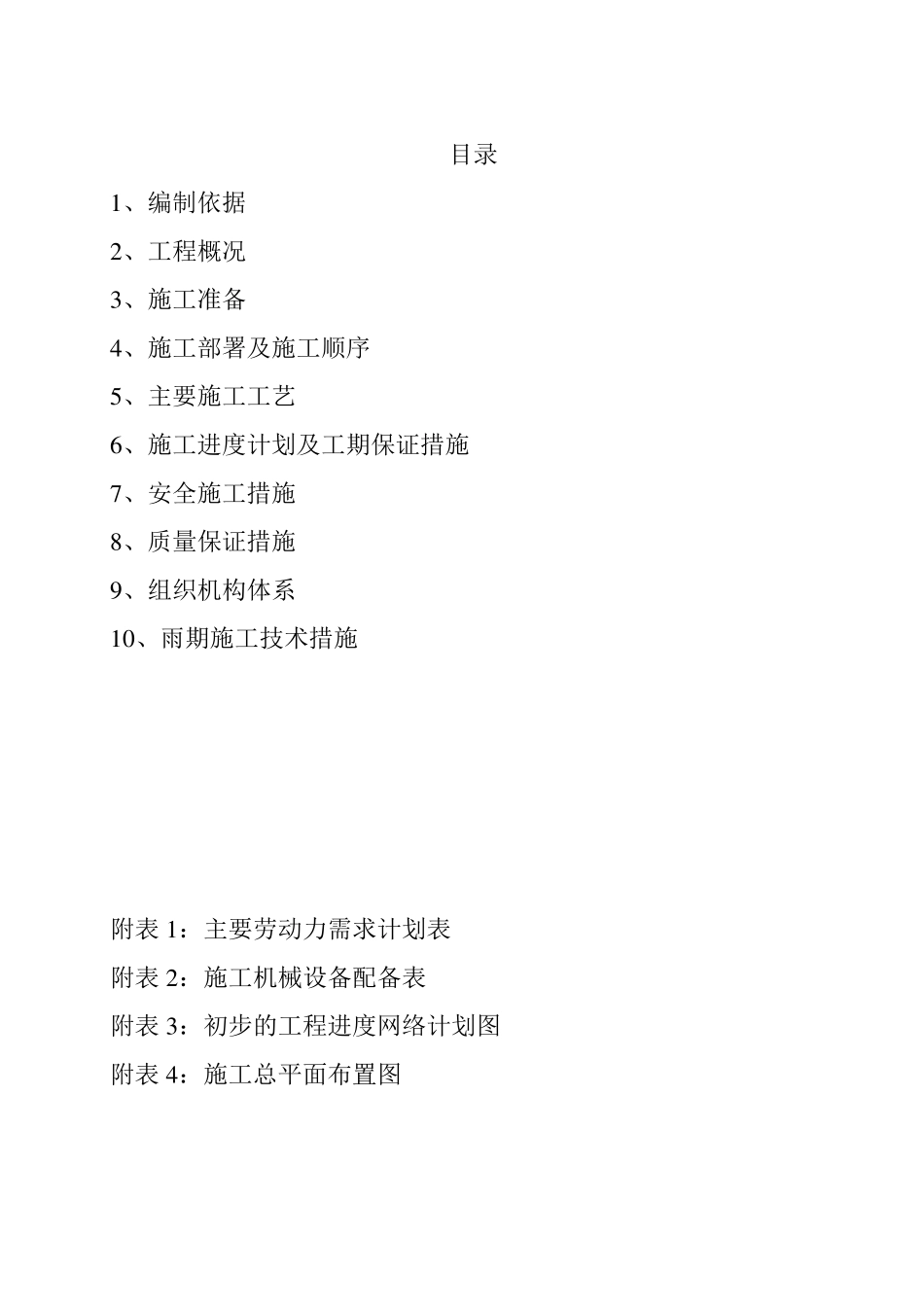

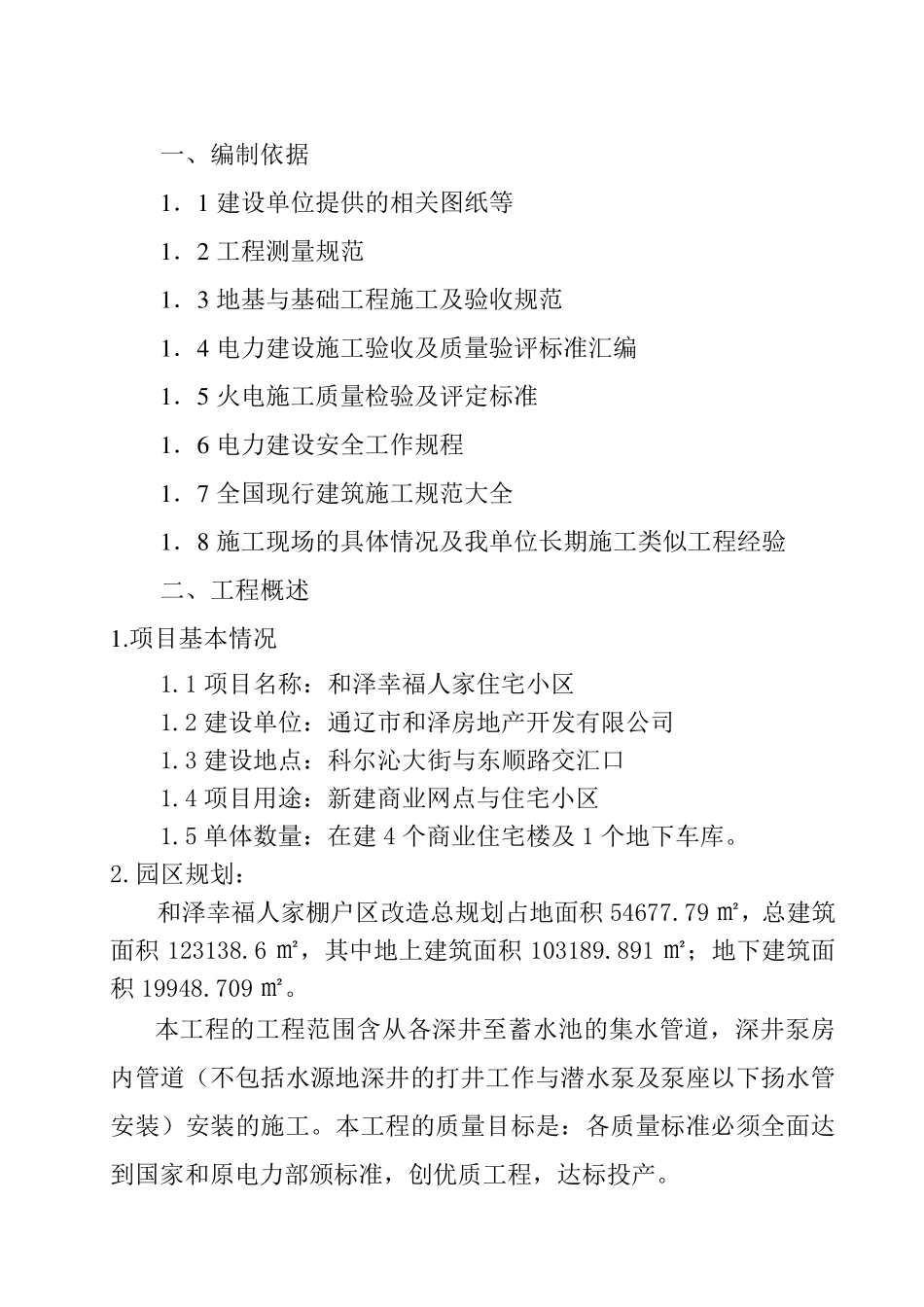

和泽幸福人家小区 供水管道工程专项 施 工 方 案 沈阳双兴建设集团有限公司 2 0 1 6 年 6 月 目录 1 、编制依据 2 、工程概况 3 、施工准备 4 、施工部署及施工顺序 5 、主要施工工艺 6 、施工进度计划及工期保证措施 7 、安全施工措施 8 、质量保证措施 9 、组织机构体系 1 0 、雨期施工技术措施 附表 1 :主要劳动力需求计划表 附表 2 :施工机械设备配备表 附表 3 :初步的工程进度网络计划图 附表 4 :施工总平面布置图 一、编制依据 1 .1 建设单位提供的相关图纸等 1 .2 工程测量规范 1 .3 地基与基础工程施工及验收规范 1 .4 电力建设施工验收及质量验评标准汇编 1 .5 火电施工质量检验及评定标准 1 .6 电力建设安全工作规程 1 .7 全国现行建筑施工规范大全 1 .8 施工现场的具体情况及我单位长期施工类似工程经验 二、工程概述 1
项目基本情况 1
1 项目名称:和泽幸福人家住宅小区 1
2 建设单位:通辽市和泽房地产开发有限公司 1
3 建设地点:科尔沁大街与东顺路交汇口 1
4 项目用途:新建商业网点与住宅小区 1
5 单体数量:在建 4 个商业住宅楼及 1 个地下车库
园区规划: 和泽幸福人家棚户区改造总规划占地面积 54677
79 ㎡,总建筑面积 123138
6 ㎡,其中地上建筑面积 103189
891 ㎡;地下建筑面积 19948
本工程的工程范围含从各深井至蓄水池的集水管道,深井泵房内管道(不包括水源地深井的打井工作与潜水泵及泵座以下扬水管安装)安装的施工
本工程的质量目标是:各质量标准必 须 全面达到 国家和原 电力部 颁 标准,创 优 质工程,达 标投 产
本工程具有工期紧,工作任务量大,施工工序及系统繁多复杂,施工战线长,施工过程中不安全因素多,雨季季节施工困难等特
