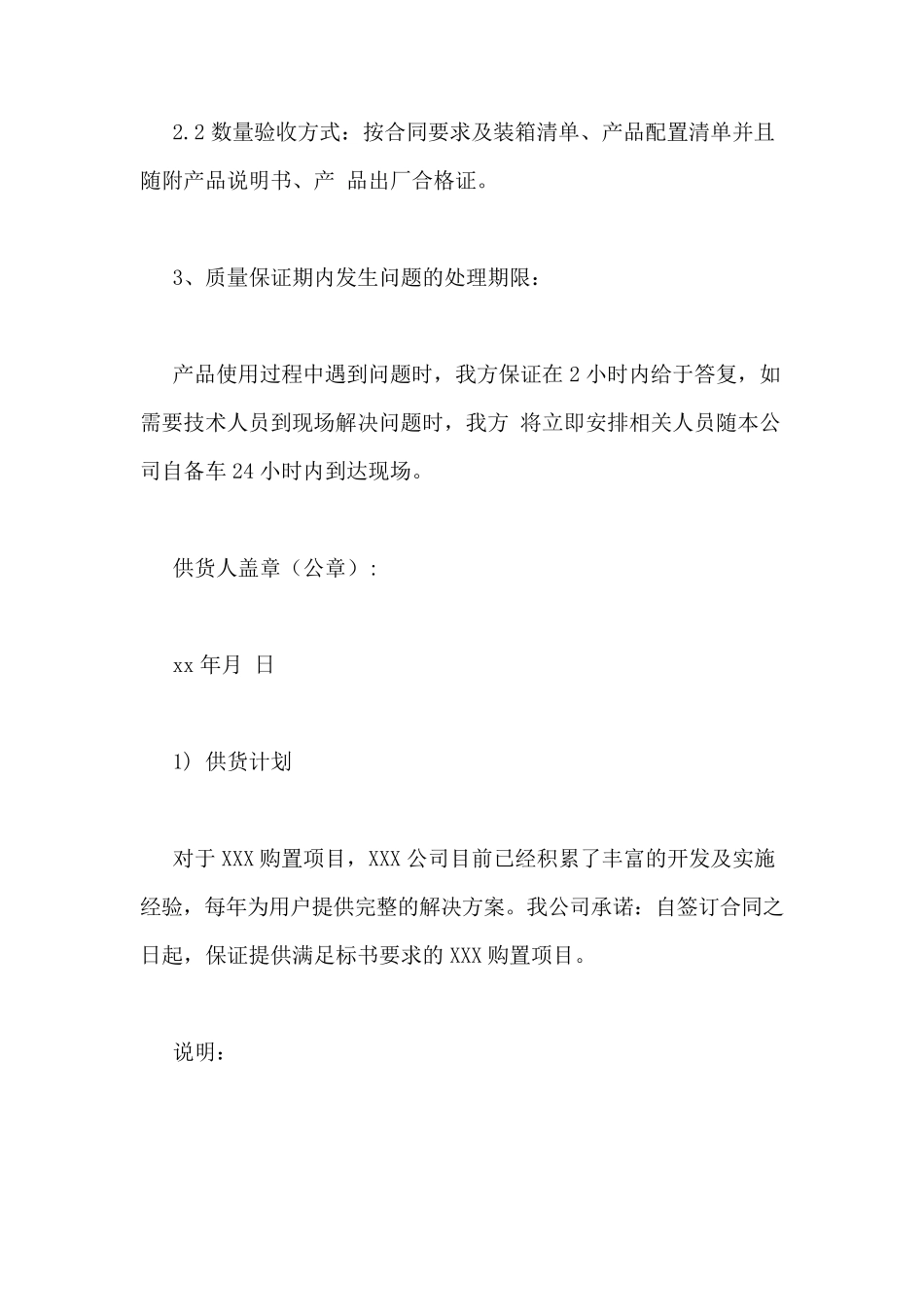

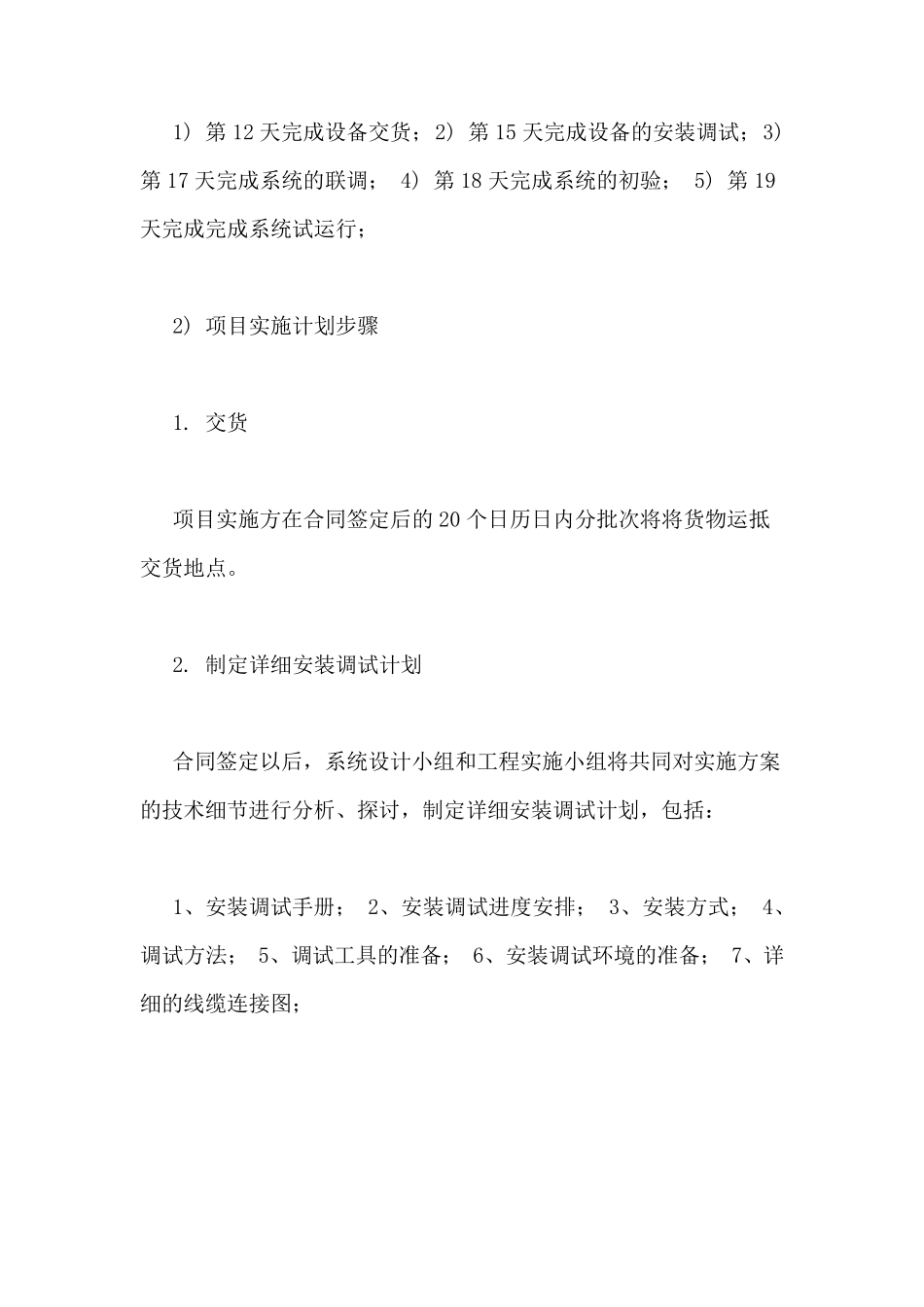

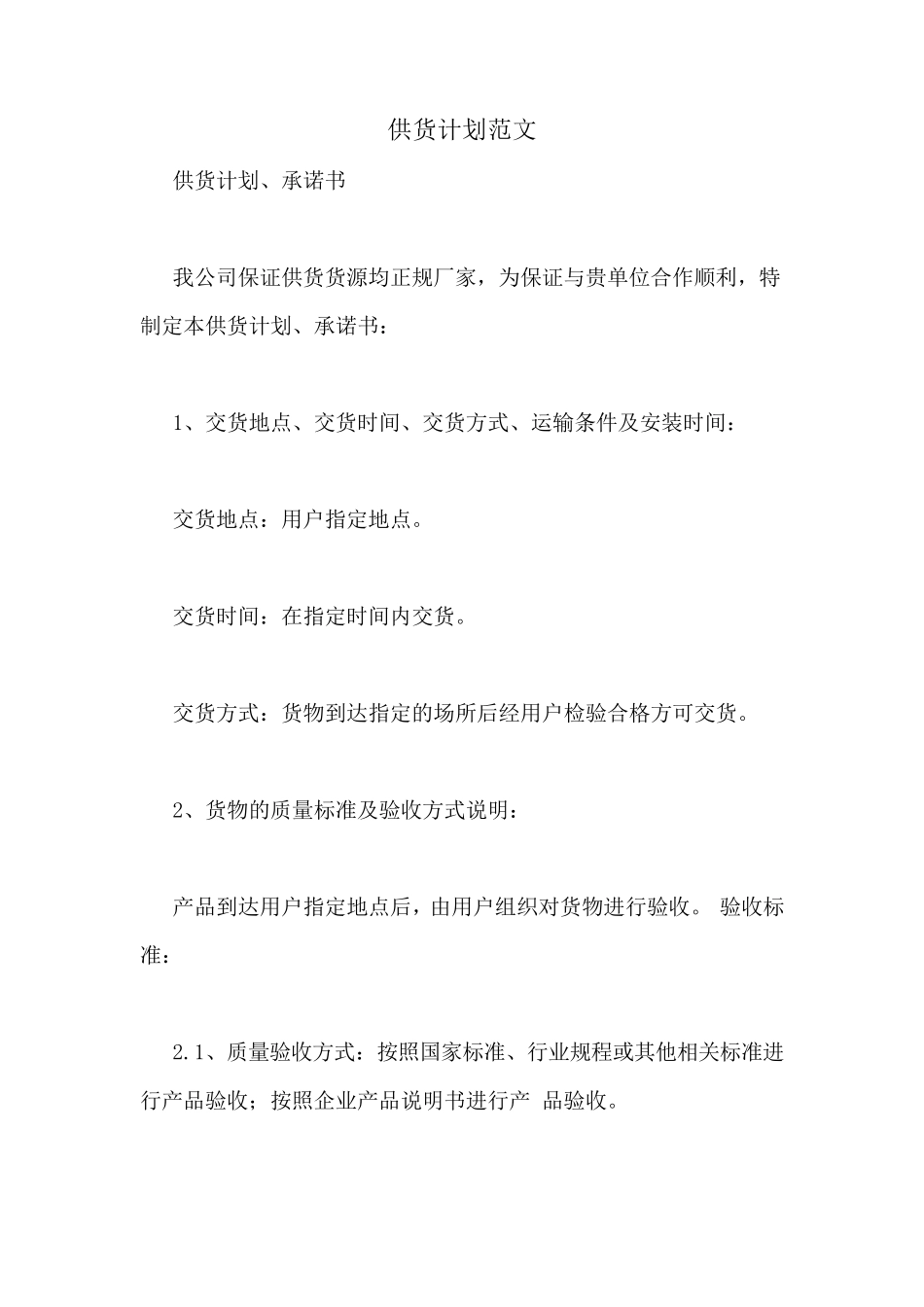

供货计划范文 供货计划、承诺书 我公司保证供货货源均正规厂家,为保证与贵单位合作顺利,特制定本供货计划、承诺书: 1、交货地点、交货时间、交货方式、运输条件及安装时间: 交货地点:用户指定地点。 交货时间:在指定时间内交货。 交货方式:货物到达指定的场所后经用户检验合格方可交货。 2、货物的质量标准及验收方式说明: 产品到达用户指定地点后,由用户组织对货物进行验收。 验收标准: 2.1、质量验收方式:按照国家标准、行业规程或其他相关标准进行产品验收;按照企业产品说明书进行产 品验收。 2.2 数量验收方式:按合同要求及装箱清单、产品配置清单并且随附产品说明书、产 品出厂合格证。 3、质量保证期内发生问题的处理期限: 产品使用过程中遇到问题时,我方保证在 2 小时内给于答复,如需要技术人员到现场解决问题时,我方 将立即安排相关人员随本公司自备车 24 小时内到达现场。 供货人盖章(公章): xx 年月 日 1) 供货计划 对于 XXX 购置项目,XXX 公司目前已经积累了丰富的开发及实施经验,每年为用户提供完整的解决方案。我公司承诺:自签订合同之日起,保证提供满足标书要求的 XXX 购置项目。 说明: 1) 第12 天完成设备交货; 2) 第15 天完成设备的安装调试; 3) 第17 天完成系统的联调; 4) 第18 天完成系统的初验; 5) 第19天完成完成系统试运行; 2) 项目实施计划步骤 1. 交货 项目实施方在合同签定后的20 个日历日内分批次将将货物运抵交货地点。 2. 制定详细安装调试计划 合同签定以后,系统设计小组和工程实施小组将共同对实施方案的技术细节进行分析、探讨,制定详细安装调试计划,包括: 1、安装调试手册; 2、安装调试进度安排; 3、安装方式; 4、调试方法; 5、调试工具的准备; 6、安装调试环境的准备; 7、详细的线缆连接图; 8、对影响系统实施的关键工序、关键设备进行分析,提出相应的解决措施; 9、技术参数手册、培训手册和工程安装手册; 10、制定项目建设质量管理方案和措施; 详细安装调试计划将在合同签定后的 10 日内提交用户。 3. 安装现场环境调查及现场勘察 为确保各工程实施小组到达现场后能够尽快展开工作,保证项目顺利进行,我公司将在实施前 10 天内对用户单位设备安装环境进行调查,填写安装环境调查表。同时,我们还将提前向用户单位提交各种主要设备的具体环境要求,在用户单位的积极配合下,确保在现场...
