侧钻工艺技术 严玉中 井下作业公司工程科 1 侧钻工艺技术 一、侧钻工艺一般流程图 搬家、安装——起原井管柱——通井、洗井——挤灰封堵原射孔井段(或打底灰)——试压——下导斜器打压座封——下铣锥开、修窗口——裸眼钻进(先用转盘钻进 20~30 米,然后是随钻即下螺杆定向钻进到设计要求的井斜与方位,最后用转盘稳斜钻进到完井深度)——完井电测——下尾管、固井——钻灰塞、测声放——通井、全井试压——甩钻搬家

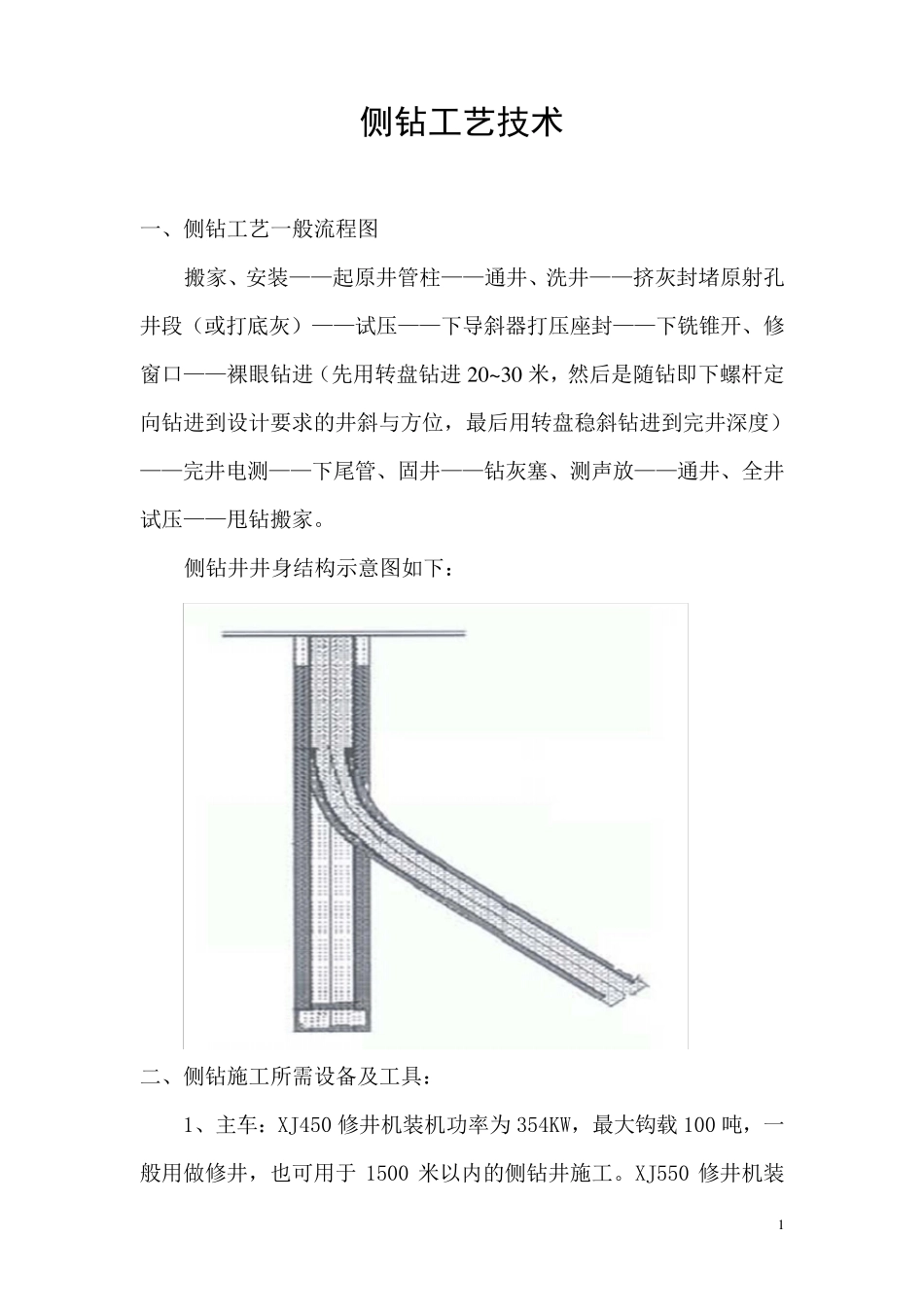

侧钻井井身结构示意图如下: 二、侧钻施工所需设备及工具: 1、主车:XJ450 修井机装机功率为 354KW,最大钩载 100 吨,一般用做修井,也可用于 1500 米以内的侧钻井施工

XJ550 修井机装 2 机功率为429KW,一般用于2000 米以内的侧钻井施工
XJ650 修井机装机功率为485KW,可用于2000 多米的侧钻井施工
XJ750 修井机装机功率为544KW,属于钻机系例,可用于2200 米的钻井施工和2000多米的侧钻井施工
各修井机的主要技术参数详见附表
2、循环系统:F500 或F800 泥浆泵及190 柴油机;总容积为60~80方泥浆循环罐一套三个(一般分别称为循环罐、贮备罐及加重罐),最低配置有震动筛,除砂器,除泥器、离心机等四级泥浆净化装置,对于有气层的井要配置除气器
另外灌上需要配有泥浆报警器,和泥浆加重漏斗
同时配有8 方配液罐一个,1 方泥浆处理剂罐1 个
3、钻具:Ф73 正扣钻杆,Ф105 无磁钻铤或无磁钻杆 1 根,加重钻杆或承压钻杆 10 根(一般对深井小井眼侧钻不用钻铤而用加重钻杆来实现加压)
4、定向工具:有线随钻车一台,1~1
75 的弯螺杆 2 根
5、其它设备及工具:液压双闸板防喷器一套,节流压井管汇一套,200KW 发电机一台,值班房及橱房,生活水罐及其它作业用具等
6、陆地搬家车辆及费用:815 拖 车
