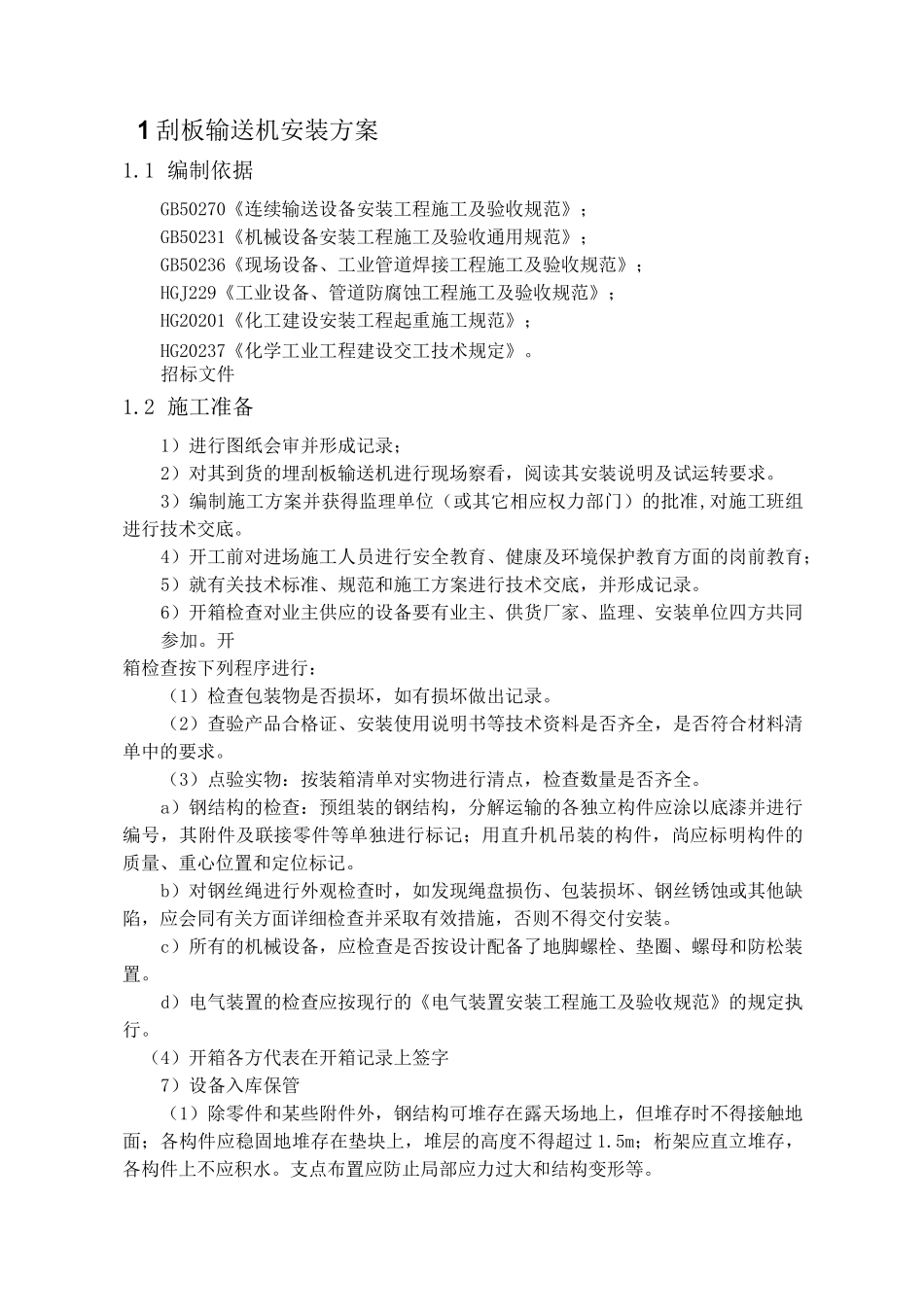

1 刮板输送机安装方案1.1 编制依据GB50270《连续输送设备安装工程施工及验收规范》;GB50231《机械设备安装工程施工及验收通用规范》;GB50236《现场设备、工业管道焊接工程施工及验收规范》;HGJ229《工业设备、管道防腐蚀工程施工及验收规范》;HG20201《化工建设安装工程起重施工规范》;HG20237《化学工业工程建设交工技术规定》。招标文件1.2 施工准备1)进行图纸会审并形成记录;2)对其到货的埋刮板输送机进行现场察看,阅读其安装说明及试运转要求。3)编制施工方案并获得监理单位(或其它相应权力部门)的批准,对施工班组进行技术交底。4)开工前对进场施工人员进行安全教育、健康及环境保护教育方面的岗前教育;5)就有关技术标准、规范和施工方案进行技术交底,并形成记录。6)开箱检查对业主供应的设备要有业主、供货厂家、监理、安装单位四方共同参加。开箱检查按下列程序进行:(1)检查包装物是否损坏,如有损坏做出记录。(2)查验产品合格证、安装使用说明书等技术资料是否齐全,是否符合材料清单中的要求。(3)点验实物:按装箱清单对实物进行清点,检查数量是否齐全。a)钢结构的检查:预组装的钢结构,分解运输的各独立构件应涂以底漆并进行编号,其附件及联接零件等单独进行标记;用直升机吊装的构件,尚应标明构件的质量、重心位置和定位标记。b)对钢丝绳进行外观检查时,如发现绳盘损伤、包装损坏、钢丝锈蚀或其他缺陷,应会同有关方面详细检查并采取有效措施,否则不得交付安装。c)所有的机械设备,应检查是否按设计配备了地脚螺栓、垫圈、螺母和防松装置。d)电气装置的检查应按现行的《电气装置安装工程施工及验收规范》的规定执行。(4)开箱各方代表在开箱记录上签字7)设备入库保管(1)除零件和某些附件外,钢结构可堆存在露天场地上,但堆存时不得接触地面;各构件应稳固地堆存在垫块上,堆层的高度不得超过 1.5m;桁架应直立堆存,各构件上不应积水。支点布置应防止局部应力过大和结构变形等。(2)钢丝绳应保管在材料库内;施工过程沿线存放时,绳盘应稳固地支承在垫块上,距离地面不得小于 0.2m,绳盘上应复盖防护物。(3)电气装置的保管应按现行的《电气装置安装工程施工及验收规范》的规定执行。8)安装辅料准备根据施工方案或预算准备安装辅料,一般应包括焊条、氧气、乙炔、平垫铁斜垫铁、清洗剂、润滑脂、油漆。9)主要施工机具准备10)作业条件准备(1)图纸会审并完成设计技术交底;(2)现场质...
