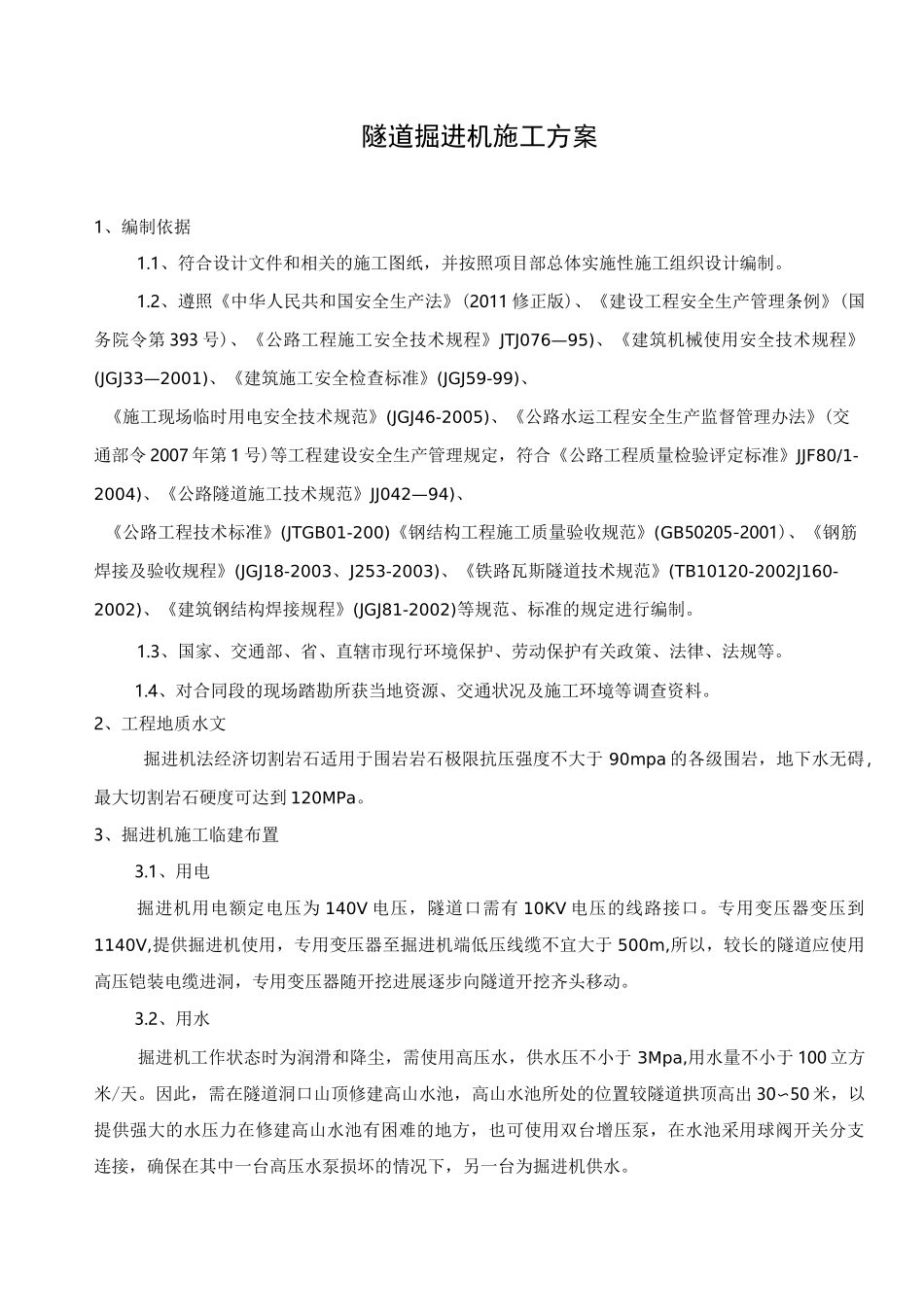

隧道掘进机施工方案1、编制依据1
1、符合设计文件和相关的施工图纸,并按照项目部总体实施性施工组织设计编制
2、遵照《中华人民共和国安全生产法》(2011 修正版)、《建设工程安全生产管理条例》(国务院令第 393 号)、《公路工程施工安全技术规程》JTJ076—95)、《建筑机械使用安全技术规程》(JGJ33—2001)、《建筑施工安全检查标准》(JGJ59-99)、《施工现场临时用电安全技术规范》(JGJ46-2005)、《公路水运工程安全生产监督管理办法》(交通部令 2007 年第 1 号)等工程建设安全生产管理规定,符合《公路工程质量检验评定标准》JJF80/1-2004)、《公路隧道施工技术规范》JJ042—94)、《公路工程技术标准》(JTGB01-200)《钢结构工程施工质量验收规范》(GB50205-2001)、《钢筋焊接及验收规程》(JGJ18-2003、J253-2003)、《铁路瓦斯隧道技术规范》(TB10120-2002J160-2002)、《建筑钢结构焊接规程》(JGJ81-2002)等规范、标准的规定进行编制
3、国家、交通部、省、直辖市现行环境保护、劳动保护有关政策、法律、法规等
4、对合同段的现场踏勘所获当地资源、交通状况及施工环境等调查资料
2、工程地质水文掘进机法经济切割岩石适用于围岩岩石极限抗压强度不大于 90mpa 的各级围岩,地下水无碍,最大切割岩石硬度可达到 120MPa
3、掘进机施工临建布置3
1、用电掘进机用电额定电压为 140V 电压,隧道口需有 10KV 电压的线路接口
专用变压器变压到1140V,提供掘进机使用,专用变压器至掘进机端低压线缆不宜大于 500m,所以,较长的隧道应使用高压铠装电缆进洞,专用变压器随开挖进展逐步向隧道开挖齐头移动
2、用水掘进机工作状态时为润滑和降尘,需使用高压水,供水压不小
