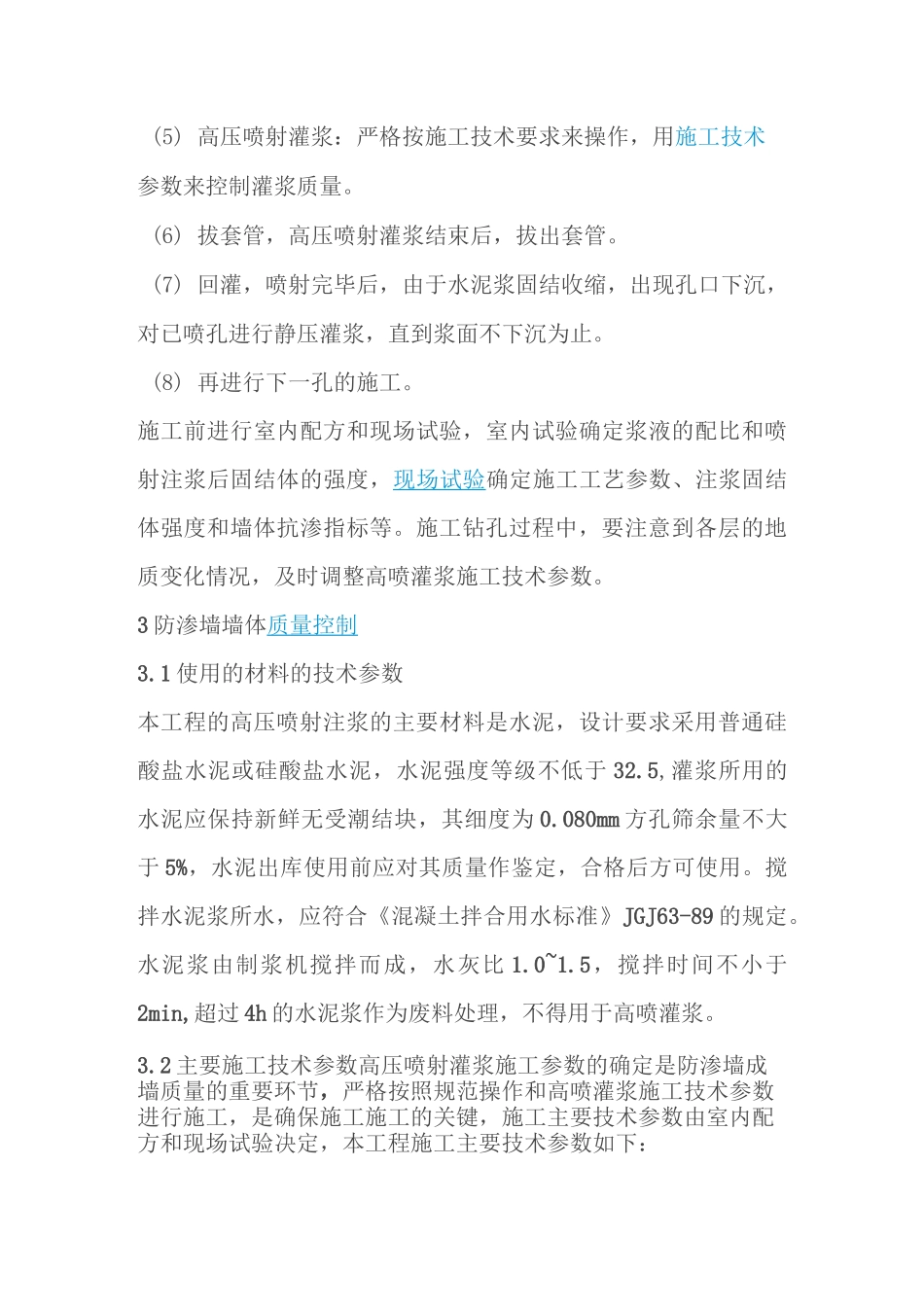

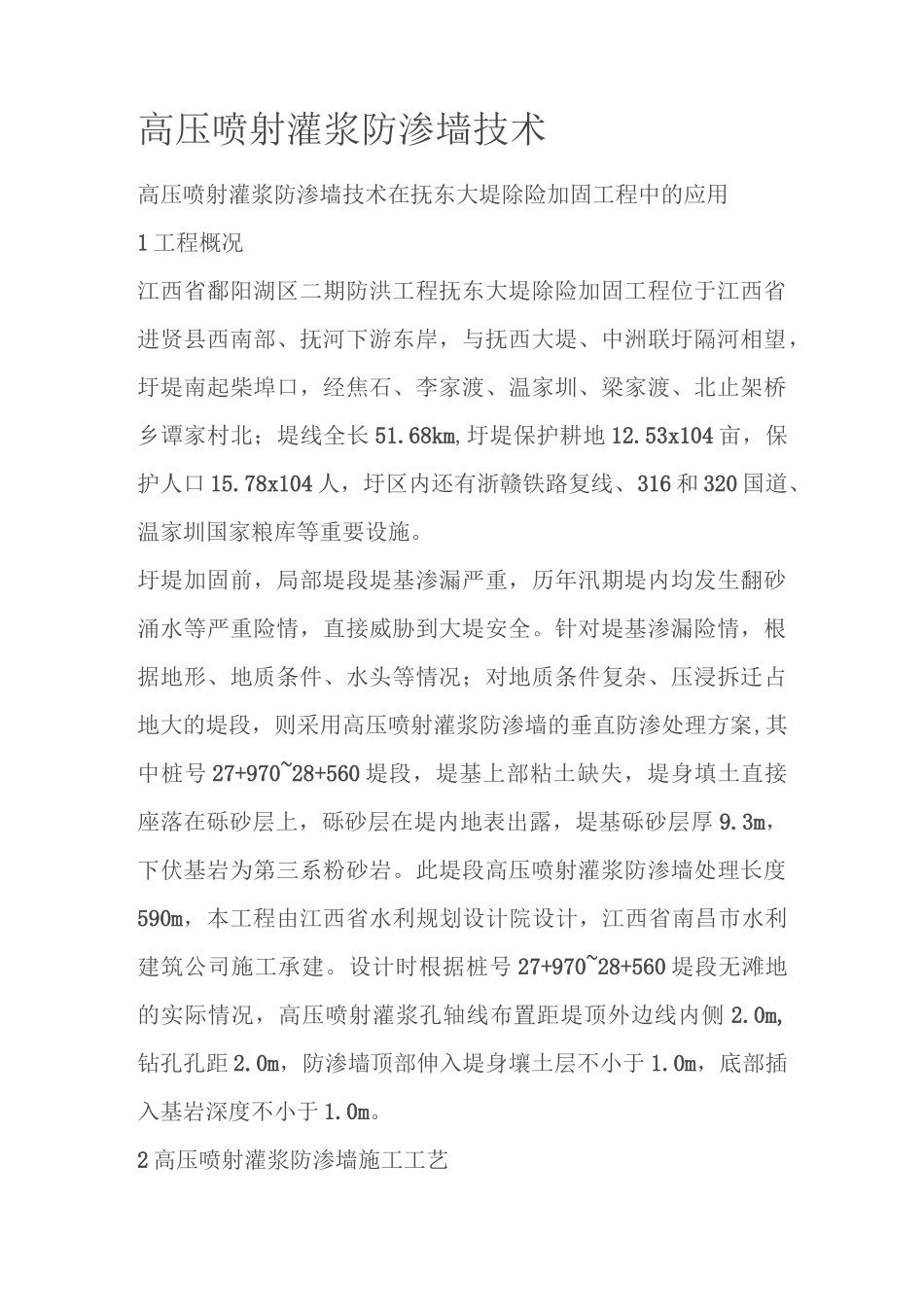

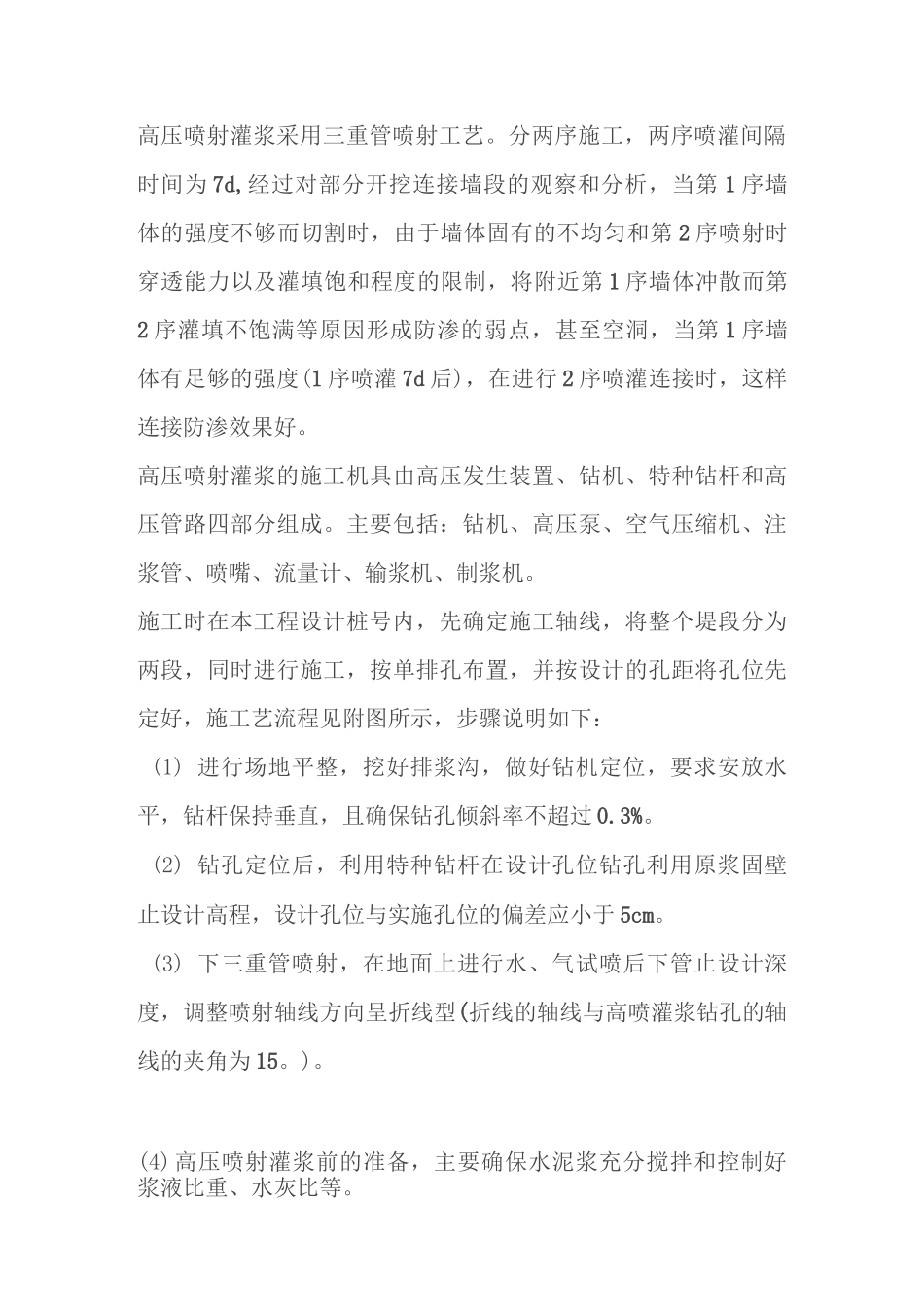

高压喷射灌浆防渗墙技术高压喷射灌浆防渗墙技术在抚东大堤除险加固工程中的应用1 工程概况江西省鄱阳湖区二期防洪工程抚东大堤除险加固工程位于江西省进贤县西南部、抚河下游东岸,与抚西大堤、中洲联圩隔河相望,圩堤南起柴埠口,经焦石、李家渡、温家圳、梁家渡、北止架桥乡谭家村北;堤线全长 51.68km,圩堤保护耕地 12.53x104 亩,保护人口 15.78x104 人,圩区内还有浙赣铁路复线、316 和 320 国道、温家圳国家粮库等重要设施。圩堤加固前,局部堤段堤基渗漏严重,历年汛期堤内均发生翻砂涌水等严重险情,直接威胁到大堤安全。针对堤基渗漏险情,根据地形、地质条件、水头等情况;对地质条件复杂、压浸拆迁占地大的堤段,则采用高压喷射灌浆防渗墙的垂直防渗处理方案,其中桩号 27+970~28+560 堤段,堤基上部粘土缺失,堤身填土直接座落在砾砂层上,砾砂层在堤内地表出露,堤基砾砂层厚 9.3m,下伏基岩为第三系粉砂岩。此堤段高压喷射灌浆防渗墙处理长度590m,本工程由江西省水利规划设计院设计,江西省南昌市水利建筑公司施工承建。设计时根据桩号 27+970~28+560 堤段无滩地的实际情况,高压喷射灌浆孔轴线布置距堤顶外边线内侧 2.0m,钻孔孔距 2.0m,防渗墙顶部伸入堤身壤土层不小于 1.0m,底部插入基岩深度不小于 1.0m。2 高压喷射灌浆防渗墙施工工艺高压喷射灌浆采用三重管喷射工艺。分两序施工,两序喷灌间隔时间为 7d,经过对部分开挖连接墙段的观察和分析,当第 1 序墙体的强度不够而切割时,由于墙体固有的不均匀和第 2 序喷射时穿透能力以及灌填饱和程度的限制,将附近第 1 序墙体冲散而第2 序灌填不饱满等原因形成防渗的弱点,甚至空洞,当第 1 序墙体有足够的强度(1 序喷灌 7d 后),在进行 2 序喷灌连接时,这样连接防渗效果好。高压喷射灌浆的施工机具由高压发生装置、钻机、特种钻杆和高压管路四部分组成。主要包括:钻机、高压泵、空气压缩机、注浆管、喷嘴、流量计、输浆机、制浆机。施工时在本工程设计桩号内,先确定施工轴线,将整个堤段分为两段,同时进行施工,按单排孔布置,并按设计的孔距将孔位先定好,施工艺流程见附图所示,步骤说明如下:(1) 进行场地平整,挖好排浆沟,做好钻机定位,要求安放水平,钻杆保持垂直,且确保钻孔倾斜率不超过 0.3%。(2) 钻孔定位后,利用特种钻杆在设计孔位钻孔利用原浆固壁止设计高程,设计孔位与实施孔位的偏差应小于 5cm。(3) 下三重管喷射,在...
