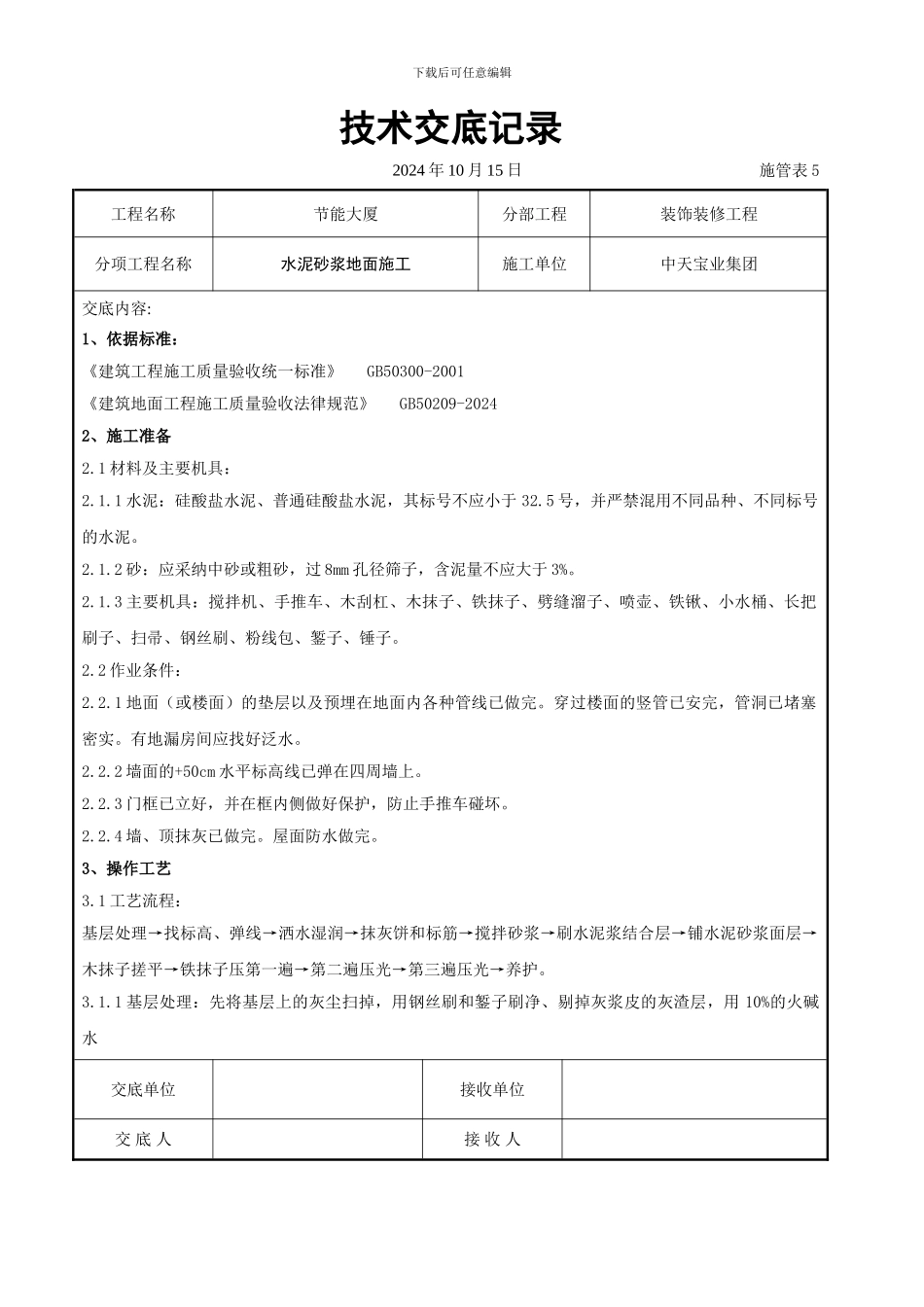

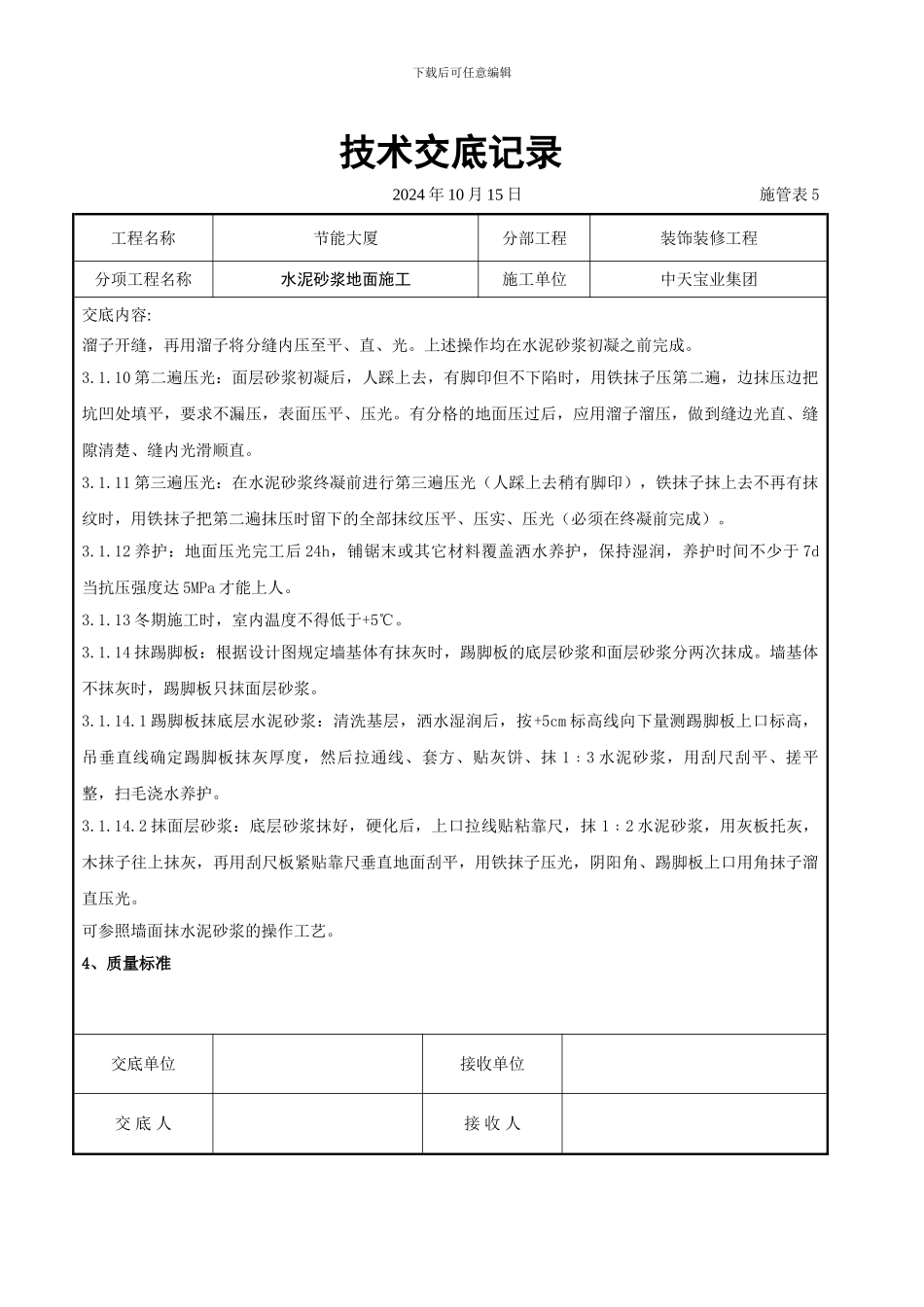

下载后可任意编辑技术交底记录2024 年 10 月 15 日施管表 5工程名称节能大厦分部工程装饰装修工程分项工程名称水泥砂浆地面施工施工单位中天宝业集团交底内容:1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑地面工程施工质量验收法律规范》 GB50209-20242、施工准备2.1 材料及主要机具:2.1.1 水泥:硅酸盐水泥、普通硅酸盐水泥,其标号不应小于 32.5 号,并严禁混用不同品种、不同标号的水泥。2.1.2 砂:应采纳中砂或粗砂,过 8mm 孔径筛子,含泥量不应大于 3%。2.1.3 主要机具:搅拌机、手推车、木刮杠、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子。2.2 作业条件:2.2.1 地面(或楼面)的垫层以及预埋在地面内各种管线已做完。穿过楼面的竖管已安完,管洞已堵塞密实。有地漏房间应找好泛水。2.2.2 墙面的+50cm 水平标高线已弹在四周墙上。2.2.3 门框已立好,并在框内侧做好保护,防止手推车碰坏。2.2.4 墙、顶抹灰已做完。屋面防水做完。3、操作工艺3.1 工艺流程:基层处理→找标高、弹线→洒水湿润→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护。3.1.1 基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮的灰渣层,用 10%的火碱水交底单位接收单位交 底 人接 收 人下载后可任意编辑技术交底记录2024 年 10 月 15 日施管表 5工程名称节能大厦分部工程装饰装修工程分项工程名称水泥砂浆地面施工施工单位中天宝业集团交底内容:溶液刷掉基层上的油污,并用清水及时将减液冲净。3.1.2 找标高弹线:根据墙上的+50cm 水平线,往下量测出面层标高,并弹在墙上。3.1.3 洒水湿润:用喷壶将地面基层均匀洒水一遍。3.1.4 抹灰饼和标筋(或称冲筋):根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于 20mm),然后拉水平线开始抹灰饼(5cm×5cm),横竖间距为 1.5~2.00m,灰饼上平面即为地面面层标高。假如房间较大,为保证整风光层平整度,还须抹标筋(或称冲筋),将水泥砂浆铺在灰饼之间,宽度与灰饼宽相同,用木抹子折抹成与灰饼上表面相平一致。铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆相同。3.1.5 搅拌砂浆:水泥砂浆的体积比宜为 1﹕2(水泥﹕砂),其稠度不应大于 35mm,强度等级不应小于M15。为了控制加水量...
