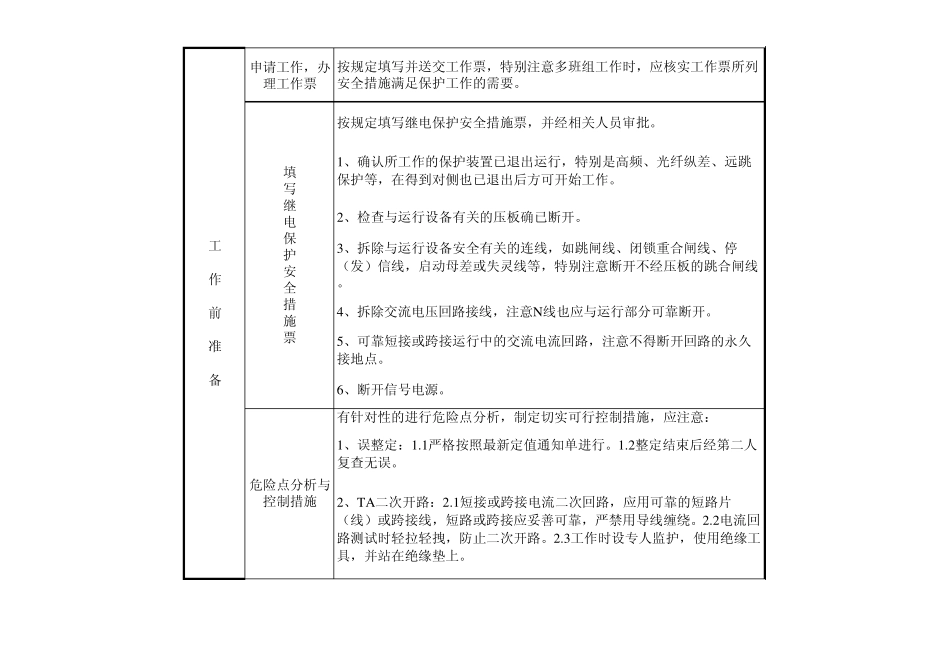

阶段作业项目任务来源任务接收班前会任务交底、分工,必要的培训熟悉一、二次设备运行方式,必要时应询问变电站值班员设备的运行状况。单班组工作,由工作负责人进行。多班组工作,应向办理工作票的班组提供工作时间、工作内容 、安全措施、危险点分析等内容。了解设备缺陷,对有缺陷的要拟定消缺方案,并准备消缺材料。微机保护软件变更或改定值作业指导书 变电站 : 线路名称 : 作业条件: 现场作业时间:作业内容任务的下达和接收1 .部门月度计划任务书 ( )2 .临时停电申请批准书 ( )3 .其他配合工作或口头布置 ( ) 1 .工作负责人:2 .工作班成员:了解本工作对运行设备有无影响,特别是母差、失灵、备自投、远切等保护的联跳回路、公用交流电流回路的接线等。确定是否需要其他局、其他专业配合等,若需要,应按照 “与其他部门配合工作管理程序”执行。提前1 个工作日在上午1 1 :0 0 以前,工作负责人向工作地点的设备管辖值班员申请现场工作。查询有无需要执行的反措,若有,熟悉反措方案,准备有关资料、材料。落实设备状况申请工作,办理工作票工 作 前 准 备申请工作,办理工作票6、断开信号电源。4、拆除交流电压回路接线,注意N线也应与运行部分可靠断开。1、误整定:1.1严格按照最新定值通知单进行。1.2整定结束后经第二人复查无误。2、TA二次开路:2.1短接或跨接电流二次回路,应用可靠的短路片(线)或跨接线,短路或跨接应妥善可靠,严禁用导线缠绕。2.2电流回路测试时轻拉轻拽,防止二次开路。2.3工作时设专人监护,使用绝缘工具,并站在绝缘垫上。按规定填写继电保护安全措施票,并经相关人员审批。1、确认所工作的保护装置已退出运行,特别是高频、光纤纵差、远跳保护等,在得到对侧也已退出后方可开始工作。2、检查与运行设备有关的压板确已断开。3、拆除与运行设备安全有关的连线,如跳闸线、闭锁重合闸线、停(发)信线,启动母差或失灵线等,特别注意断开不经压板的跳合闸线。填写继电保护安全措施票有针对性的进行危险点分析,制定切实可行控制措施,应注意:5、可靠短接或跨接运行中的交流电流回路,注意不得断开回路的永久接地点。按规定填写并送交工作票,特别注意多班组工作时,应核实工作票所列安全措施满足保护工作的需要。工 作 前 准 备危险点分析与控制措施仪器、仪表、备品备件定值单核对3、TV二次短路、接地:3.1拆接TV二次线时,应 使用绝缘工具,戴手套,必要时,工作前停...
