郑州华电高科电力设备工程有限公司 江苏盐城射阳电厂 3#

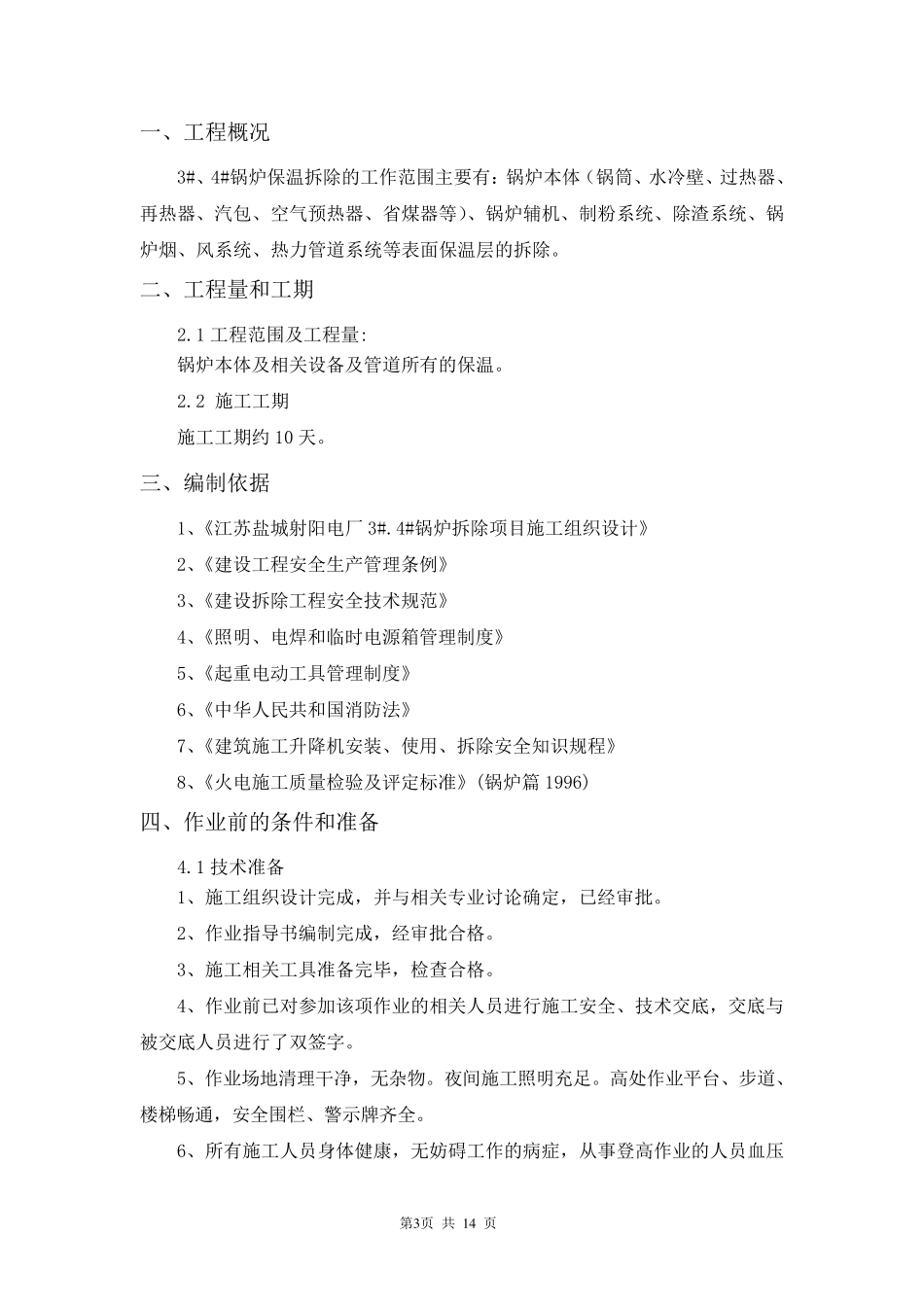

4#425T/H 锅炉拆除项目 保温拆除施工方案 编制: 审核: 审批: 施工单位:山东军辉建设安装工程有限公司 2014 年 9 月 第2 页 共 1 4 页 目录 1
工程概况··········································3 2
工程量及施工日期··································3 3
编制依据··········································3 4
作业前条件和准备··································3 5
作业顺序和方法····································6 6
施工安全要求和环境要求····························7 7
