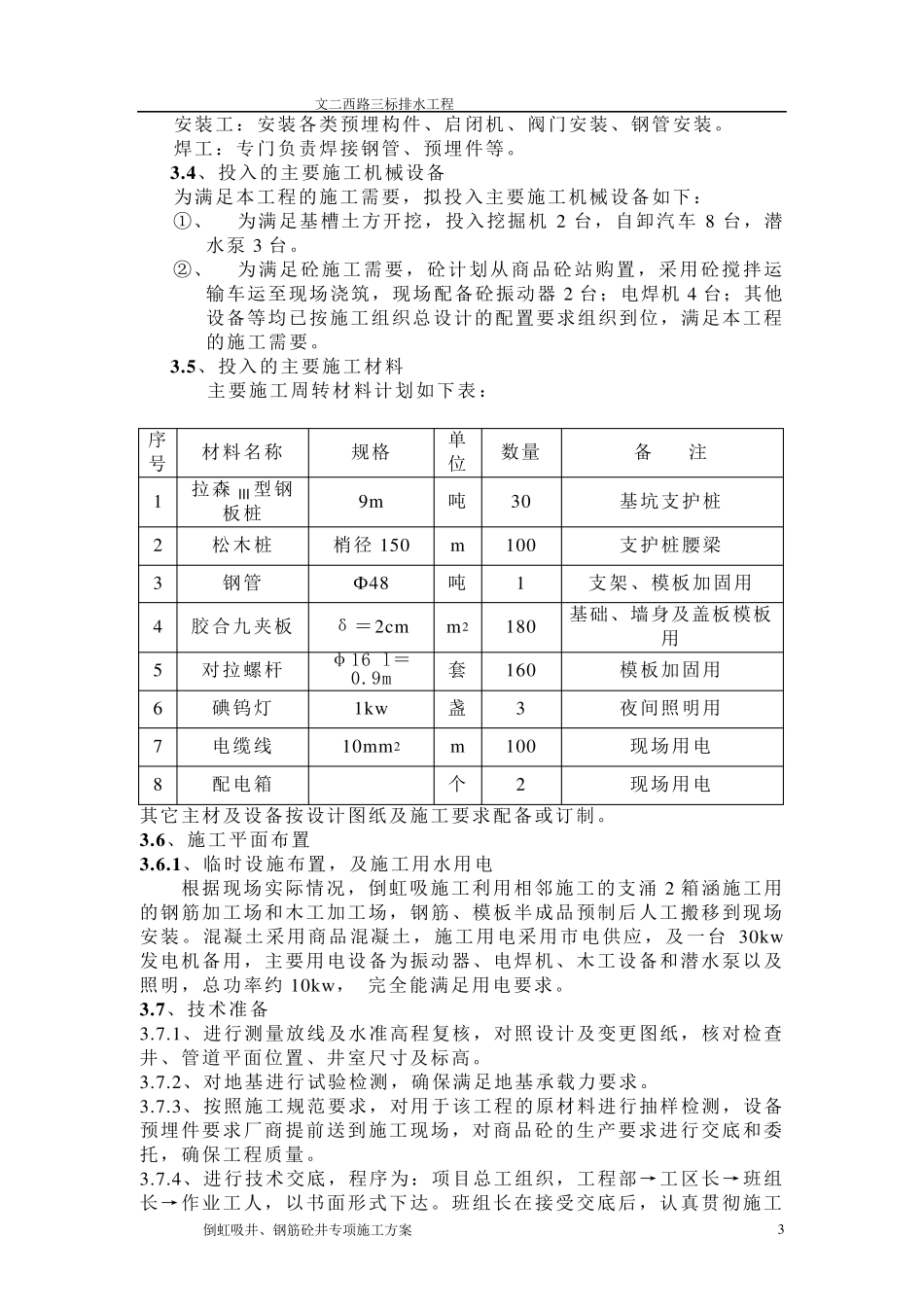

目 录 1 . 编制依据 2 . 概述 3 . 施工部署 4 . 施工进度计划 5 . 主要施工方案 6 . 质量控制措施 7 . 环境保证措施 8 . 安全保证措施 文二西路三标排水工程 倒虹吸井、钢筋砼井专项施工方案 2 一、 编制依据 1 . 《建筑基坑支护技术规程》(JGJ 120-99); 2 .本工程设计图纸及相关文件 二、概述 2 .1 工程概况 本工程为文二西路工程(上仓路—荆长公路)三标——排水部分。 W27、W28、W29、W30 采用钢筋砼检查井,下穿管道为D600 PE 管,井规格为1100*1100mm。其中W27 为落底井,管内底标高为-0.668m,井深6.903m;W28 为流槽井,管内底标高为-0.611m,井深 5.935m;W29为流槽井,管内底标高为-0.564m,井深 5.455m;④W30 为流槽井,管内底标高为-0.506m,井深 4.902m。现状原地面土方标高约 2.6m,实际检查井埋深约 3.5 米,小于 5 米。 W27-2、W27-3 为倒虹井,下穿管道采用双排D400 PE 管。井规格为2500*2200,W27-2 出水井,尺寸 2500*2200,井深 7217mm,300 厚单层密排块石,100 厚 C15 混凝土垫层,底板采用 250mm 厚 C30 防水混凝土砼,井壁、隔墙、顶板采用 250mm 厚 C30 防水混凝土砼,抗渗等级为S6,;W27-3 进水井,尺寸 2500*2200,井深 6617mm,300 厚单层密排块石,100厚 C15 混凝土垫层,底板采用 250mm 厚 C30 防水混凝土砼,井壁、隔墙、顶板采用 250mm 厚 C30 防水混凝土砼,抗渗等级为S6。 2 .2 工程地质情况 根据地质报告,场地内揭露地层主要有杂填土层、粉质粘土、淤泥质粘土层。 三、施工部署 3 .1 、组织机构 以项目经理部为核心,选派了具有施工经验丰富、态度诚 恳 、勤 奋 实干 、科 学 务 实的 工程技术人 员 和 管理人 员 组建了项目管理班子 和 管理机构。根据本工程的 特 点 ,从 已 组建的 项目管理机构中指派工程师 和 施工班 组具体 负 责 本工程的 施工,其他 各 部门 人 员 协 助配 合 ,开 展 高效 率 的 工作 。 3 .2 、管理目标 质量 目标: 严 把 质量 关,确 保 本部位 工程合 格完 成 。 安 全 目标: 安 全 生 产 ,防范 一切 事 故 于未 然 。 3 .3 、劳 动 力 安 排计划 项目部已 组织了专门 施工钢筋砼井及倒虹井的 劳 务 作 业 施工队 ,配 置 了普 工8 人 、模 板工8 人 、架 ...
