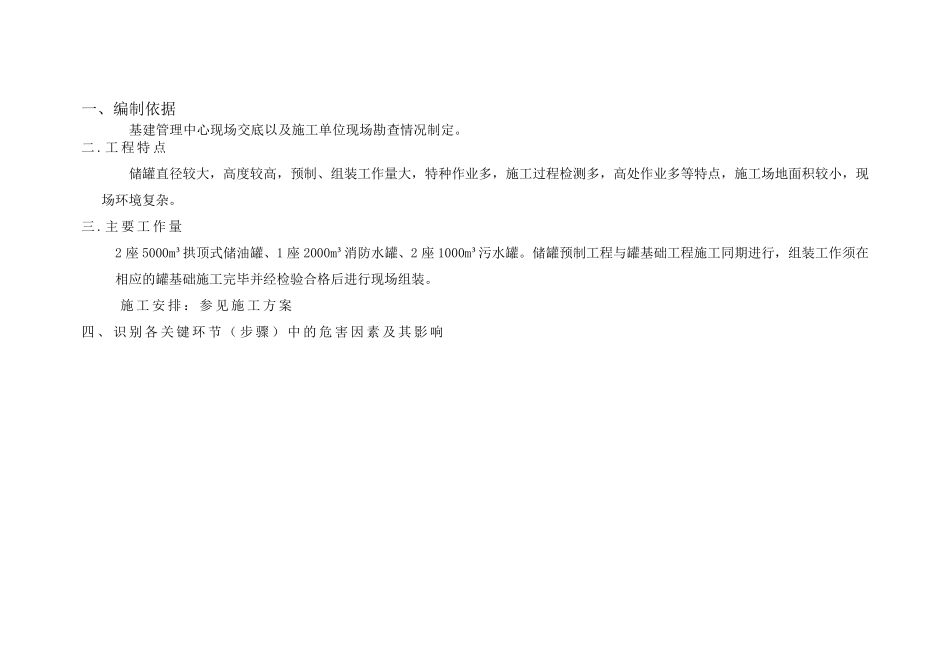

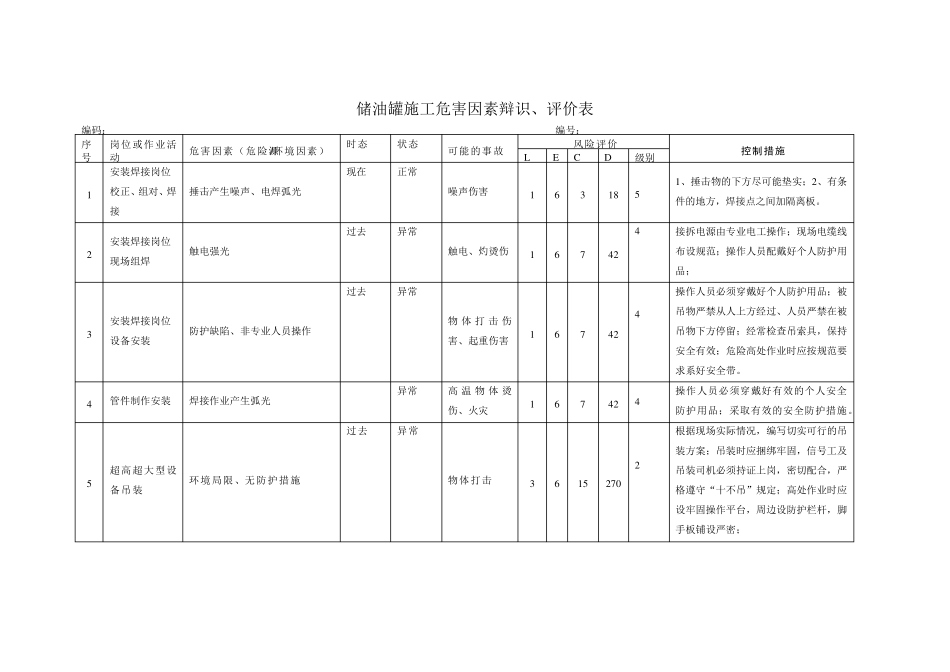

一、编制依据 基建管理中心现场交底以及施工单位现场勘查情况制定。 二.工程特点 储罐直径较大,高度较高,预制、组装工作量大,特种作业多,施工过程检测多,高处作业多等特点,施工场地面积较小,现场环境复杂。 三.主要工作量 2 座5000m³拱 顶 式 储油 罐、1 座2000m³消 防 水 罐、2 座1000m³污 水 罐。储罐预制工程与 罐基础 工程施工同 期 进 行 ,组装工作须 在相 应 的 罐基础 施工完 毕 并 经 检验 合 格 后 进 行 现场组装。 施工安 排 : 参 见 施工方 案 四 、 识 别 各 关 键 环节 ( 步 骤 ) 中的 危 害 因 素 及其 影 响 储油罐施工危害因素辩识、评价表 编码: 编号: 序号 岗位或作业活动 危害因素(危险源/环境因素) 时态 状态 可能的事故 风险评价 控制措施 L E C D 级别 1 安装焊接岗位 校正、组对、焊接 捶击产生噪声、电焊弧光 现在 正常 噪声伤害 1 6 3 18 5 1、捶击物的下方尽可能垫实;2、有条件的地方,焊接点之间加隔离板。 2 安装焊接岗位 现场组焊 触电强光 过去 异常 触电、灼烫伤 1 6 7 42 4 接拆电源由专业电工操作;现场电缆线布设规范;操作人员配戴好个人防护用品; 3 安装焊接岗位 设备安装 防护缺陷、非专业人员操作 过去 异常 物 体 打 击 伤害、起重伤害 1 6 7 42 4 操作人员必须穿戴好个人防护用品;被吊物严禁从人上方经过、人员严禁在被吊物下方停留;经常检查吊索具,保持安全有效;危险高处作业时应按规范要求系好安全带。 4 管件制作安装 焊接作业产生弧光 异常 高温物 体 烫伤、火灾 1 6 7 42 4 操作人员必须穿戴好有效的个人安全防护用品;采取有效的安全防护措施。 5 超高超大型设备吊装 环境局限、 无防护措施 过去 异常 物体打击 3 6 15 270 2 根据现场实际情况,编写切实可行的吊装方案;吊装时应捆绑牢固,信号工及吊装司机必须持证上岗,密切配合,严格遵守“十不吊”规定;高处作业时应设牢固操作平台,周边设防护栏杆,脚手板铺设严密; 储油罐施工危害因素辩识、评价表 序号 岗位或作业活动 危害因素(危险源/环境因素) 时态 状态 可能的事故 风险评价 控制措施 L E C D 级别 6 电气焊作业岗位电焊机、等离子切割机操作 违章触电 过去 异常 触电 0.5 6 7 21 4 设备必须做到“一机一闸一漏电”...
