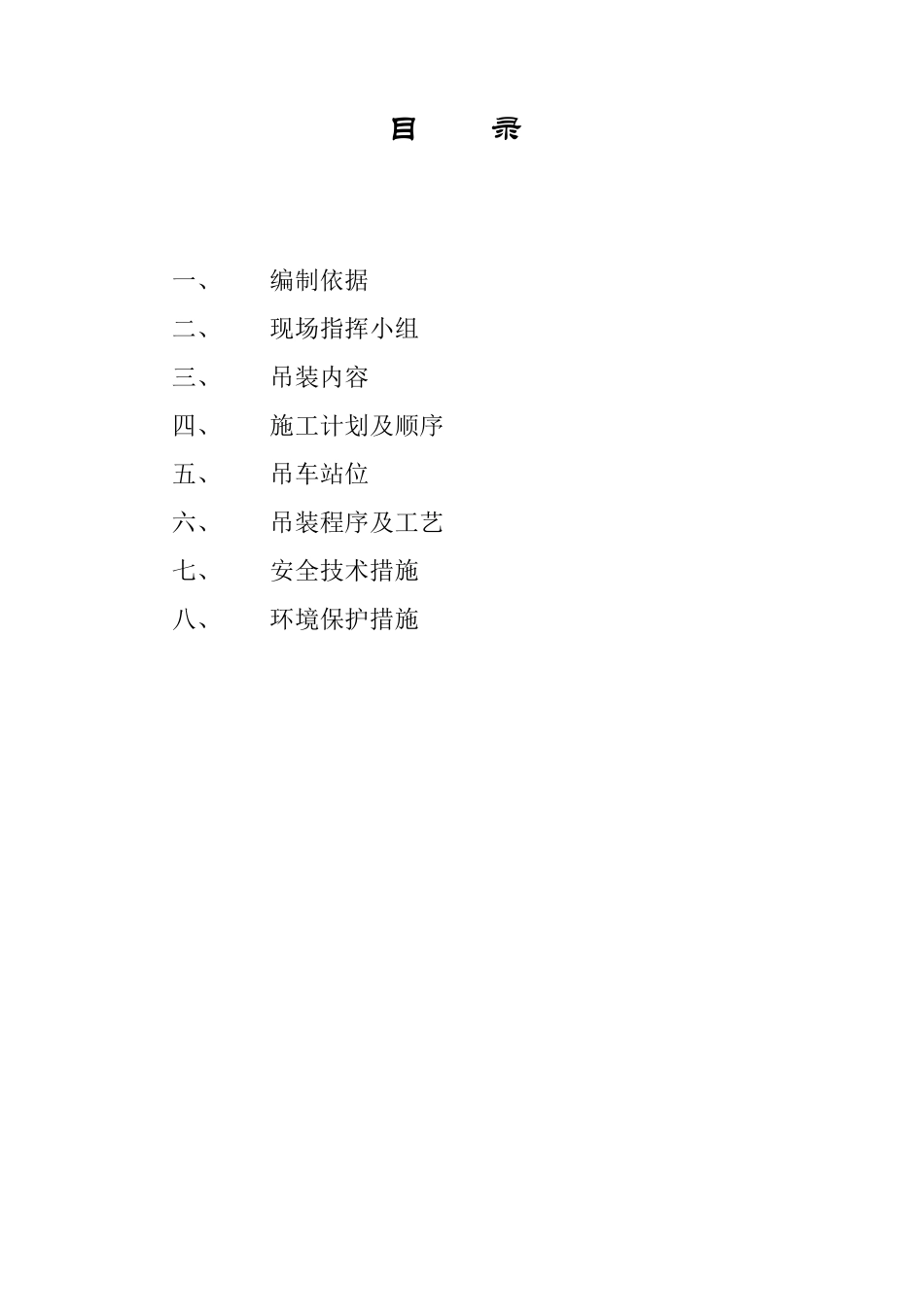

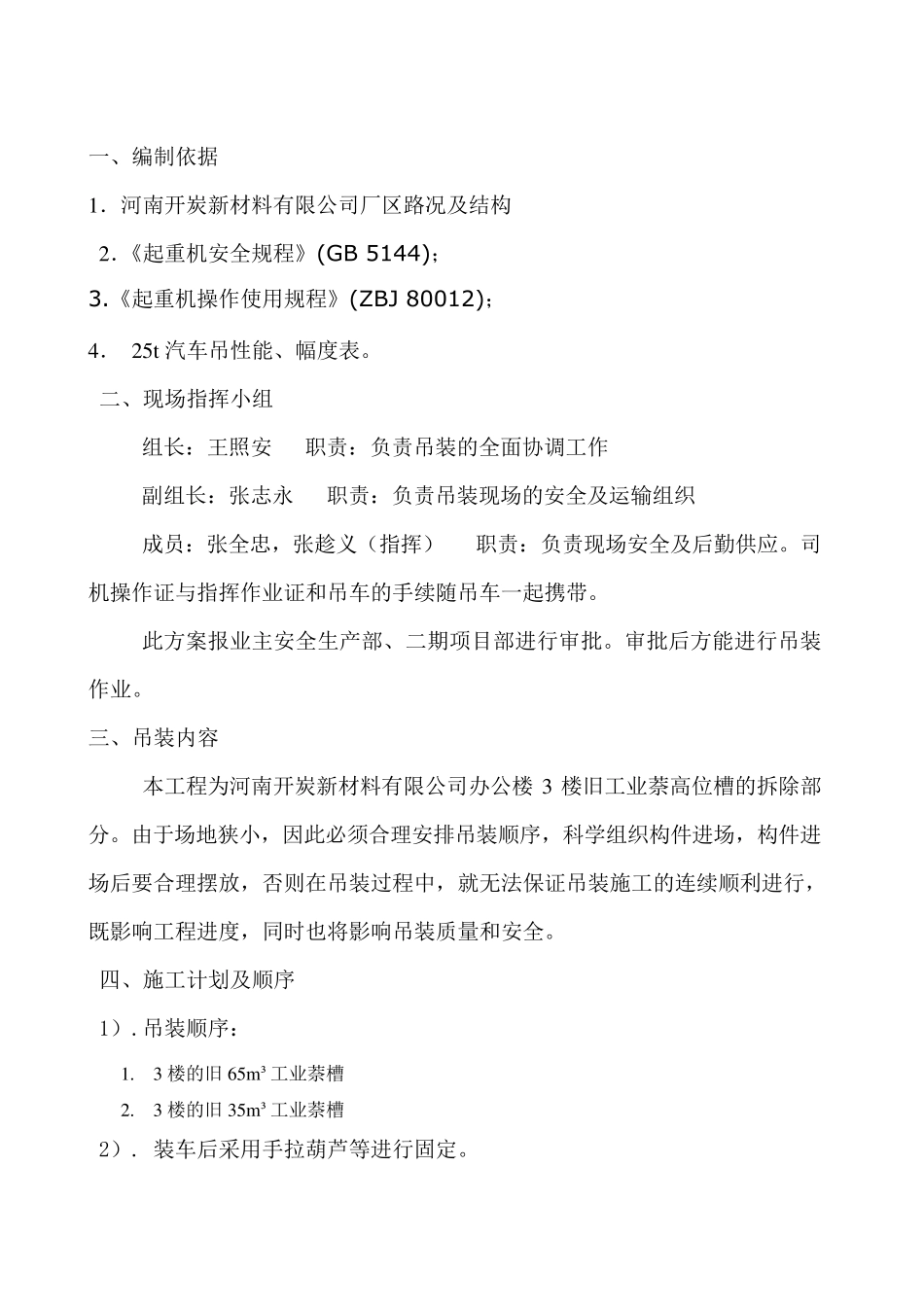

目 录 一、 编制依据 二、 现场指挥小组 三、 吊装内容 四、 施工计划及顺序 五、 吊车站位 六、 吊装程序及工艺 七、 安全技术措施 八、 环境保护措施 一、编制依据 1.河南开炭新材料有限公司厂区路况及结构 2.《起重机安全规程》(GB 5144); 3
《起重机操作使用规程》(Z BJ 80012); 4. 25t汽车吊性能、幅度表
二、现场指挥小组 组长:王照安 职责:负责吊装的全面协调工作 副组长:张志永 职责:负责吊装现场的安全及运输组织 成员:张全忠,张趁义(指挥) 职责:负责现场安全及后勤供应
司机操作证与指挥作业证和吊车的手续随吊车一起携带
此方案报业主安全生产部、二期项目部进行审批
审批后方能进行吊装作业
三、吊装内容 本工程为河南开炭新材料有限公司办公楼 3 楼旧工业萘高位槽的拆除部分
由于场地狭小,因此必须合理安排吊装顺序,科学组织构件进场,构件进场后要合理摆放,否则在吊装过程中,就无法保证吊装施工的连续顺利进行,既影响工程进度,同时也将影响吊装质量和安全
四、施工计划及顺序 1)
吊装顺序: 1
3 楼的旧 65m³工业萘槽 2
3 楼的旧 35m³工业萘槽 2)
装车后采 用手拉 葫 芦 等 进行固 定

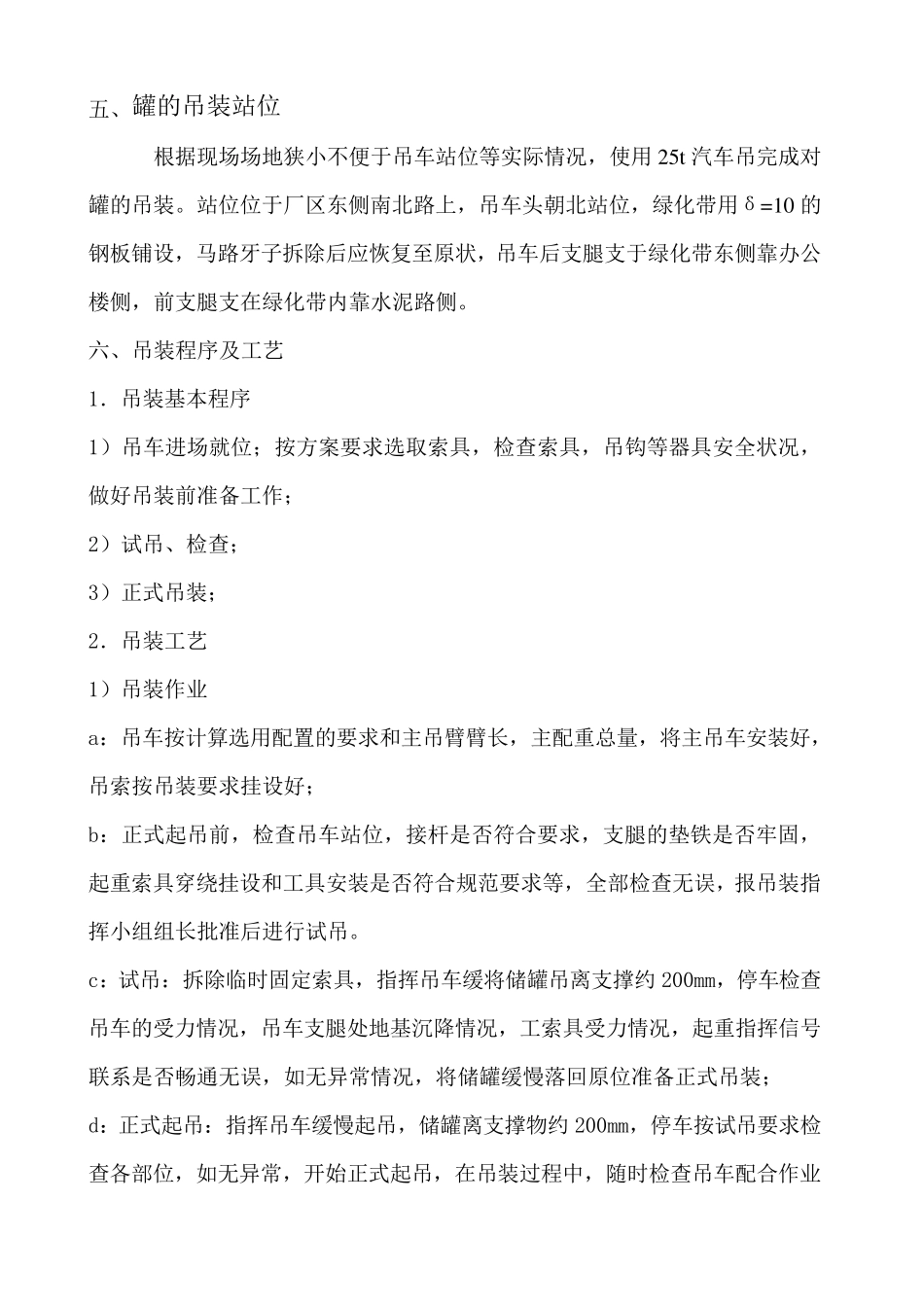

五、罐的吊装站位 根据现场场地狭小不便于吊车站位等实际情况,使用25t汽车吊完成对罐的吊装
站位位于厂区东侧南北路上,吊车头朝北站位,绿化带用δ=10 的钢板铺设,马路牙子拆除后应恢复至原状,吊车后支腿支于绿化带东侧靠办公楼侧,前支腿支在绿化带内靠水泥路侧
六、吊装程序及工艺 1.吊装基本程序 1)吊车进场就位;按方案要求选取索具,检查索具,吊钩等器具安全状况,做好吊装前准备工作; 2)试吊、检查; 3)正式吊装; 2.吊装工艺 1)吊装作业 a:吊车按计算选用配置的要求和主吊臂臂长,主配重总量,将主吊车安装好,吊索按吊装
