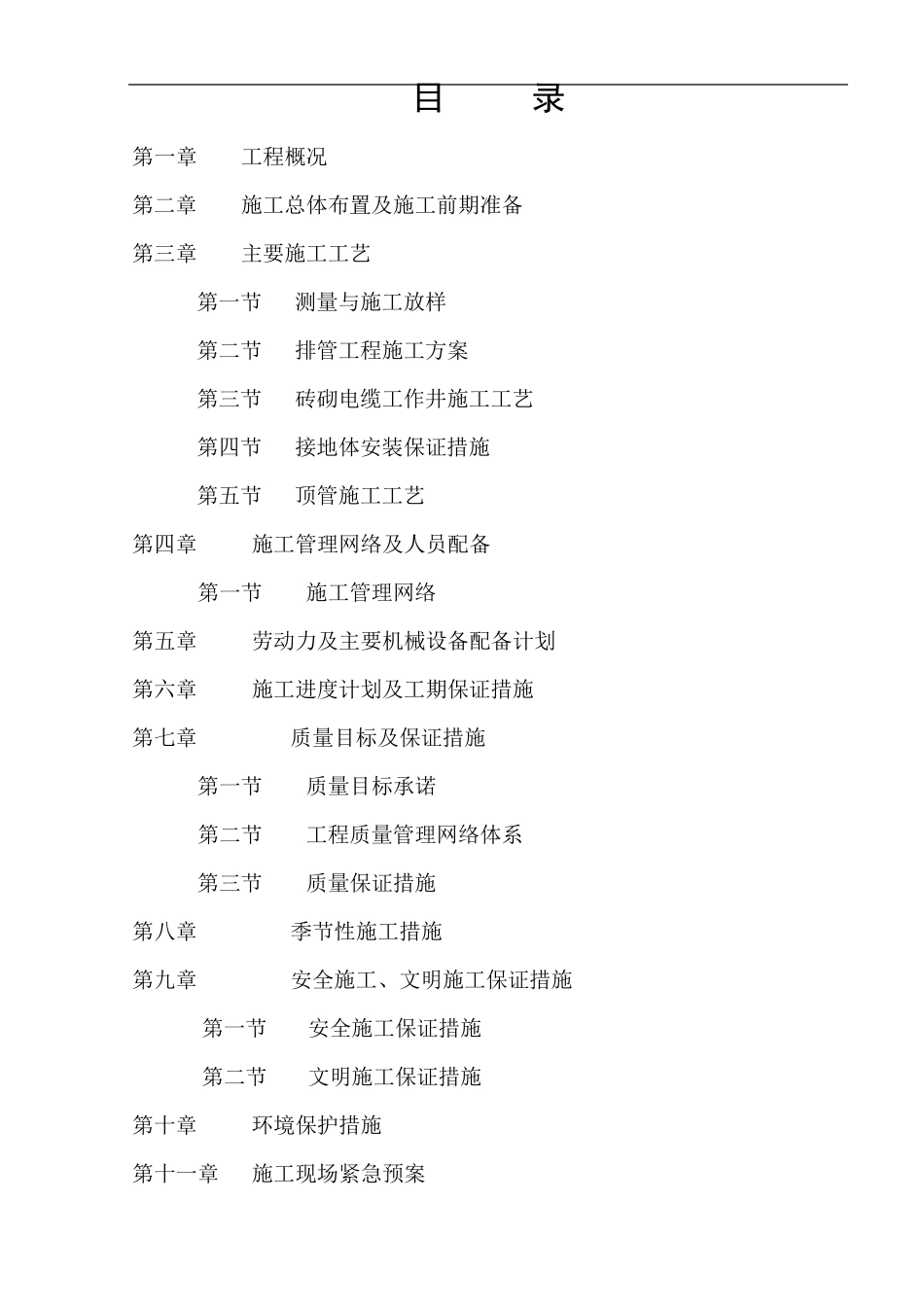

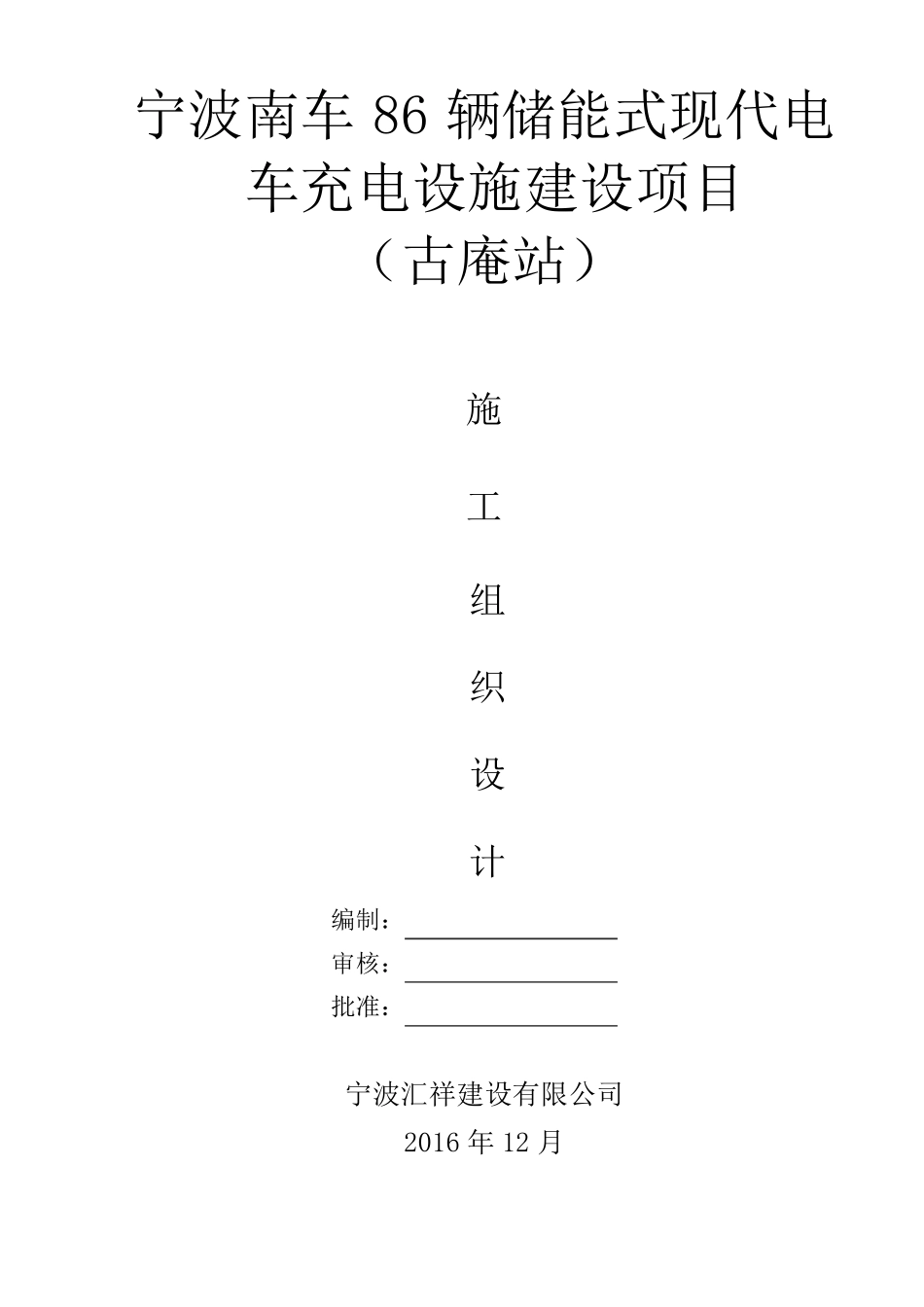

宁波南车86 辆储能式现代电车充电设施建设项目 (古庵站) 施 工 组 织 设 计 编制: 审核: 批准: 宁波汇祥建设有限公司 2016 年 12 月 目 录 第一章 工程概况 第二章 施工总体布置及施工前期准备 第三章 主要施工工艺 第一节 测量与施工放样 第二节 排管工程施工方案 第三节 砖砌电缆工作井施工工艺 第四节 接地体安装保证措施 第五节 顶管施工工艺 第四章 施工管理网络及人员配备 第一节 施工管理网络 第五章 劳动力及主要机械设备配备计划 第六章 施工进度计划及工期保证措施 第七章 质量目标及保证措施 第一节 质量目标承诺 第二节 工程质量管理网络体系 第三节 质量保证措施 第八章 季节性施工措施 第九章 安全施工、文明施工保证措施 第一节 安全施工保证措施 第二节 文明施工保证措施 第十章 环境保护措施 第十一章 施工现场紧急预案 第一章 工程概况 一、编制说明 1、技术依据:GB50217-94《电力工程电缆设计规范》。 二、工程概况 建设单位:宁波绿捷新能源有限公司 工程地址:古庵公交车站 工程量:①新建2025工作井5座,1015工作井3座,1010工作井2座②新建12MPP200顶管495米, 8MPP200顶管170米,4PVC150排管38米, ③箱变基础1座,充电桩2座等。 工程性质:新建。 第二章 施工总体布置及施工前期准备 一、施工总体布置 1、施工总平面的布置根据地理位置,周边的运输环境及拟定的施工方案进行平面布置,具体如下: ①1#工作井位于浙海商业广场前面草坪上与原电力井沟通,施工毁绿面积为40㎡; ②2#新建工作井位于学院路西侧钢材回收零售批发市场北门靠南的路边上,为了在施工期间对该市场和华升企业进出车辆的影响降到最低,施工时将顶管机放在该处,对钢材回收批发市场北门口南侧临时占 用 门口不 超 过 2米,施工开 挖 及顶管机等占 用 面积约 50㎡,对车辆通行也 基本 无 影响; ③3#新建工作井位于学院路上原学院路W005井南侧,该处是 老 乡 播 种的蔬菜,开挖不影响车辆行人通行,施工开挖等共占20㎡; ④4#新建工作井位于学院路与何家路交汇处(该井为拐弯井),此处地下管线复杂,工作井具体位置需要开挖后根据地下管线情况再定,施工开挖及顶管机等占地约40㎡; ⑤新建5#井位于何家路上古庵公交车站外,施工期间顶管机也要放在这里,对何家路进行半边封堵施工,施工开挖及顶管机等占地约20㎡; 由于老旧地下管线很多,特...
