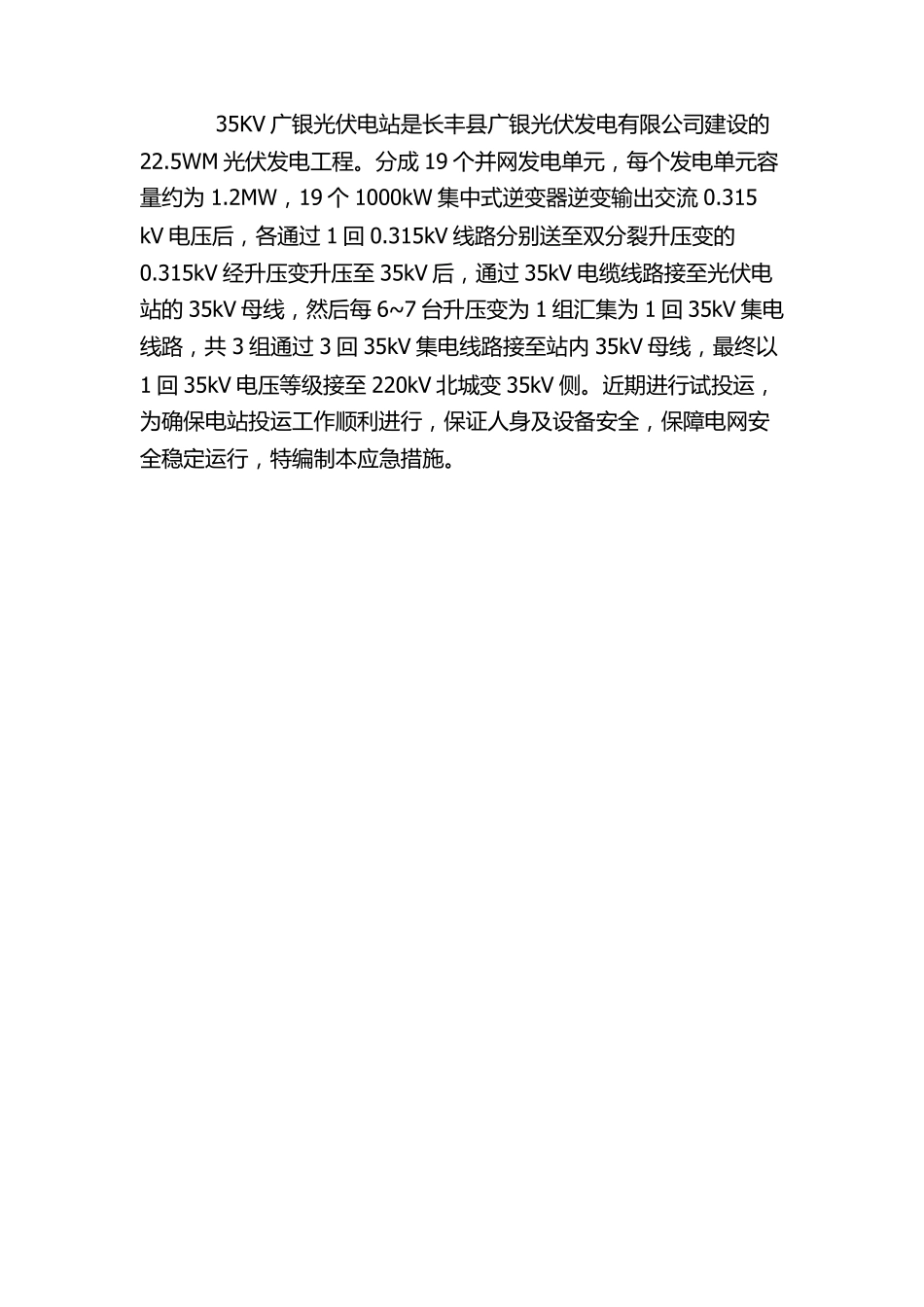

35KV 长丰广银光伏电站 受电应急预案及安全措施 批 准 : 胡 仁 道 审 核 : 房 公 柱 编 写 : 殷 嘉 骏 长 丰广银光伏发电有限公 司 2017 年 02 月 19 日 35KV 广 银 光 伏 电 站 是 长 丰 县 广 银 光 伏 发 电 有 限 公 司 建 设 的22.5WM 光 伏 发 电 工 程 。分成 19 个并网发 电 单元,每个发 电 单元容量约为 1.2MW,19 个 1000kW 集中式逆变器逆变输出交流 0.315 kV 电 压后,各通过 1 回 0.315kV 线路分别送至双分裂升压变的0.315kV 经升压变升压至 35kV 后,通过 35kV 电 缆线路接至光 伏 电站 的 35kV 母线,然后每 6~ 7 台升压变为 1 组汇集为 1 回 35kV 集电线路,共 3 组通过 3 回 35kV 集电 线路接至站 内 35kV 母线,最终以1 回 35kV 电 压等级接至 220kV 北城变 35kV 侧。近期进行试投运,为确保电 站 投运工 作顺利进行,保证人身及设 备安全,保障电 网安全稳定运行,特编制本应急措施。 第 一 章 组 织 措 施 一 、成立 35KV 广银光伏电站应急领导小组 组 长 : 房 公 柱 副 组 长 : 田 璞 、牟善宁、王金中 成 员: 李洪举、殷嘉骏、刘殿伟、张允辉、夏翔坤 负责本次投运应急领导工作。包括准备工作的审查,最终决定是否具备投运条件。同时在 35KV 广银光伏电站投运现场设投运应急总指挥、应急技术总负责: 投运应急总指挥: 牟善宁、田 璞 各项投运期间应急命令,对整个投运工作的组 织、调度、安全及其他相关工作负总责。 投运应急技术总负责: 各设备厂家人员 王金中 责投运应急的技术工作,对投运各个环节的技术工作负全面责任。 投运应急领导小组 下设 6 个专门小组 ,6 个专门小组 直接向投运应急总指挥负责,如果在投运中出现技术或其他疑难问题不能确定时,需报告投运应急总指挥和应急技术总负责,由投运应急总指挥和应急技术总负责组 织人员进行核查、论证,确定无误时,方可继续投运。 1、安全监察组 : 组 长 : 王金中 副 组 长 : 牟善宁成 员: 殷嘉俊 成 员 : 殷 嘉 骏 安 全 监 察 组 组 长 主 要 负 责 接 受 投 运 命 令 , 安 排 部 署 工 作 人员 对 电 站 投 运 过 程 中 的 各 个 工 作 环 节 进 行 安 全 监 督 和 检 查 , 制止 一 切 违...
