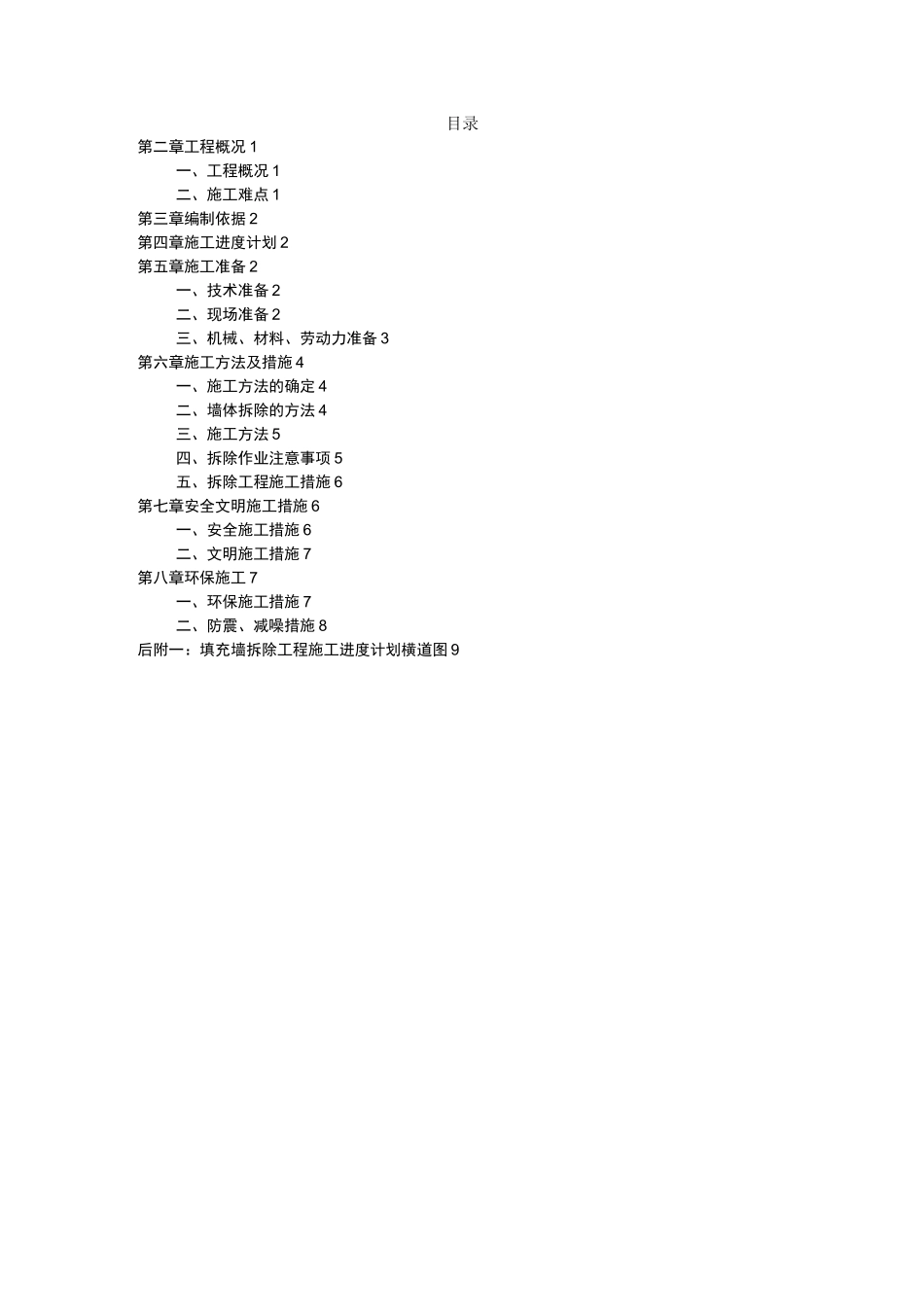

目录第二章工程概况 1一、工程概况 1二、施工难点 1第三章编制依据 2第四章施工进度计划 2第五章施工准备 2一、技术准备 2二、现场准备 2三、机械、材料、劳动力准备 3第六章施工方法及措施 4一、施工方法的确定 4二、墙体拆除的方法 4三、施工方法 5四、拆除作业注意事项 5五、拆除工程施工措施 6第七章安全文明施工措施 6一、安全施工措施 6二、文明施工措施 7第八章环保施工 7一、环保施工措施 7二、防震、减噪措施 8后附一:填充墙拆除工程施工进度计划横道图 91第一章工程概况一、工程概况工程名称:株洲市中心医院田心院区提质改造项目住院楼新建工程拆除项目:填充墙体、构造柱。拆除部位:1-6 层①轴楼梯间填充墙。工期要求:施工工期 10 天。备注:本次拆除工程为现场我部已完成砌筑、外墙抹灰,应建设方建筑外观要求,需对已完成施工部位进行改造。二、施工难点1、由于本工程位于老住院楼南侧,其拆除左侧为医院内部道路,道路通往食堂,人流量较大,是拆除施工中难点之一,必须做好有效地安全防护措施和安全管理工作。2、拆除工作势必造成相对较大的噪声和震动,为了减少对周围居民的正常工作与休息与老住院楼病人的休养,我项目部将严格控制拆除施工作业时间,避免在夜间施工。3、本工程使用在即,本次拆除工作要在规定的工期内完成。这就要求我们采用科学、合理的安排施工顺序、拆除流程以及拆除方法,保证在规定工期内将指定的填充墙全部拆除,保证项目安全顺利完成。4、本工程拆除工程量不大,但由于施工现场场地限制,操作难度困难,安全隐患众多,施工必会受到制约,拆除的建筑垃圾运输是一大难点,势必会对现场施工带来影响,除按规定拆除时间施工外,所有块装材料及散装物品均及时清理至现场指定地点集中堆放,及时组织安排进行外运。5、拆除施工势必产生大量的粉尘、噪音影响环境,所以防尘降噪施工过程中必不可少措施,洒水雾化降尘、废料装袋、封闭运输垃圾、作业面遮网覆盖拦截灰尘飞扬,锤凿采用木板隔垫减小锤击声、使用满足拆墙的小功率低噪声的电锤电器。对运输使用的道路进行洒水清扫,以保证工地作业区清洁卫生,做到对环境的影响降到最低。第二章编制依据本专项施工方案依据被拆除部位施工图以及建设单位变更通知,以及施工现2场实际情况,拆除工程有关的施工验收规范、安全技术规范、安全操作规程和国家、行业有关安全技术规定,以及本公司的技术装备条件进行编制。本方案从实际出发,在...
