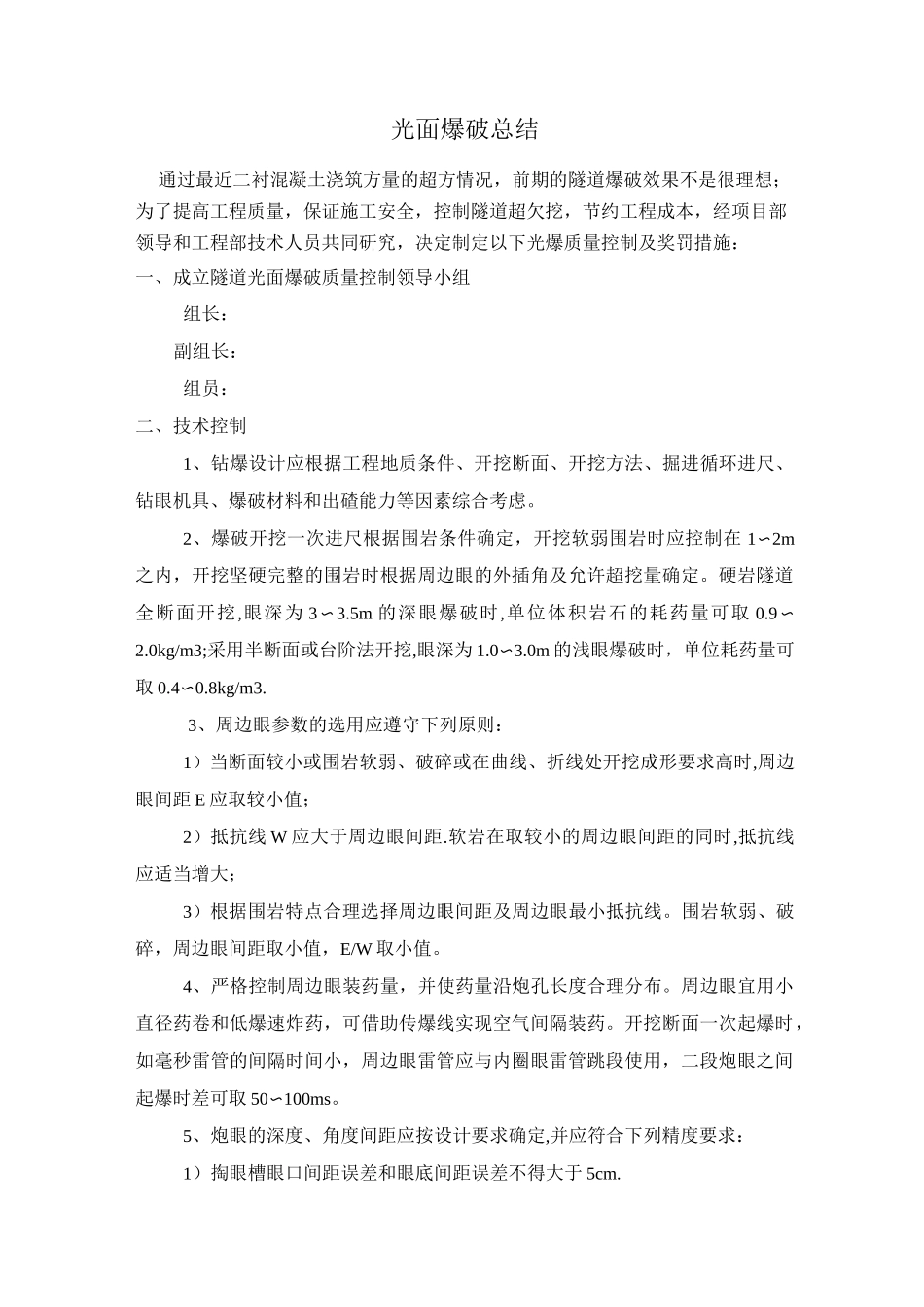

光面爆破总结通过最近二衬混凝土浇筑方量的超方情况,前期的隧道爆破效果不是很理想;为了提高工程质量,保证施工安全,控制隧道超欠挖,节约工程成本,经项目部领导和工程部技术人员共同研究,决定制定以下光爆质量控制及奖罚措施:一、成立隧道光面爆破质量控制领导小组组长:副组长:组员:二、技术控制1、钻爆设计应根据工程地质条件、开挖断面、开挖方法、掘进循环进尺、钻眼机具、爆破材料和出碴能力等因素综合考虑。2、爆破开挖一次进尺根据围岩条件确定,开挖软弱围岩时应控制在 1〜2m之内,开挖坚硬完整的围岩时根据周边眼的外插角及允许超挖量确定。硬岩隧道全断面开挖,眼深为 3〜3.5m 的深眼爆破时,单位体积岩石的耗药量可取 0.9〜2.0kg/m3;采用半断面或台阶法开挖,眼深为 1.0〜3.0m 的浅眼爆破时,单位耗药量可取 0.4〜0.8kg/m3.3、周边眼参数的选用应遵守下列原则:1)当断面较小或围岩软弱、破碎或在曲线、折线处开挖成形要求高时,周边眼间距 E 应取较小值;2)抵抗线 W 应大于周边眼间距.软岩在取较小的周边眼间距的同时,抵抗线应适当增大;3)根据围岩特点合理选择周边眼间距及周边眼最小抵抗线。围岩软弱、破碎,周边眼间距取小值,E/W 取小值。4、严格控制周边眼装药量,并使药量沿炮孔长度合理分布。周边眼宜用小直径药卷和低爆速炸药,可借助传爆线实现空气间隔装药。开挖断面一次起爆时,如毫秒雷管的间隔时间小,周边眼雷管应与内圈眼雷管跳段使用,二段炮眼之间起爆时差可取 50〜100ms。5、炮眼的深度、角度间距应按设计要求确定,并应符合下列精度要求:1)掏眼槽眼口间距误差和眼底间距误差不得大于 5cm.2)辅助眼眼口排距、行距误差均不得大于 5cm.3)周边眼沿隧道设计断面轮廓线上的间距误差不得大于 3cm,周边眼外斜率不得大于 5cm/m,眼底不超出开挖断面轮廓线 10cm,最大不的超过 15m。4)内圈炮眼至周边眼的排距误差不得大于 5cm,炮眼深度超过 2.5m 时,内圈炮眼与周边眼宜采用相同的斜率。5)当开挖面凸凹较大时,应按实际情况调整炮眼深度,并相应调整装药量,力求除掏槽眼外的所有炮眼眼底在同一垂直面上,但掏槽炮眼应比辅助炮眼眼底深 10〜20cm。6、周边眼宜一次同时起爆,软弱围岩段或断层处必须对爆破震动加以控制时,可分段起爆。7、对内圈眼的爆破参数应严格控制,防止围岩过度龟裂。8、斜眼掏槽的炮眼方向,在岩层层理或节理发育时,不得与其平行,应呈一定角度,并尽量与其垂直。9、开挖断面底...
