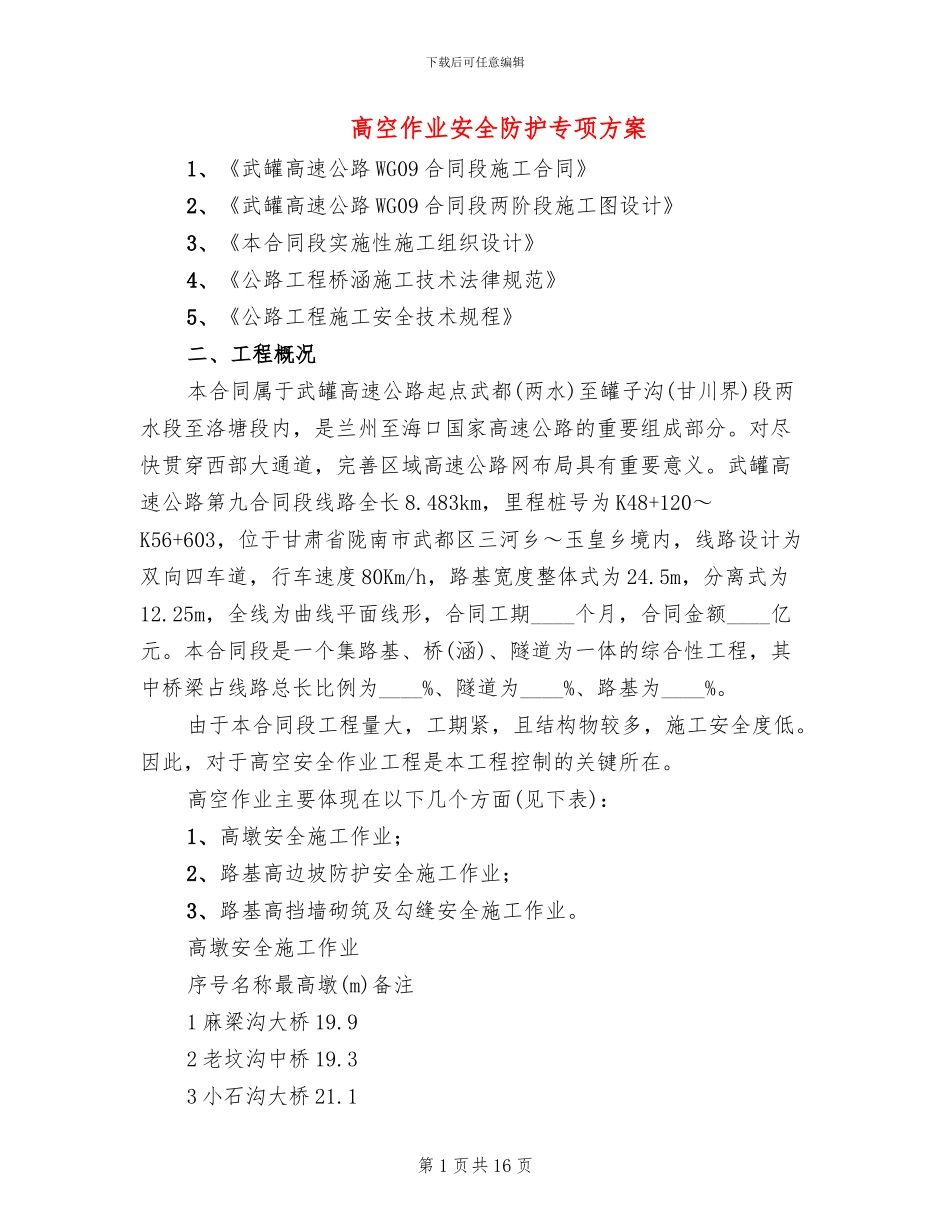

下载后可任意编辑高空作业安全防护专项方案1、《武罐高速公路 WG09 合同段施工合同》2、《武罐高速公路 WG09 合同段两阶段施工图设计》3、《本合同段实施性施工组织设计》4、《公路工程桥涵施工技术法律规范》5、《公路工程施工安全技术规程》二、工程概况本合同属于武罐高速公路起点武都(两水)至罐子沟(甘川界)段两水段至洛塘段内,是兰州至海口国家高速公路的重要组成部分
对尽快贯穿西部大通道,完善区域高速公路网布局具有重要意义
武罐高速公路第九合同段线路全长 8
483km,里程桩号为 K48+120~K56+603,位于甘肃省陇南市武都区三河乡~玉皇乡境内,线路设计为双向四车道,行车速度 80Km/h,路基宽度整体式为 24
5m,分离式为12
25m,全线为曲线平面线形,合同工期____个月,合同金额____亿元
本合同段是一个集路基、桥(涵)、隧道为一体的综合性工程,其中桥梁占线路总长比例为____%、隧道为____%、路基为____%
由于本合同段工程量大,工期紧,且结构物较多,施工安全度低
因此,对于高空安全作业工程是本工程控制的关键所在
高空作业主要体现在以下几个方面(见下表):1、高墩安全施工作业;2、路基高边坡防护安全施工作业;3、路基高挡墙砌筑及勾缝安全施工作业
高墩安全施工作业序号名称最高墩(m)备注1 麻梁沟大桥 19
92 老坟沟中桥 19
33 小石沟大桥 21

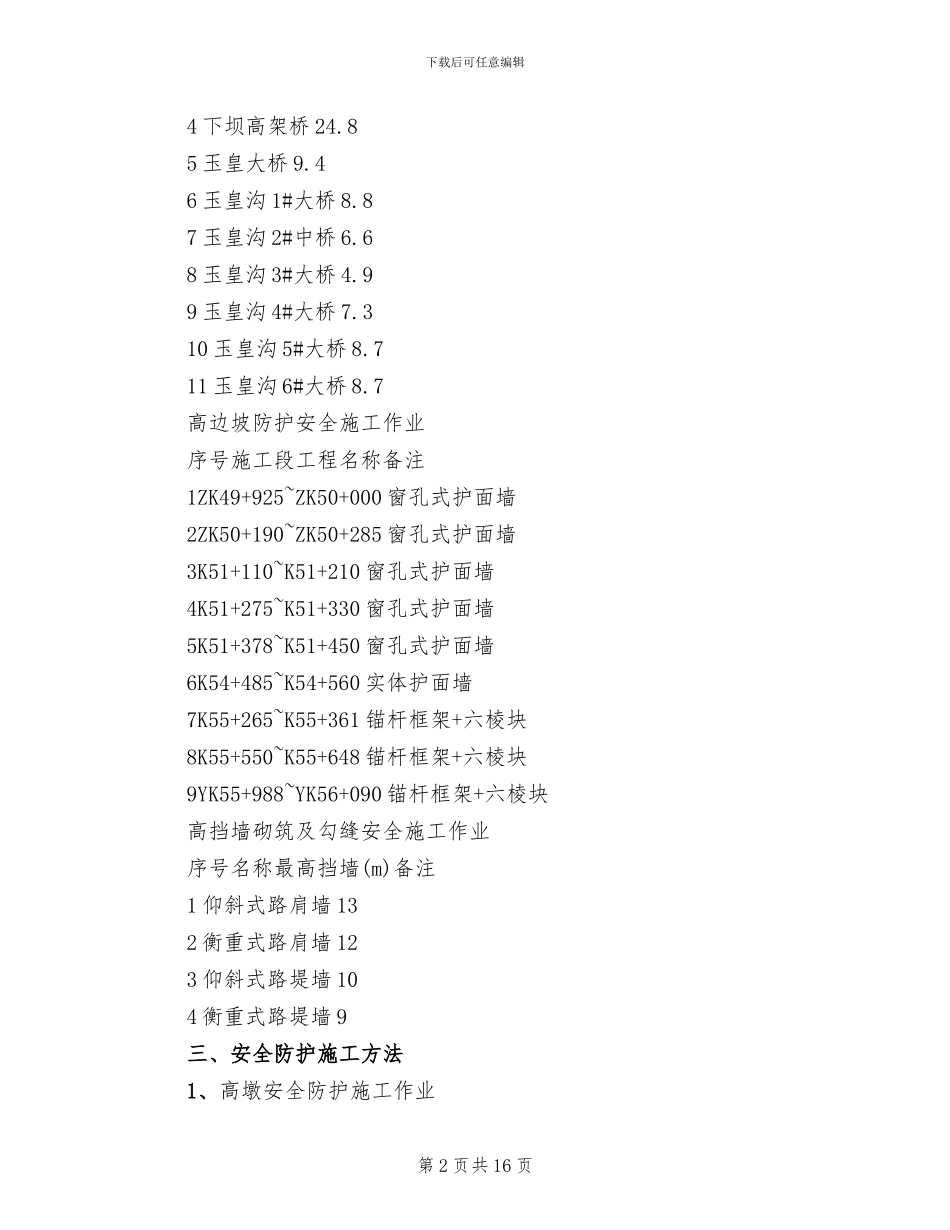

1第 1 页共 16 页下载后可任意编辑4 下坝高架桥 24
85 玉皇大桥 9
46 玉皇沟 1#大桥 8
87 玉皇沟 2#中桥 6
68 玉皇沟 3#大桥 4
99 玉皇沟 4#大桥 7
310 玉皇沟 5#大桥 8
711 玉皇沟 6#大桥 8

7高边坡防护安全施工作业序号施工段工程名称备注1ZK49+925~ZK50+000 窗孔式护面墙2ZK50+190~ZK50+285 窗孔式护
