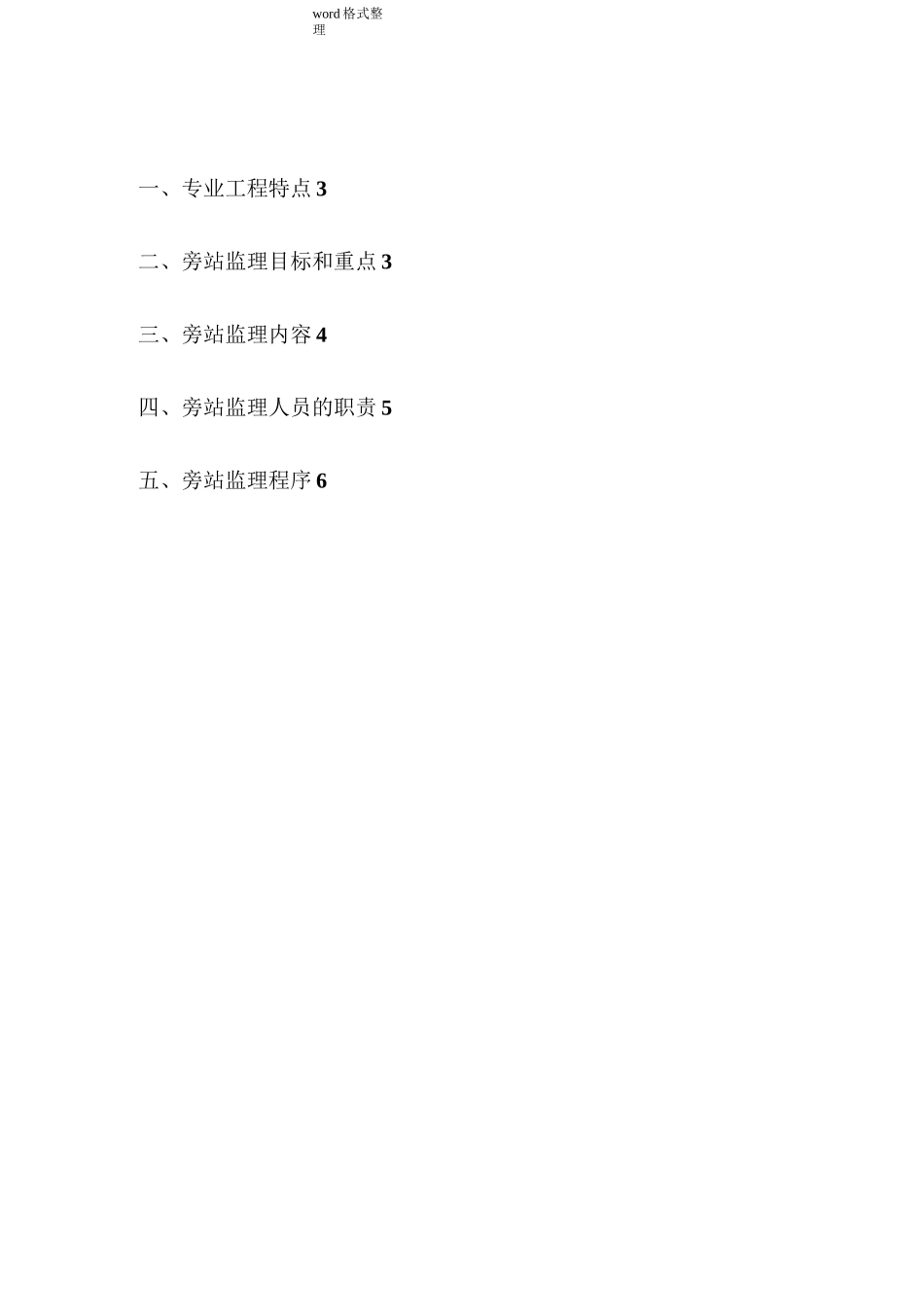

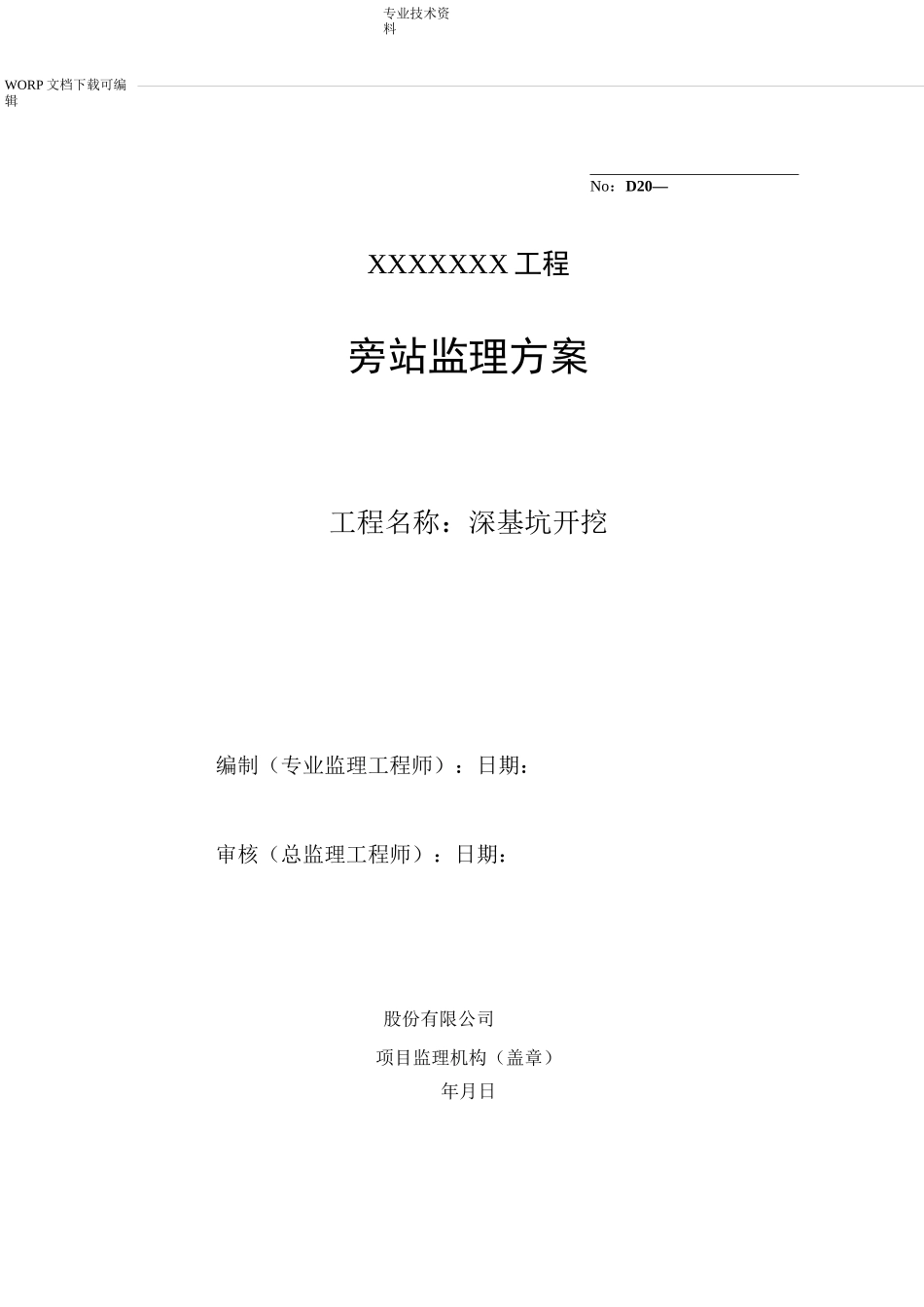

WORP 文档下载可编辑专业技术资料No:D20—XXXXXXX 工程旁站监理方案工程名称:深基坑开挖编制(专业监理工程师):日期:审核(总监理工程师):日期:股份有限公司项目监理机构(盖章)年月日word 格式整理一、专业工程特点 3二、旁站监理目标和重点 3三、旁站监理内容 4四、旁站监理人员的职责 5五、旁站监理程序 6word 格式整理深基坑开挖监理旁站方案一

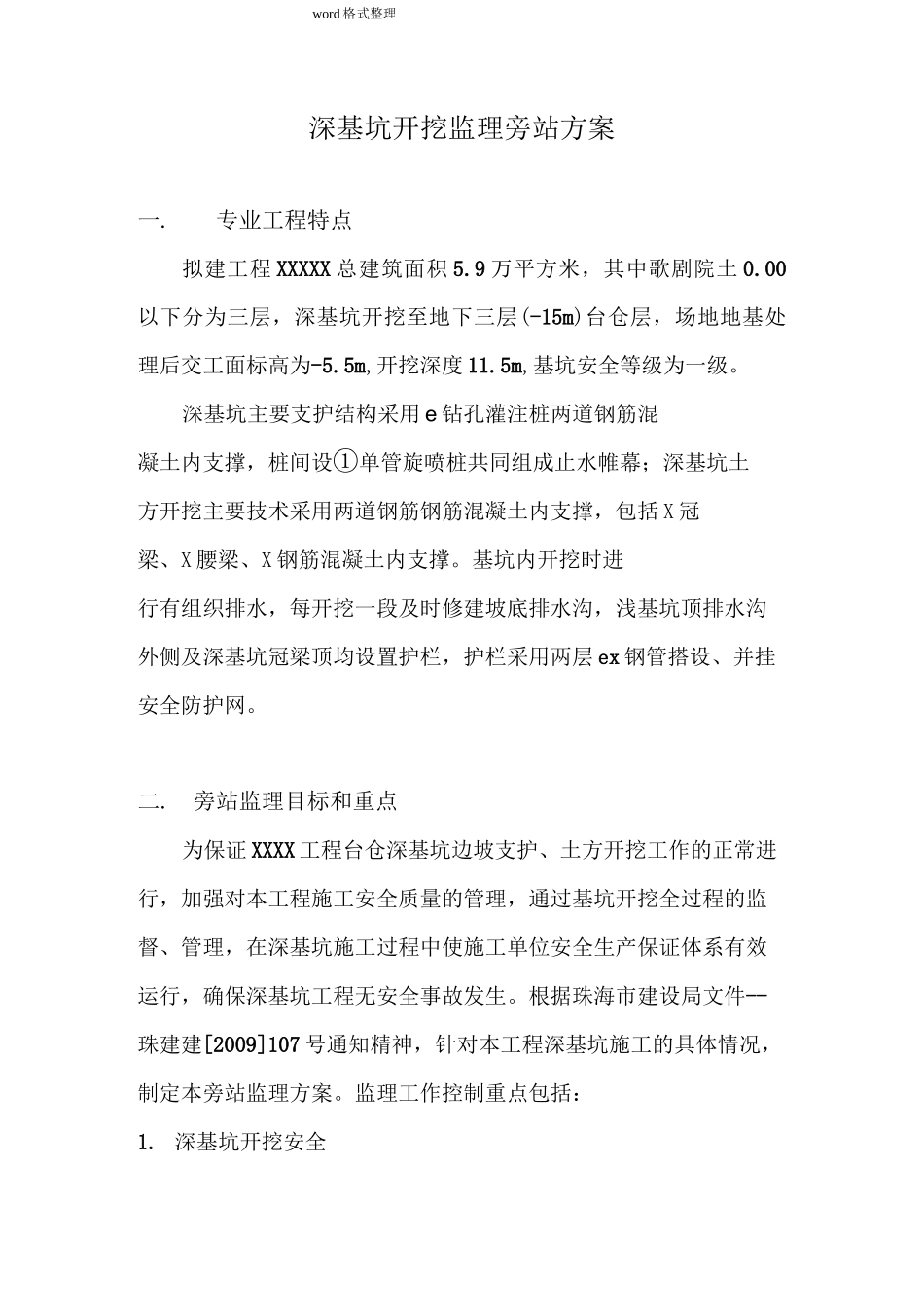

专业工程特点拟建工程 XXXXX 总建筑面积 5
9 万平方米,其中歌剧院土 0
00以下分为三层,深基坑开挖至地下三层(-15m)台仓层,场地地基处理后交工面标高为-5
5m,开挖深度 11
5m,基坑安全等级为一级
深基坑主要支护结构采用 e 钻孔灌注桩两道钢筋混凝土内支撑,桩间设①单管旋喷桩共同组成止水帷幕;深基坑土方开挖主要技术采用两道钢筋钢筋混凝土内支撑,包括 X 冠梁、X 腰梁、X 钢筋混凝土内支撑
基坑内开挖时进行有组织排水,每开挖一段及时修建坡底排水沟,浅基坑顶排水沟外侧及深基坑冠梁顶均设置护栏,护栏采用两层 ex 钢管搭设、并挂安全防护网
旁站监理目标和重点为保证 XXXX 工程台仓深基坑边坡支护、土方开挖工作的正常进行,加强对本工程施工安全质量的管理,通过基坑开挖全过程的监督、管理,在深基坑施工过程中使施工单位安全生产保证体系有效运行,确保深基坑工程无安全事故发生
根据珠海市建设局文件--珠建建[2009]107 号通知精神,针对本工程深基坑施工的具体情况,制定本旁站监理方案
监理工作控制重点包括:1
深基坑开挖安全word 格式整理深基坑开挖及支护技术深基坑降水、监测三
旁站监理的内容:1
土方开挖应按照设计要求分层、分段、对称开挖,并在开挖到支撑轴线以下 0
5m 后需待支撑浇筑后、且强度达到设计强度的75%以后才可以继续开挖
开挖基坑时,必须有切实可行的排水措施,以免基坑积
