1 主要电气设备安装技术措施 1 35KV升压电力变压器安装 1
1工程内容及参数 S11-6300/31
5和S11-3150/31
5型三相电力变压器各1组,Sn=6300KVA和Sn=3150KVA,接线组别YN,d11
相关参数见下表: 序号 名称 型号及规格 数量 安装地点 备 注 1 变压器1B S11-6300/31
5 1组 35KV变电站 组合式 2 变压器2B S11-3150/31
5 1组 35KV变电站 组合式 2 高压断路器 LW34-40
5 3组 35KV变电站 3 高压隔离开关 GW4-35ID 11组 35KV变电站 4 电流互感器 LGB-35 6个 35KV变电站 5 氧化锌避雷器 YH10WX-57/170 9个 35KV变电站 1

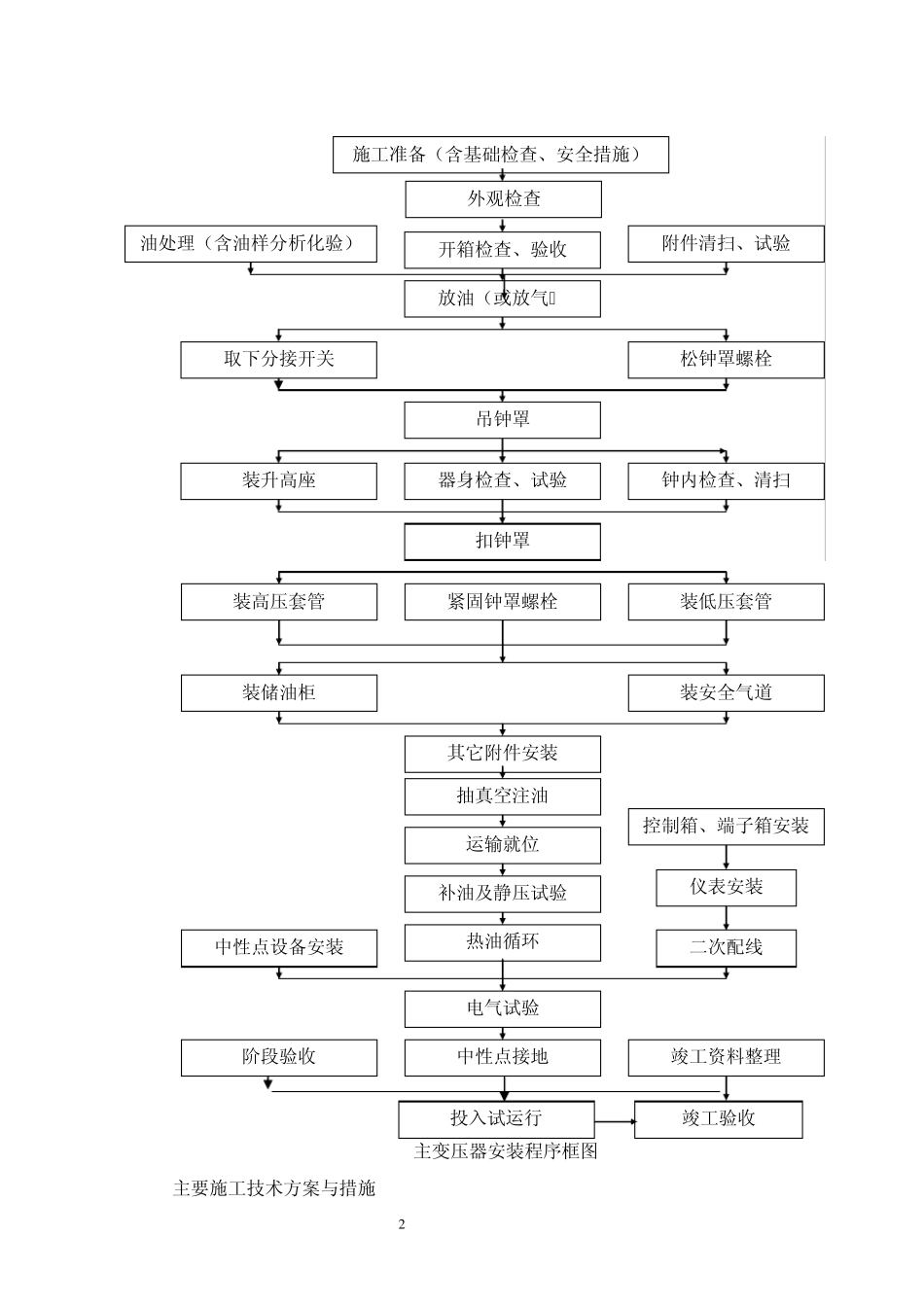

2安装程序 主变压器安装程序见下页图 1
2-1: 2 1
2-1主变压器安装程序框图 1

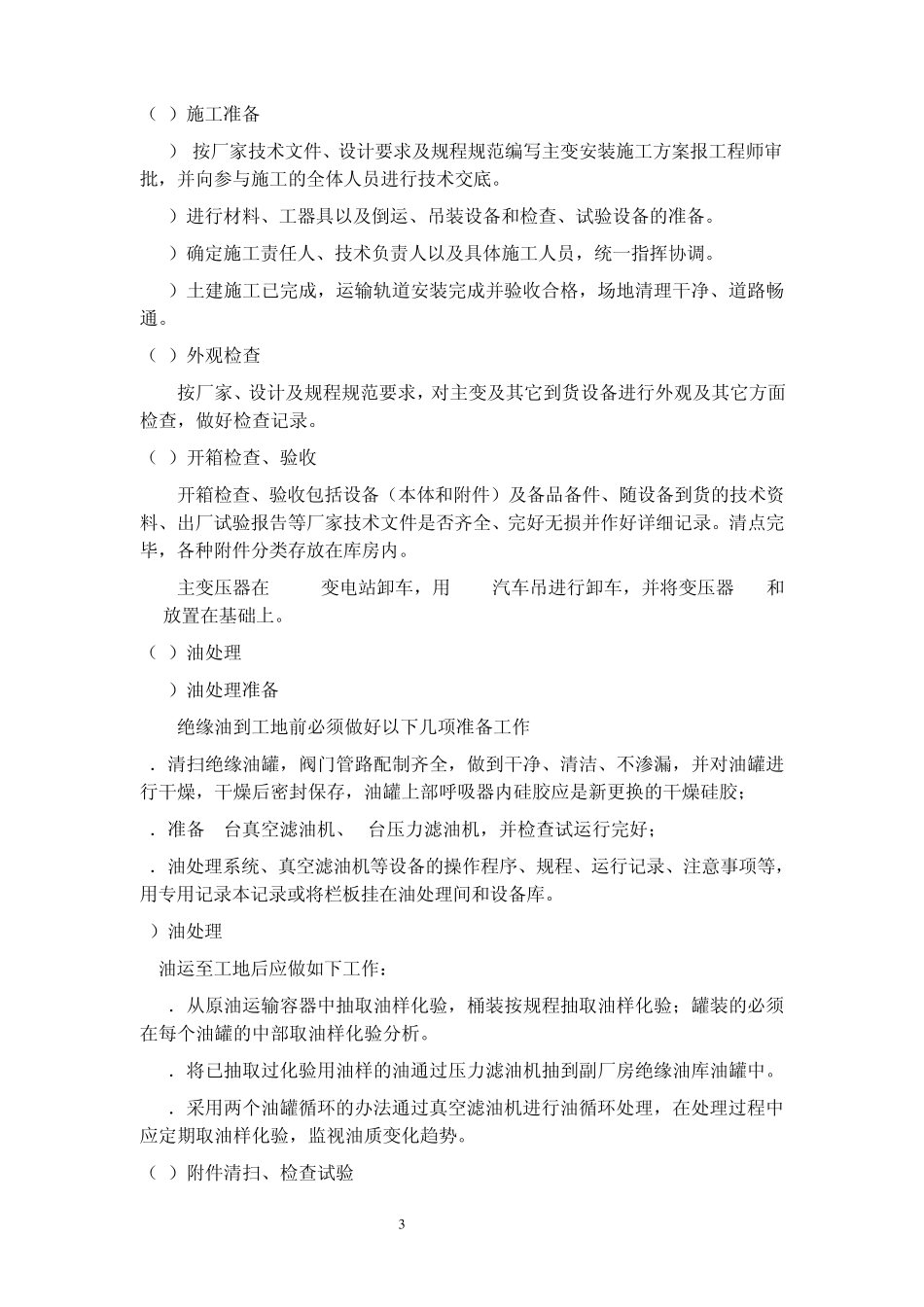

3主要施工技术方案与措施 施工准备(含基础检查、安全措施) 外观检查 开箱检查、验收 放油(或放气) 松钟罩螺栓 器身检查、试验 扣钟罩 抽真空注油 其它附件安装 运输就位 取下分接开关 钟内检查、清扫 装升高座 吊钟罩 装高压套管 装低压套管 紧固钟罩螺栓 装储油柜 装安全气道 补油及静压试验 电气试验 热油循环 投入试运行 中性点接地 竣工资料整理 阶段验收 竣工验收 控制箱、端子箱安装 仪表安装 二次配线 附件清扫、试验 油处理(含油样分析化验) 中性点设备安装 3 (1)施工准备 1) 按厂家技术文件、设计要求及规程规范编写主变安装施工方案报工程师审批,并向参与施工的全体人员进行技术交底
2)进行材料、工器具以及倒运、吊装设备和检查、试验设备的准备
3)确定施工责任人、技术负责人以及具体施工人员,统一指挥协调
4)土建施工已完成,运输轨道安装完成并验收合格,场地清理干净、道路畅通
(2)外观检查
