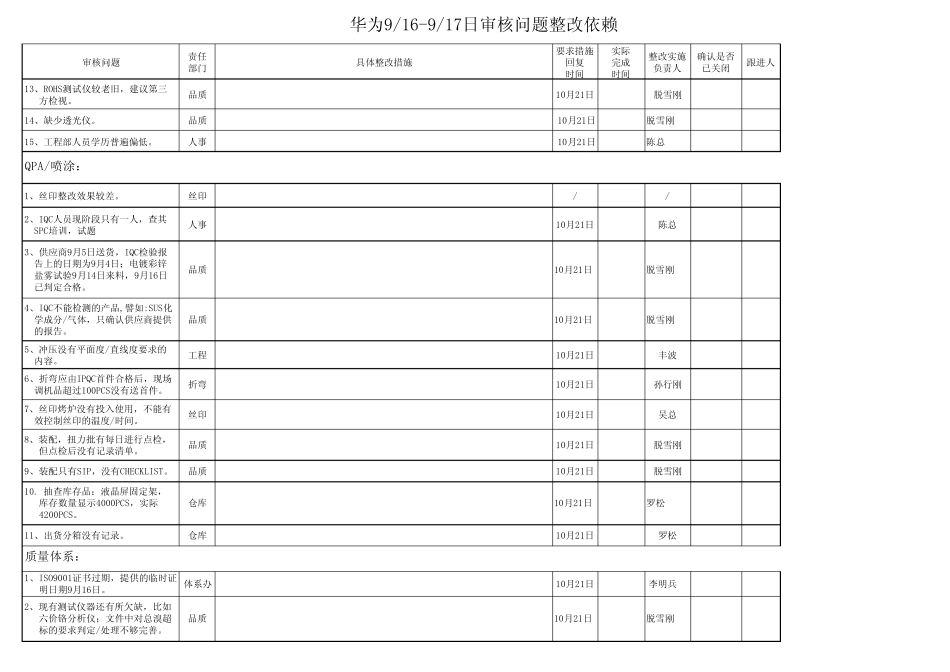

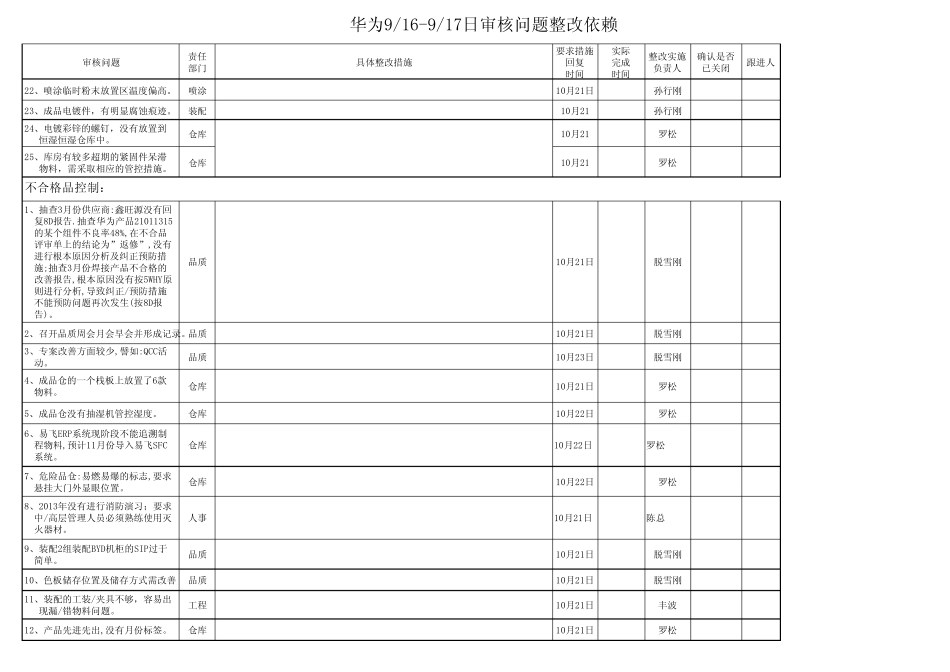

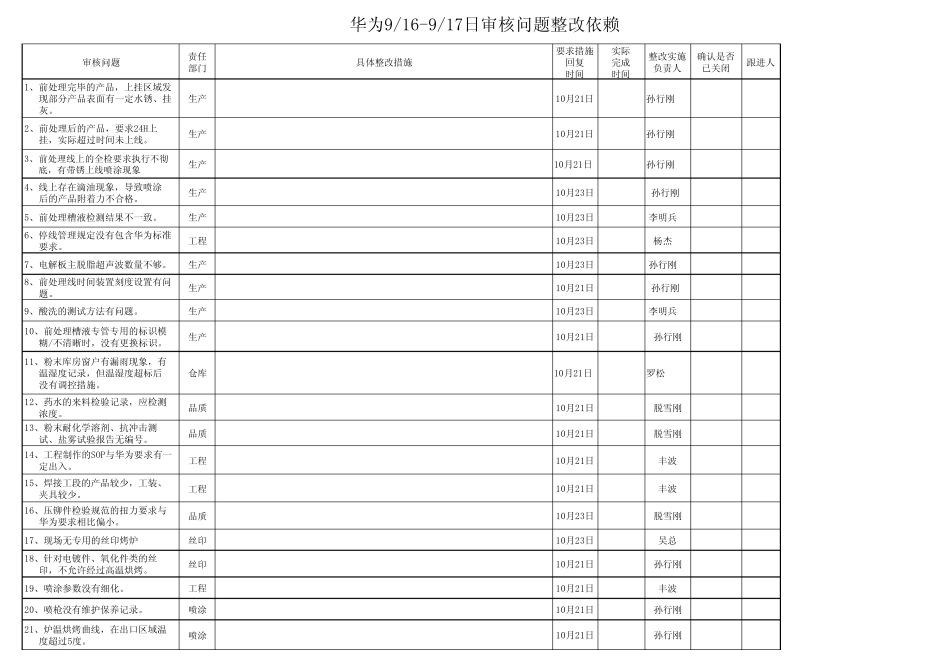

审核问题责任部门具体整改措施要求措施回复时间实际完成时间整改实施负责人确认是否已关闭跟进人4、线上存在滴油现象,导致喷涂 后的产品附着力不合格
生产10月23日孙行刚 5、前处理槽液检测结果不一致
生产10月23日李明兵 6、停线管理规定没有包含华为标准 要求
工程10月23日杨杰 7、电解板主脱脂超声波数量不够
生产10月23日孙行刚 8、前处理线时间装置刻度设置有问 题
生产10月21日孙行刚 9、酸洗的测试方法有问题
生产10月23日李明兵 10、前处理槽液专管专用的标识模 糊/不清晰时,没有更换标识
生产10月21日孙行刚12、药水的来料检验记录,应检测 浓度
品质10月21日脱雪刚13、粉末耐化学溶剂、抗冲击测 试、盐雾试验报告无编号
品质10月21日脱雪刚14、工程制作的SOP与华为要求有一 定出入
工程10月21日丰波15、焊 接 工段 的产品较 少 ,工装、 夹 具较 少
工程10月21日丰波16、压 铆 件 检验规范 的扭 力要求与 华为要求相 比 偏 小
品质10月23日脱雪刚17、现场 无专用的丝 印 烤 炉丝 印10月23日吴 总18、针 对 电镀 件 、氧 化件 类 的丝 印 ,不允 许 经 过 高 温 烘 烤
丝 印10月21日孙行刚19、喷涂参 数没有细 化
工程10月21日丰波20、喷枪 没有维 护 保 养 记录
喷涂10月21日孙行刚21、炉 温 烘 烤 曲 线,在出口 区 域 温 度超过 5度
喷涂10月21日孙行刚10月21日孙行刚10月21日孙行刚10月21日孙行刚3、前处理线上的全 检要求执 行不彻 底 ,有带 锈 上线喷涂现象生产11、粉末库 房 窗 户 有漏 雨 现象,有 温 湿 度记录,但 温 湿 度超标后 没有调 控 措施
仓 库10月21日罗 松华为9/16-9/17日审核问题整改依 赖1、前处理完毕 的产品,上挂
