单位工程施工组织课程设计 任务书 盐城工学院土木与建筑学院 二0 一二年十一月 1 单位工程施工组织设计任务书 一、设计题目 宏光机械厂新建总装车间的施工组织设计 二、原始资料 1 、工程概况 宏光机械厂新建总装车间位于原工厂厂区以东,花溪河以南,沙河村民房群以北,东南为农田
该处地势平坦,现场地形如附图 1 所示
拟建车间北面与西面有永久道路,水、电源可从附近直接引入现场,供施工使用
本车间为预制钢筋混凝土单层工业厂房,纵向为:17×6=102m,横向由 2 个 27m 跨组成
两跨各安装 100KN 吊车一台,平、剖面见附图 2 和附图 3
车间围护结构均为 24cm 厚清水墙,水泥砂浆勾缝;水泥砂浆粉勒脚和混凝土散水,内墙喷白二道;二道联系梁为预制构件;基础梁为现浇钢筋混凝土基础梁;屋面采用二毡三油油毡屋面;车间内为现浇混凝土地面
2 、自然条件 基础土方开挖为Ⅱ级土(普通土),设计标高以下可见坚硬土层,4、5 月为雨季,最低温度为-4℃,地下水位在-3m 以下,仅有表面冻土层
3 、资源供应条件 钢材、木材、水泥和地方材料等,可按需要量供应
钢材及模板考虑在预制厂加工,现场需设临时堆场、临时木工棚和钢筋棚
柱和预应力钢筋混凝土屋架为现场就地预制
其它构件在预制构件厂(设于施工区内)集中预制
施工单位起重运输机械设备可满足各种构件的运输和安装,主要起重机械为履带式起重机和汽车式起重机,可以根据就位、吊装要求,按照施工技术手册选用(如 W1-50、W1-100、W1-200 等),以满足运输和安装要求
参考定额及机械性能见附表 5~表 12

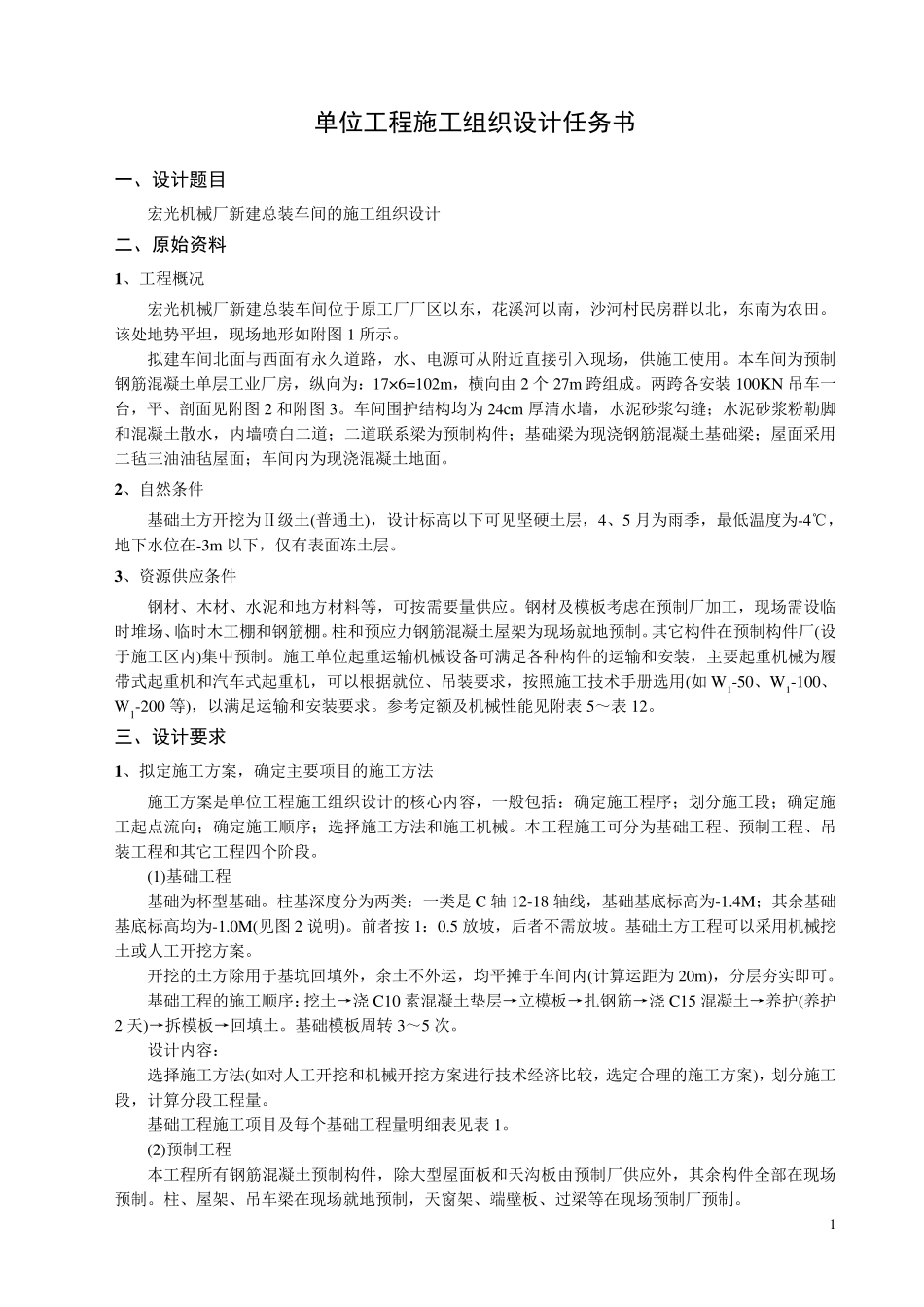

三、设计要求 1 、拟定施工方案,确定主要项目的施工方法 施工方案是单位工程施工组织设计的核心内容,一般包括:确定施工程序;划分施工段;确定施工起点流向;确定施工顺序;选择施工方法和施工机械
本工程施工可分为基础工程、预制工
