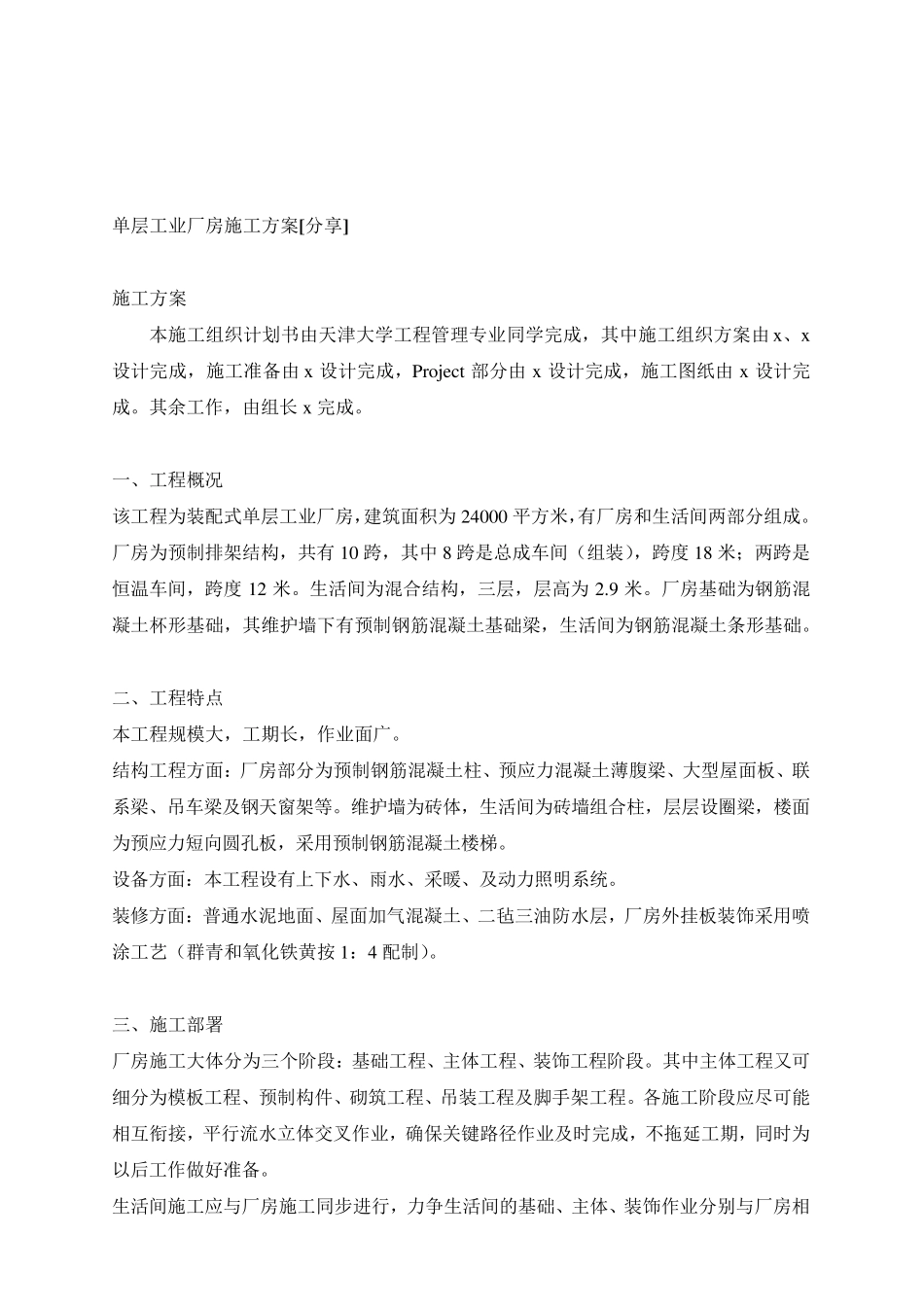

单层工业厂房施工方案[分享] 施工方案 本施工组织计划书由天津大学工程管理专业同学完成,其中施工组织方案由x 、x设计完成,施工准备由x 设计完成,Project 部分由x 设计完成,施工图纸由x 设计完成
其余工作,由组长 x 完成
一、工程概况 该工程为装配式单层工业厂房,建筑面积为 24000 平方米,有厂房和生活间两部分组成
厂房为预制排架结构,共有 10 跨,其中8 跨是总成车间(组装),跨度 18 米;两跨是恒温车间,跨度 12 米
生活间为混合结构,三层,层高为 2
厂房基础为钢筋混凝土杯形基础,其维护墙下有预制钢筋混凝土基础梁,生活间为钢筋混凝土条形基础
二、工程特点 本工程规模大,工期长,作业面广
结构工程方面:厂房部分为预制钢筋混凝土柱、预应力混凝土薄腹梁、大型屋面板、联系梁、吊车梁及钢天窗架等
维护墙为砖体,生活间为砖墙组合柱,层层设圈梁,楼面为预应力短向圆孔板,采用预制钢筋混凝土楼梯
设备方面:本工程设有上下水、雨水、采暖、及动力照明系统
装修方面:普通水泥地面、屋面加气混凝土、二毡三油防水层,厂房外挂板装饰采用喷涂工艺(群青和氧化铁黄按 1:4 配制)

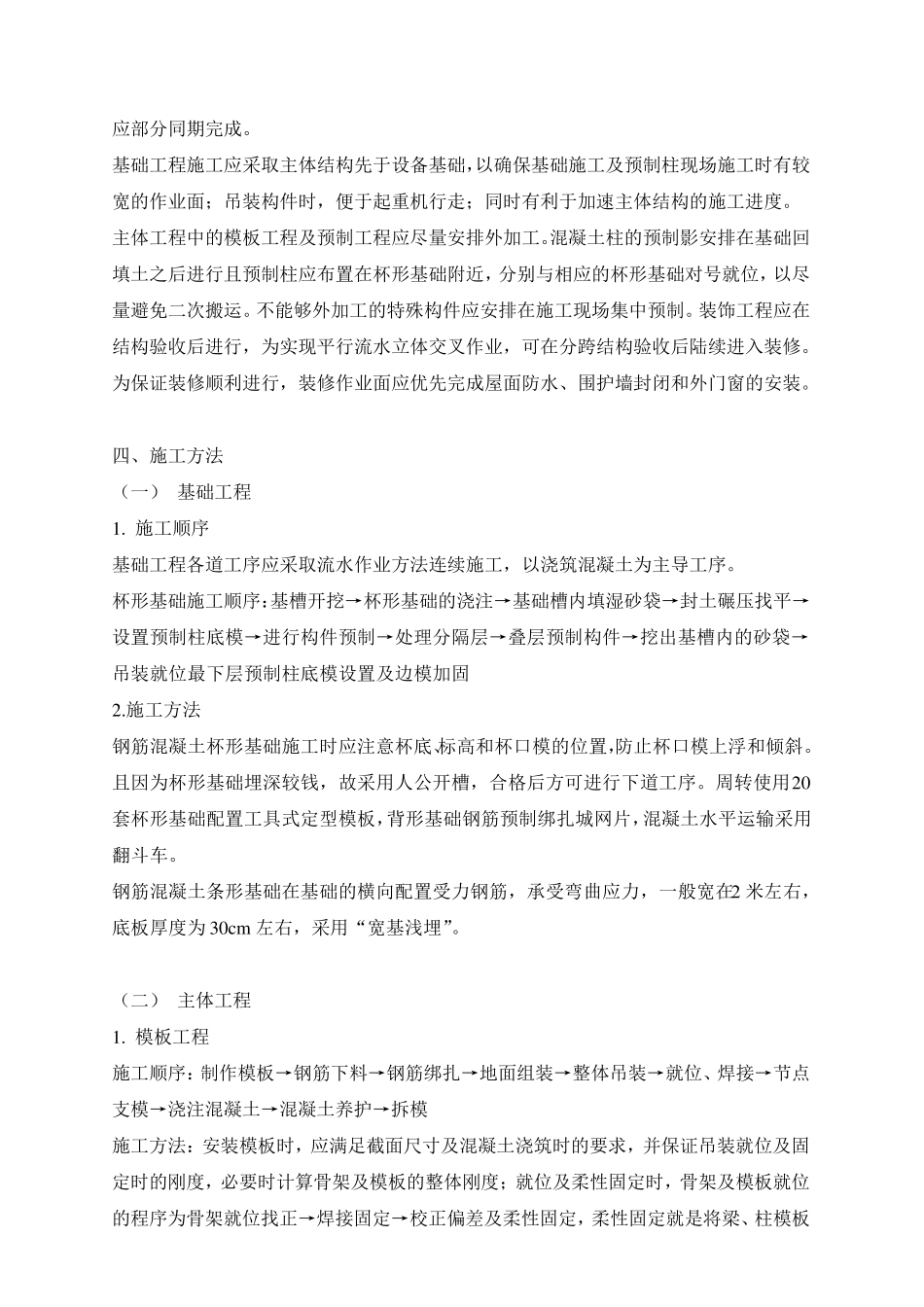

三、施工部署 厂房施工大体分为三个阶段:基础工程、主体工程、装饰工程阶段
其中主体工程又可细分为模板工程、预制构件、砌筑工程、吊装工程及脚手架工程
各施工阶段应尽可能相互衔接,平行流水立体交叉作业,确保关键路径作业及时完成,不拖延工期,同时为以后工作做好准备
生活间施工应与厂房施工同步进行,力争生活间的基础、主体、装饰作业分别与厂房相 应部分同期完成
基础工程施工应采取主体结构先于设备基础,以确保基础施工及预制柱现场施工时有较宽的作业面;吊装构件时,便于起重机行走;同时有利于加速主体结构的施工进度
主体工程中的模板工程及预制工程应尽量安排外加工

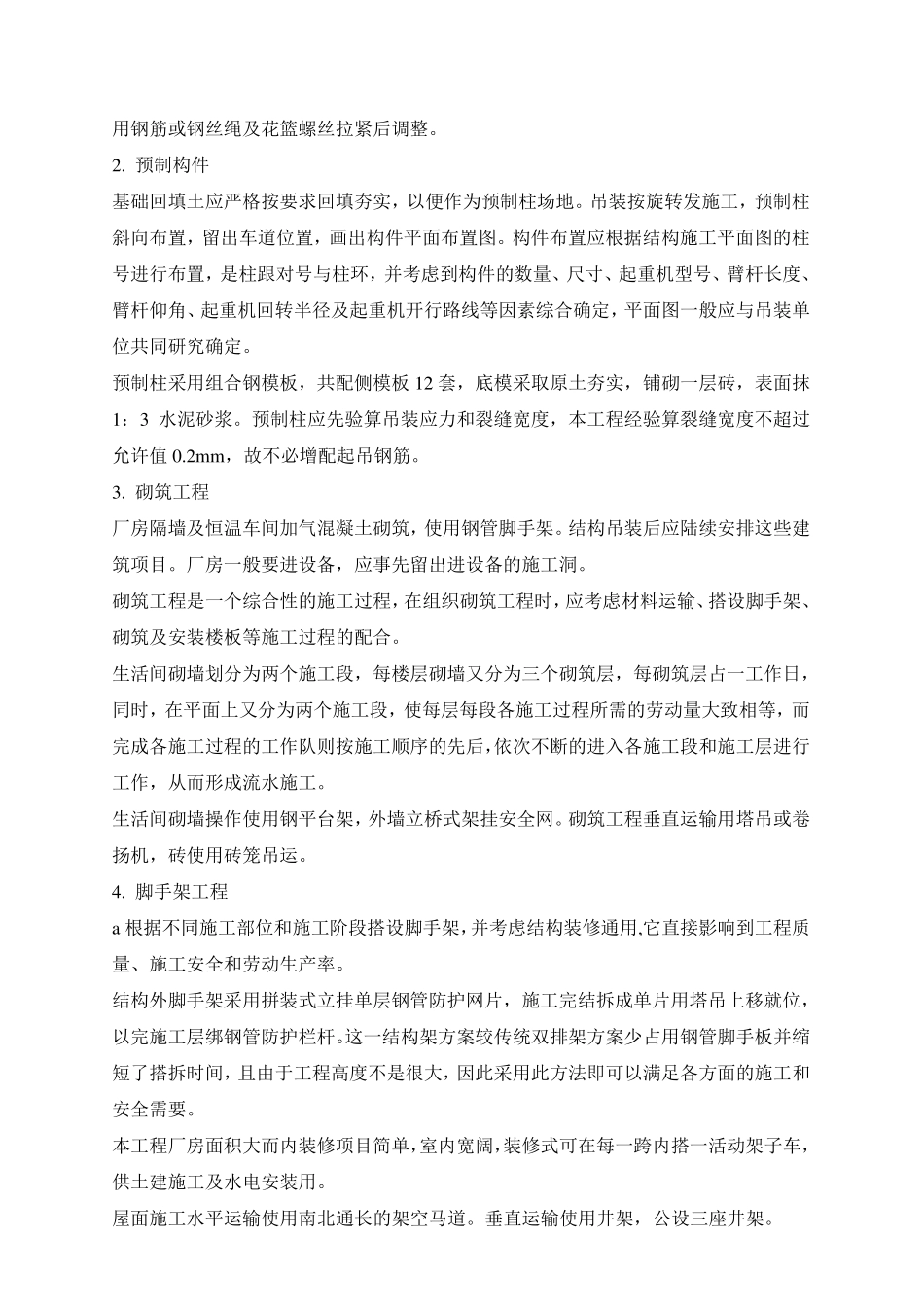

混凝土柱的预制影安排在基础回
