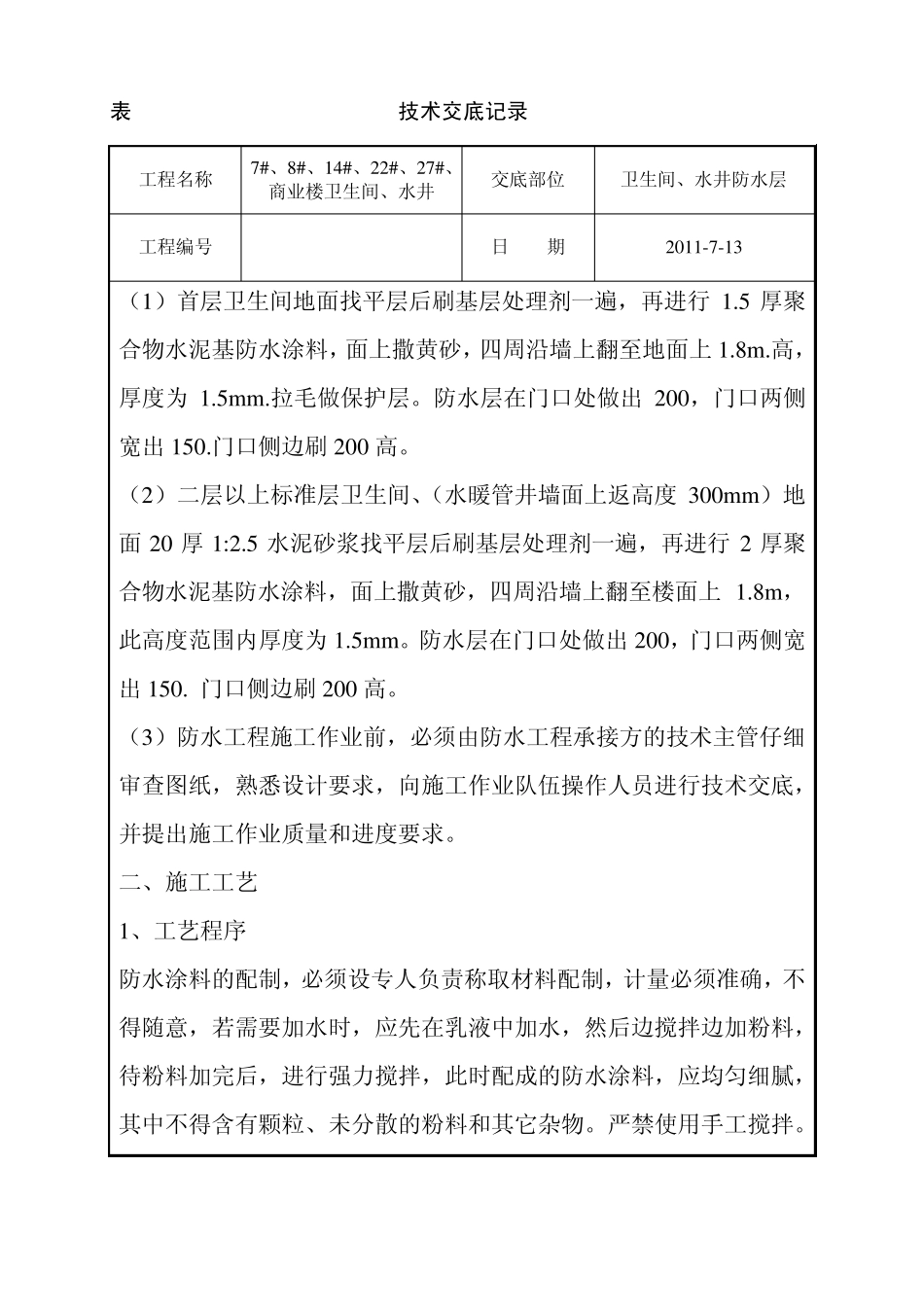

表C1-3 技术交底记录 工程名称 7#、8#、14#、22#、27#、商业楼卫生间、水井 交底部位 卫生间、水井防水层 工程编号 日 期 2011-7-13 交底内容: 卫生间、(管道井首层不做)聚合物水泥基防水涂料层 一、施工准备 1、材料准备 (1)合成高分子聚合物乳液,应选用纯丙烯酸酯乳液,也可选用丙烯酸酯乳液与乙烯一醋酸乙烯酯共聚乳液按一定比例混合使用。乳液质量,应无凝絮物和混凝物。 (2)粉料选用白水泥和石英粉,也可选用普通硅酸盐水泥和石英粉。其水泥的强度等级不得小于42.5 级。 (3) 防水施工材料运至现场后,生产厂必须提供产品出厂检验合格证实,然后由使用单位对进场材料进行外观检查,并做好记录外,还需应以每 5T 为一批量,不足 5T 时,也应作一批量入行抽样复验。 (4)本施工规则规定复检项目为:固体含量、拉伸强度、断裂延伸率、柔性、不透水性,有条件时可作粘结强度和 48h吸水率。 (5)上述五项性能指标要求复验合格后,方能用于工程施工作业。复验资料是单项工程竣工验收的资料之一。 2、工具准备 (1)工具:电动搅拌器、拌料桶、橡胶或塑料刮板、抹子、小棕刷和表C1-3 技术交底记录 工程名称 7#、8#、14#、22#、27#、商业楼卫生间、水井 交底部位 卫生间、水井防水层 工程编号 日 期 2011-7-13 油漆刷、铲刀、剪刀、扫帚等。 (2)计量:50Kg 的磅称、卷尺等。 3、劳动组织 为了保证防水工程的施工作业质量,应由专业防水施工队伍进行施工作业。上岗人员必须经过统一培训、考核并取得合格证的人员操作。否则严禁施工作业。 4、作业条件 (1)基层的排水坡度,必须符合设计和规范规定。 (2)基层表面必须平整、结实、无空鼓松动、开裂、起砂和"锅巴灰"等现象。 (3)穿过楼面板和墙面的管道、地漏等都必须安装牢固。 (4)基层上所有转角(阴阳角),必须抹成均匀一致的圆弧形(R=20m m )。 (5)水泥砂浆找平层,必须要达到设计的强度。 (6)若基层表面出现麻面、孔洞和裂缝时,必须先进行处理,达标后,方能进行防水施工作业。 (7)基层表面的任何部位,都不得有积水现象。 (8)防水涂料施工作业气温不得低于O℃。 5、技术交底 表C1-3 技术交底记录 工程名称 7#、8#、14#、22#、27#、商业楼卫生间、水井 交底部位 卫生间、水井防水层 工程编号 日 期 2011-7-13 (1)首层卫生间地面找平层后刷基层处理剂一遍,再进行 1.5 厚聚合物水泥基防水涂料,面上撒黄砂,四周沿墙上翻至地面上...
