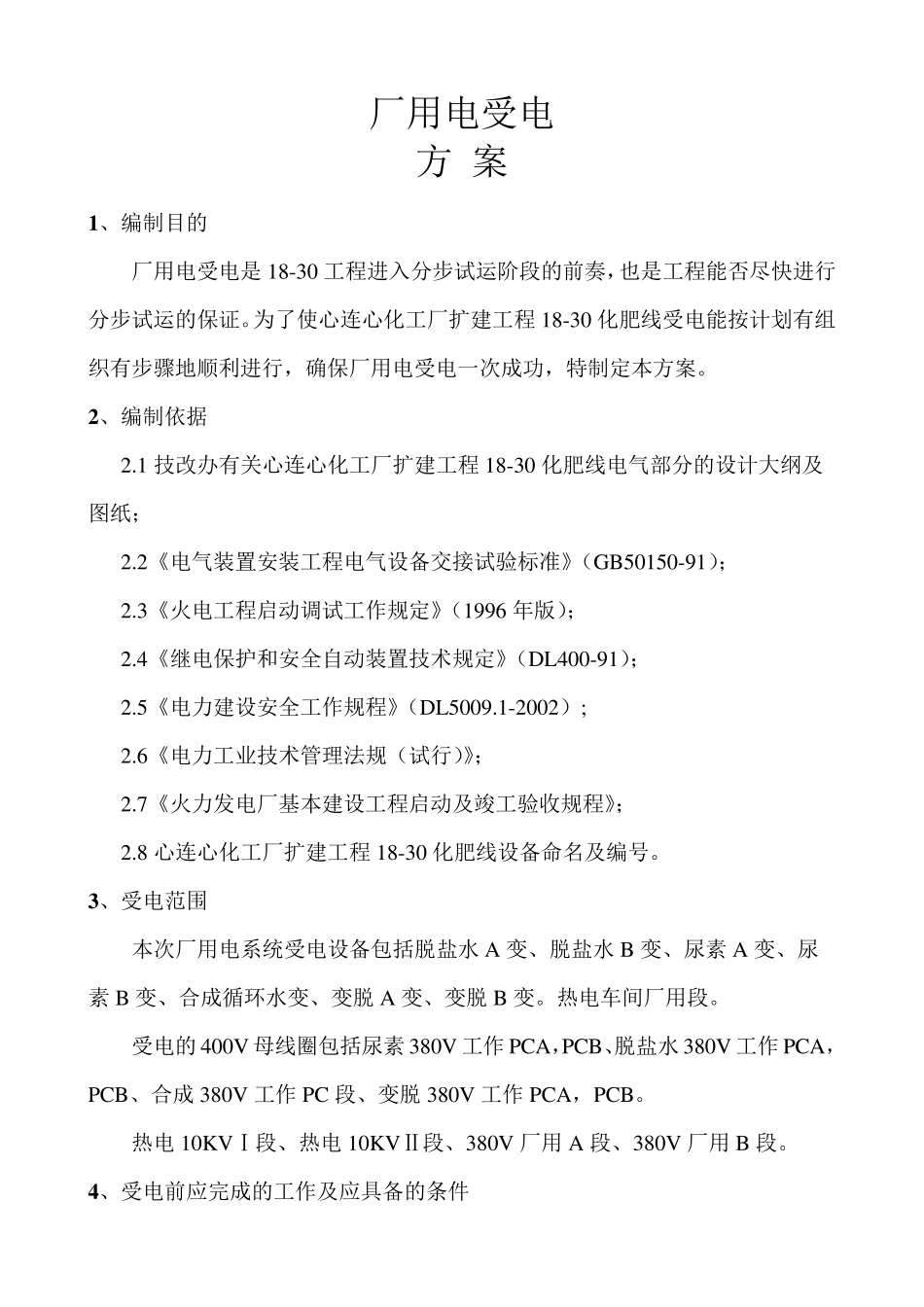

厂用电受电 方 案 1 、编制目的 厂用电受电是 18-30 工程进入分步试运阶段的前奏,也是工程能否尽快进行分步试运的保证
为了使心连心化工厂扩建工程 18-30 化肥线受电能按计划有组织有步骤地顺利进行,确保厂用电受电一次成功,特制定本方案
2 、编制依据 2
1 技改办有关心连心化工厂扩建工程 18-30 化肥线电气部分的设计大纲及 图纸; 2
2《电气装置安装工程电气设备交接试验标准》(GB50150-91); 2
3《火电工程启动调试工作规定》(1996 年版); 2
4《继电保护和安全自动装置技术规定》(DL400-91); 2
5《电力建设安全工作规程》(DL5009
1-2002); 2
6《电力工业技术管理法规(试行)》; 2
7《火力发电厂基本建设工程启动及竣工验收规程》; 2
8 心连心化工厂扩建工程 18-30 化肥线设备命名及编号
3 、受电范围 本次厂用电系统受电设备包括脱盐水 A 变、脱盐水 B 变、尿素 A 变、尿 素 B 变、合成循环水变、变脱 A 变、变脱 B 变
热电车间厂用段
受电的 400V 母线圈包括尿素 380V 工作 PCA,PCB、脱盐水 380V 工作 PCA,PCB、合成 380V 工作 PC 段、变脱 380V 工作 PCA,PCB
热电 10KV Ⅰ段、热电 10KV Ⅱ段、380V 厂用 A 段、380V 厂用 B 段

4 、受电前应完成的工作及应具备的条件 4
1 厂用电系统一次设备、二次设备的安装及调试工作已全部结束,签证、 记录齐全,符合规程、规范要求,具备受电条件,并经有关部门验收合格
2 各电气回路的传动试验已经完毕,符合设计要求
3 各电气设备名称、编号齐全,带电设备有明确标示,厂用电系统的建筑 工程已完成,各电缆孔洞已堵好,电缆沟盖板已盖好,各配电室窗玻璃齐全,门加锁
