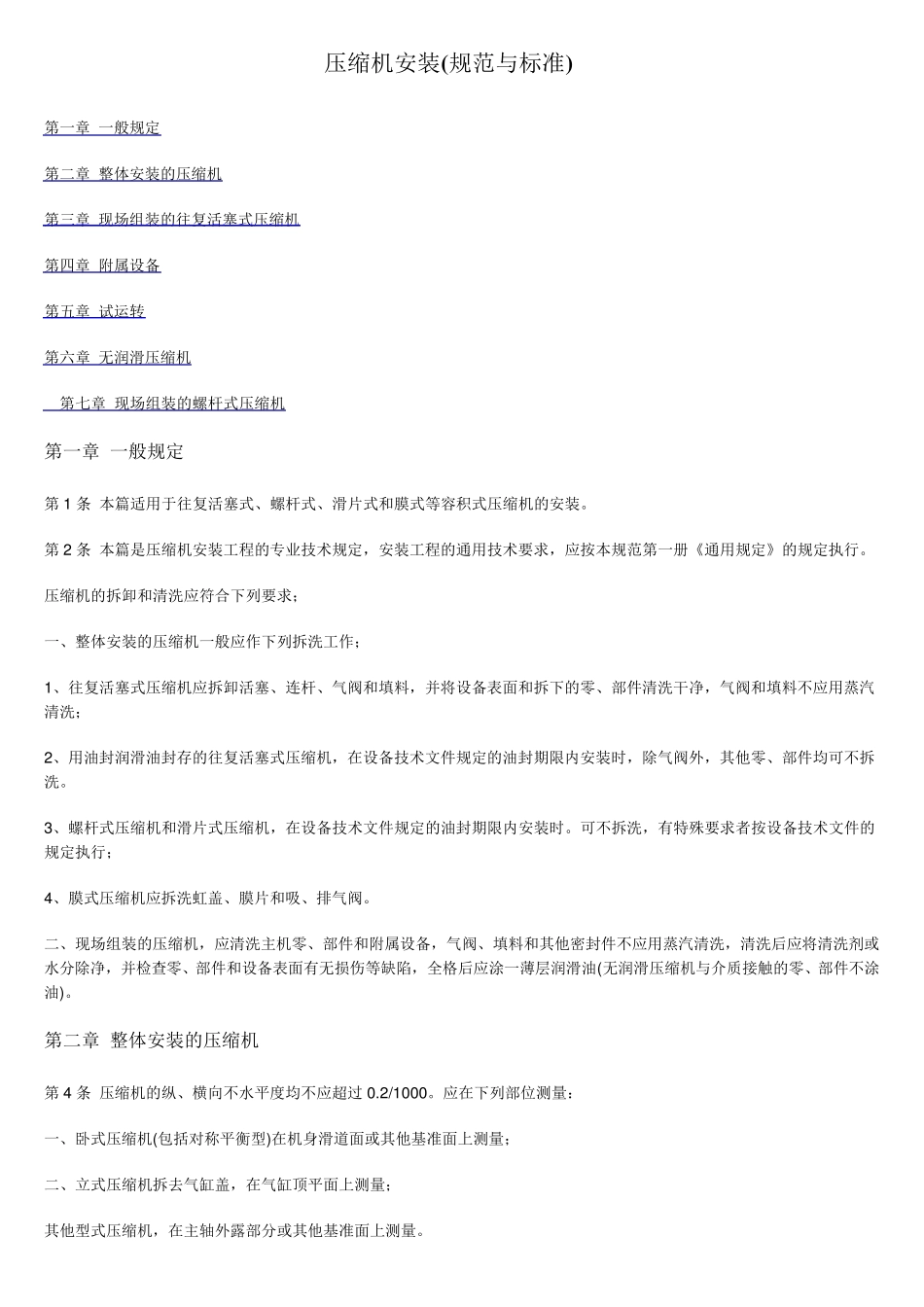

压缩机安装(规范与标准) 第一章 一般规定 第二章 整体安装的压缩机 第三章 现场组装的往复活塞式压缩机 第四章 附属设备 第五章 试运转 第六章 无润滑压缩机 第七章 现场组装的螺杆式压缩机 第一章 一般规定 第1 条 本篇适用于往复活塞式、螺杆式、滑片式和膜式等容积式压缩机的安装。 第2 条 本篇是压缩机安装工程的专业技术规定,安装工程的通用技术要求,应按本规范第一册《通用规定》的规定执行。 压缩机的拆卸和清洗应符合下列要求; 一、整体安装的压缩机一般应作下列拆洗工作; 1 、往复活塞式压缩机应拆卸活塞、连杆、气阀和填料,并将设备表面和拆下的零、部件清洗干净,气阀和填料不应用蒸汽清洗; 2 、用油封润滑油封存的往复活塞式压缩机,在设备技术文件规定的油封期限内安装时,除气阀外,其他零、部件均可不拆洗。 3 、螺杆式压缩机和滑片式压缩机,在设备技术文件规定的油封期限内安装时。可不拆洗,有特殊要求者按设备技术文件的规定执行; 4 、膜式压缩机应拆洗虹盖、膜片和吸、排气阀。 二、现场组装的压缩机,应清洗主机零、部件和附属设备,气阀、填料和其他密封件不应用蒸汽清洗,清洗后应将清洗剂或水分除净,并检查零、部件和设备表面有无损伤等缺陷,全格后应涂一薄层润滑油(无润滑压缩机与介质接触的零、部件不涂油)。 第二章 整体安装的压缩机 第4 条 压缩机的纵、横向不水平度均不应超过0 .2 /1 0 0 0 。应在下列部位测量: 一、卧式压缩机(包 括 对 称 平衡 型 )在机身 滑道 面或其他基 准面上 测量; 二、立 式压缩机拆去 气缸 盖,在气缸 顶 平面上 测量; 其他型 式压缩机,在主轴 外露 部分或其他基 准面上 测量。 第三章 现场组装的往复活塞式压缩机 第5 条 组装机身和中体应符合下列要求: 一、用煤油注入机身内至润滑油的最高油面位置,经 8 小时不得有渗漏现象; 二、机身的纵、横向水平均不应超过 0.05/1000。并应在下列部位测量; 1、卧式压缩机(包括对称平衡型)的纵向不水平度在滑道的前、后两点位置上测量,横向不水平度在机身轴承孔处测量(见图V-1.1); 2、立式压缩机在机身接合面上测量。 3、L 型压缩机在机身法兰面上测量。 三、两机身压缩机的主轴承孔轴心线的不同轴度不应超过 0.05 毫米。 第6 条 组装曲轴和轴承应符合下列要求: 一、曲轴和轴承的油路应畅通清洁,曲轴的堵油螺塞和平衡铁的锁紧装置必...
