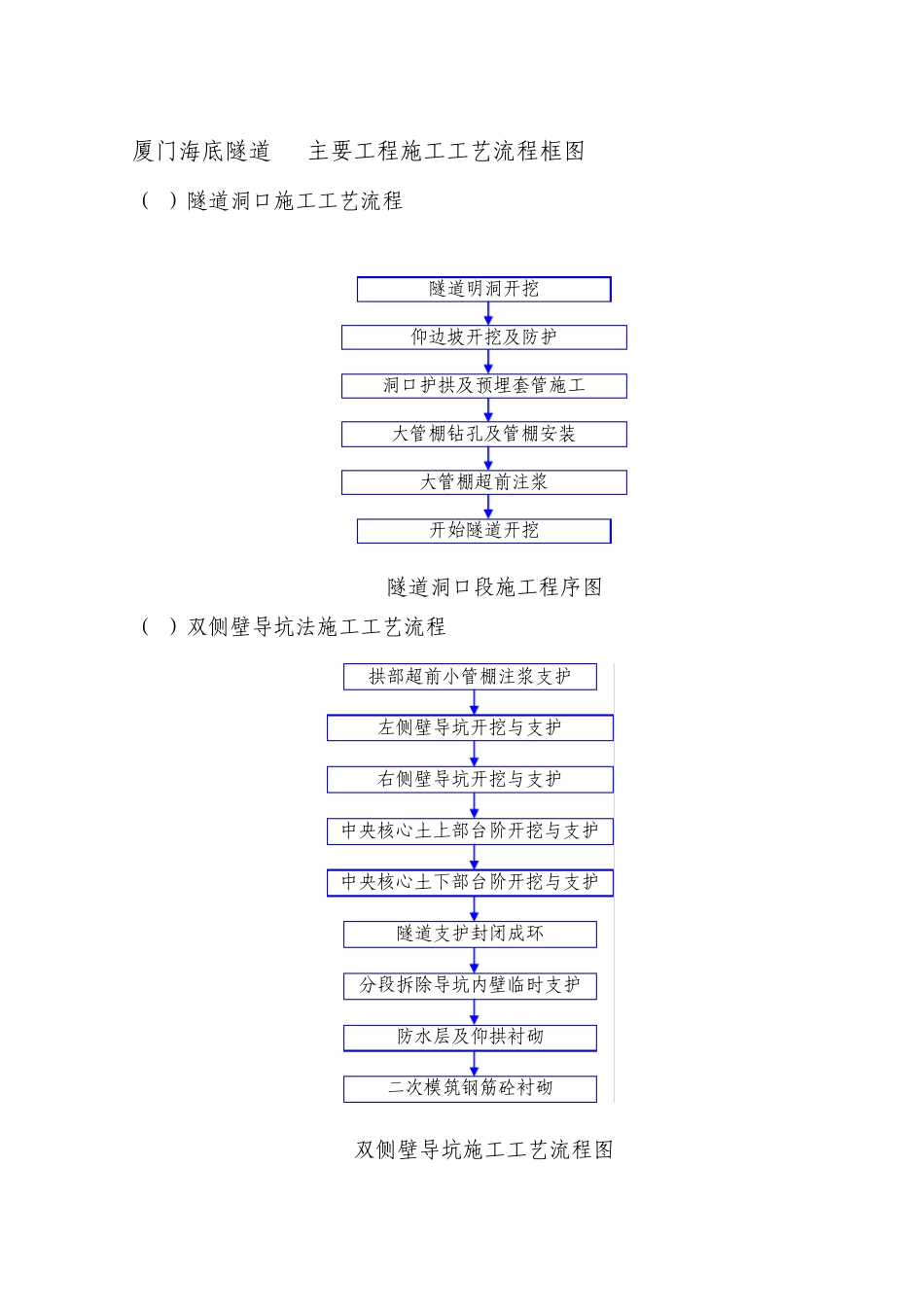

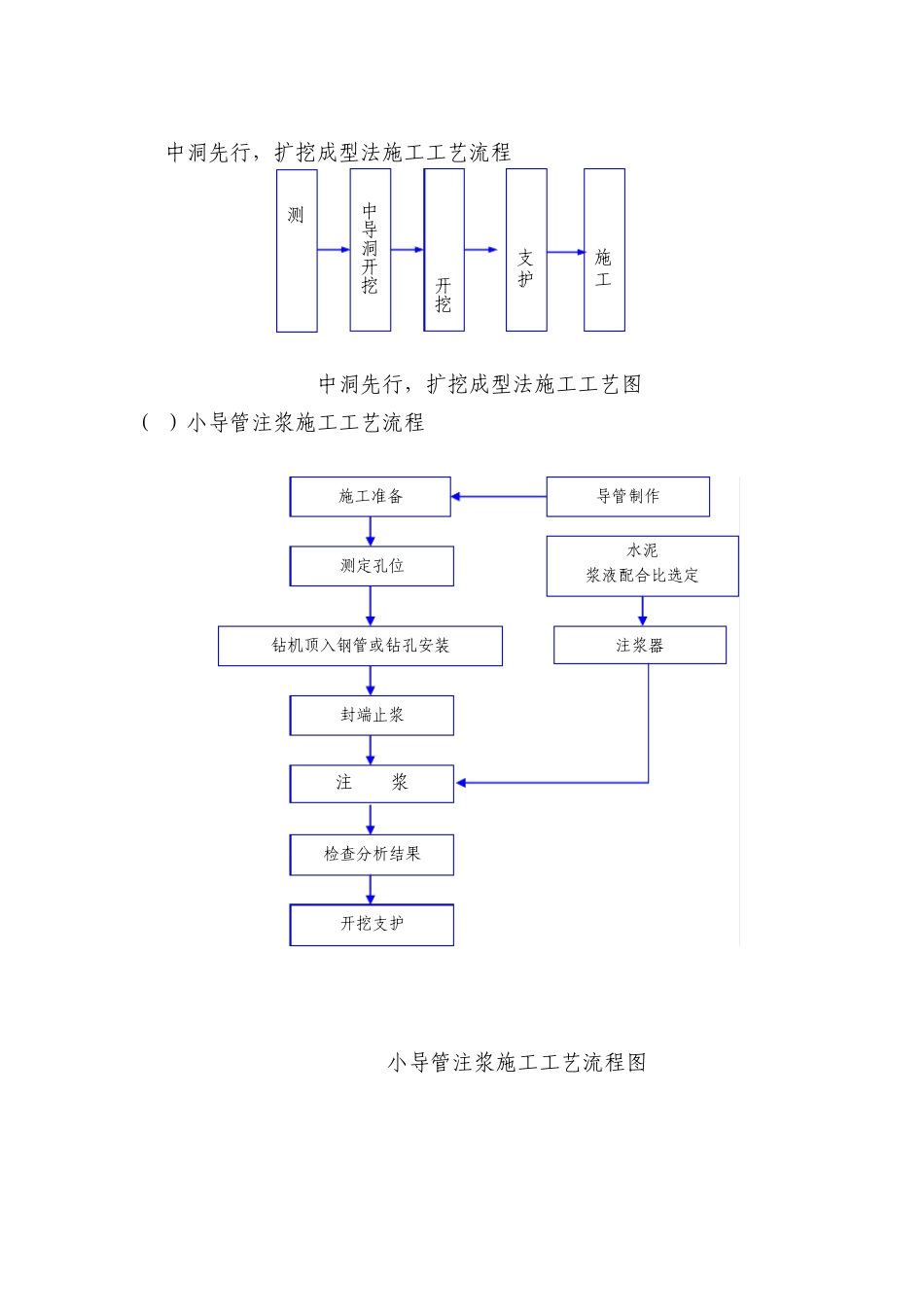

厦门海底隧道 主要工程施工工艺流程框图 (1)隧道洞口施工工艺流程 隧道洞口段施工程序图 (2)双侧壁导坑法施工工艺流程 双侧壁导坑施工工艺流程图 隧道明洞开挖 仰边坡开挖及防护 洞口护拱及预埋套管施工 大管棚钻孔及管棚安装 大管棚超前注浆 开始隧道开挖 拱部超前小管棚注浆支护 左侧壁导坑开挖与支护 右侧壁导坑开挖与支护 中央核心土上部台阶开挖与支护 中央核心土下部台阶开挖与支护 隧道支护封闭成环 分段拆除导坑内壁临时支护 防水层及仰拱衬砌 二次模筑钢筋砼衬砌 (3)台阶法施工工艺流程 隧道台阶法施工作业程序图 (4)全断面法施工工艺流程 隧道Ⅲ级围岩全断面施工流程图 测量、断面放线 小导管超前支护 初喷砼封闭 挂钢筋网 初喷砼封闭 上台阶开挖 挂钢筋网 架设钢支撑(格栅) 接长边墙钢格栅 施作锚杆 施作锚杆 补喷砼至设计厚度 补喷砼至设计厚度 监控量测,稳定安全判别 二次模注衬砌 施作防水板 是 下台阶开挖 仰拱初支 测量划线 钻 孔 装药起爆 装碴运输 仰拱施工 锚喷支护 通风排险 衬砌施工 (5)中洞先行,扩挖成型法施工工艺流程 中洞先行,扩挖成型法施工工艺图 (6)小导管注浆施工工艺流程 小导管注浆施工工艺流程图 测量划线 中导洞开挖 预留光爆层开挖 锚喷支护 衬砌施工 施工准备 测定孔位 钻机顶入钢管或钻孔安装 封端止浆 注 浆 检查分析结果 开挖支护 导管制作 水泥 浆液配合比选定 注浆器 (7)大管棚超前支护施工工艺流程图 大管棚超前支护施工工艺流程图 (8) 湿喷混凝土施工工艺示意图 湿喷混凝土施工工艺示意图 钻机就位 钻机固定 钻孔及接长钻杆 钻杆退出 分节顶进,焊接管棚钢管 管棚钻机撤出 注浆 效果检查 结束 测量布孔 浆液制备 湿喷式混凝土喷射机 水泥 砂 石子 水 混 凝 土 拌 合 风压控制在0.45-0.7MPa TX-1型液体速凝剂 水泥用量的4% 受 喷 面 筛网Ф10mm(滤出超径石子) (9)中空注浆锚杆施工工艺流程框图 中空注浆锚杆施工工艺流程框图 注浆配比设计与试验 注浆站布置 注浆 中空注浆锚杆安装 施工准备 注浆检查 下道工序 浆液配制 不 合格 合格 注浆配件加工 钻孔、清孔 (10)砂浆锚杆工艺流程图 施工准备 锚杆孔位放样 钻孔设备就位 钻锚杆孔 锚杆制作 准备注浆材料 注浆设备就位 锚杆孔冲洗 搅拌砂浆 灌注砂浆 锚杆抗拔力检查 锚杆竣工验收 ...
