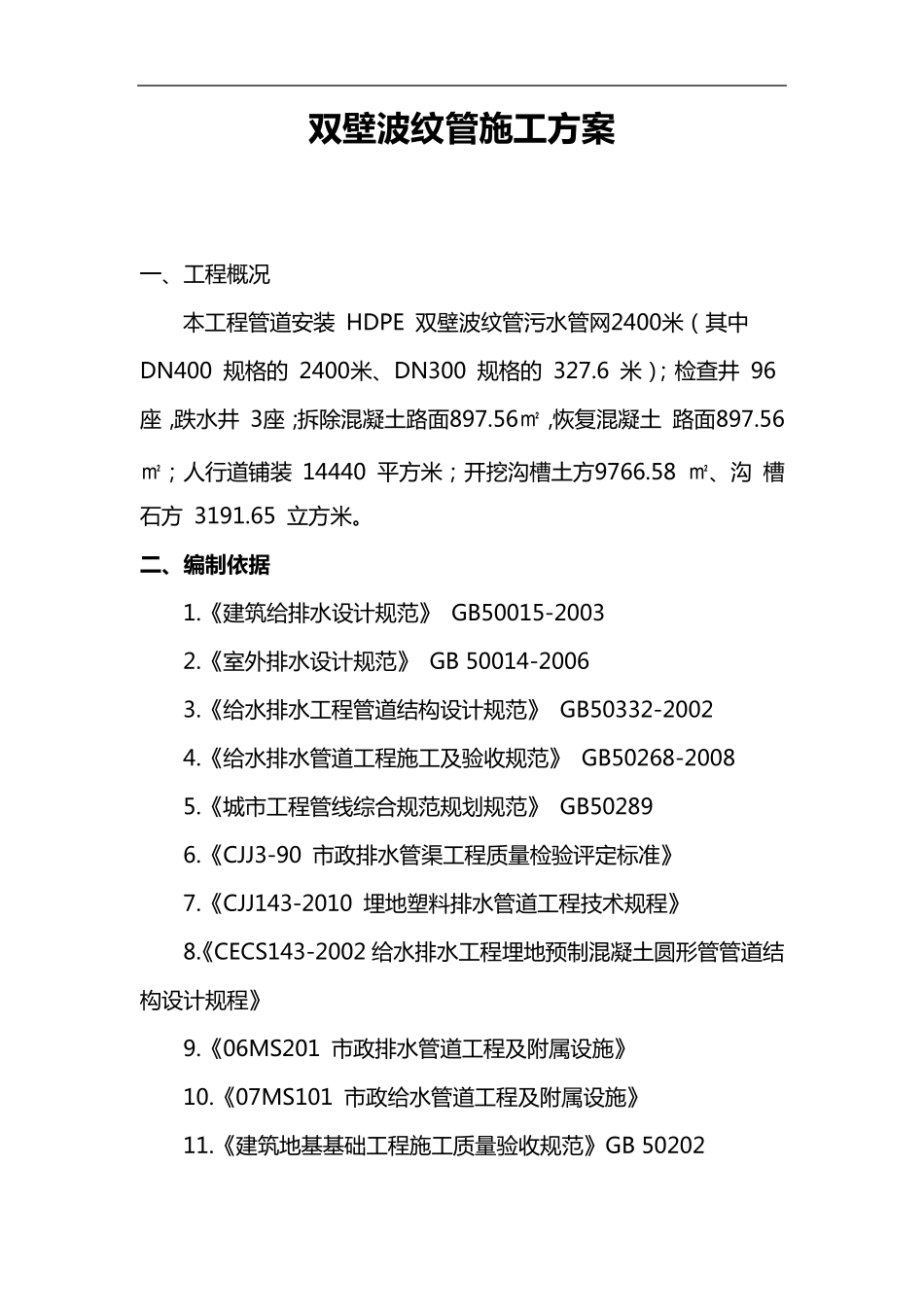

双 壁 波 纹 管 施 工 方 案 一 、工程概况 本工程管道安装 HDPE 双壁波纹管污水管网2400米(其中 DN400 规格的 2400米、DN300 规格的 327.6 米);检查井 96座,跌水井 3座;拆除混凝土路面897.56㎡,恢复混凝土 路面897.56㎡;人行道铺装 14440 平方米;开挖沟槽土方9766.58 ㎡、沟 槽石方 3191.65 立方米。 二 、编制依据 1.《建筑给排水设计规范》 GB50015-2003 2.《室外排水设计规范》 GB 50014-2006 3.《给水排水工程管道结构设计规范》 GB50332-2002 4.《给水排水管道工程施工及验收规范》 GB50268-2008 5.《城市工程管线综合规范规划规范》 GB50289 6.《CJJ3-90 市政排水管渠工程质量检验评定标准》 7.《CJJ143-2010 埋地塑料排水管道工程技术规程》 8.《CECS143-2002 给水排水工程埋地预制混凝土圆形管管道结构设计规程》 9.《06MS201 市政排水管道工程及附属设施》 10.《07MS101 市政给水管道工程及附属设施》 11.《建筑地基基础工程施工质量验收规范》GB 50202 12.本 项 目 设 计 院 提 供 的 《市政工程施工图设 计 给排水工程》图纸 三 、施工资源配置 3.1 施工组织机构 3.2 劳动力需求计划 序号 工种 数量 备注 1 项 目 管理人员 4 2 电工 2 3 挖掘机操作工 2 4 管工 10 5 测量工 4 6 力工 5 7 机修工 1 项目部 技术办 施工办 质检办 机务办 测量办 实验室 一工区 二工区 8 碾 路 机 操 作 工 1 9 随 车 吊 操 作 工 1 四 、施工措施 4.1 施 工 原 则 1) 管 道 施 工 : 先 主 干 , 后 分 支 , 先 深 后 浅 , 分 支 管 线 施 工 应 该在 构 造 物 施 工 之 后 进 行 。 2)管 沟 采 用 机 械 开 挖( 人 工 配 合 ,基 地 留 200mm 厚 人 工 清 槽 ),管 沟 边 坡 坡 度 为 1:1, 沟 深 超 过 4m 时 预 留 宽 度 为 1.2m 的 马 道 , 分层 开 挖 。小 管 沟 采 用 人 工 开 挖 。当 机 械 无 法 开 挖 的 部 位 采 用 人 工 开 挖 。 3) 阀 门 、检查井安装前要先 进 行 检查及试验。 4) 双壁波纹管 采 用 承插式接口, 当 不能采 用 单承口连接时 , 可采 用 双承口连接, 套管 采 用PE、玻璃钢或者不锈钢材料, 双向承插弹性密封圈连接。...
