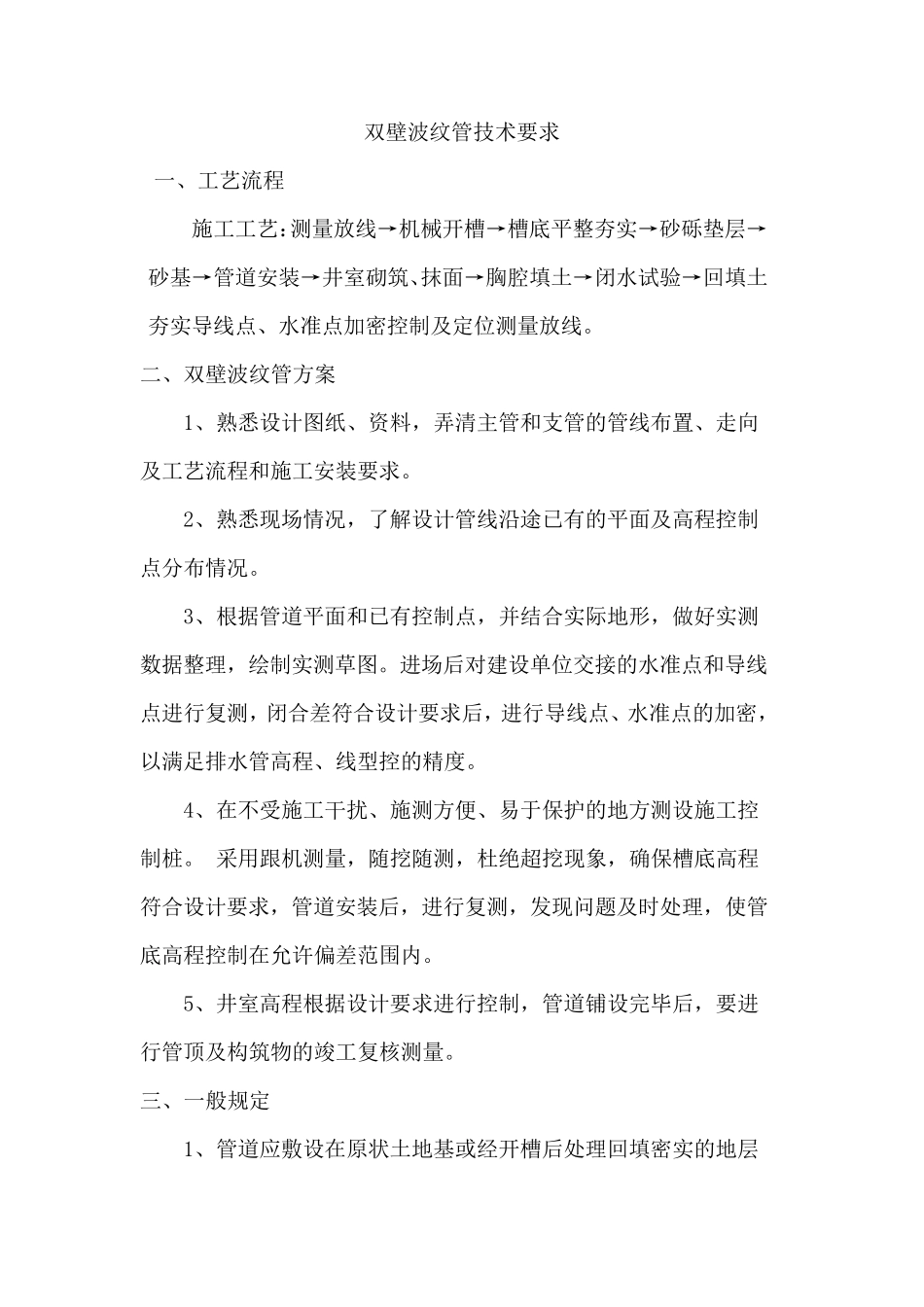

双壁波纹管技术要求 一、工艺流程 施工工艺:测量放线→机械开槽→槽底平整夯实→砂砾垫层→砂基→管道安装→井室砌筑、抹面→胸腔填土→闭水试验→回填土夯实导线点、水准点加密控制及定位测量放线
二、双壁波纹管方案 1、熟悉设计图纸、资料,弄清主管和支管的管线布置、走向及工艺流程和施工安装要求
2、熟悉现场情况,了解设计管线沿途已有的平面及高程控制点分布情况
3、根据管道平面和已有控制点,并结合实际地形,做好实测数据整理,绘制实测草图
进场后对建设单位交接的水准点和导线点进行复测,闭合差符合设计要求后,进行导线点、水准点的加密,以满足排水管高程、线型控的精度
4、在不受施工干扰、施测方便、易于保护的地方测设施工控制桩
采用跟机测量,随挖随测,杜绝超挖现象,确保槽底高程符合设计要求,管道安装后,进行复测,发现问题及时处理,使管底高程控制在允许偏 差范 围 内
5、井室高程根据设计要求进行控制,管道铺 设完 毕 后,要进行管顶 及构 筑物 的竣 工复核 测量

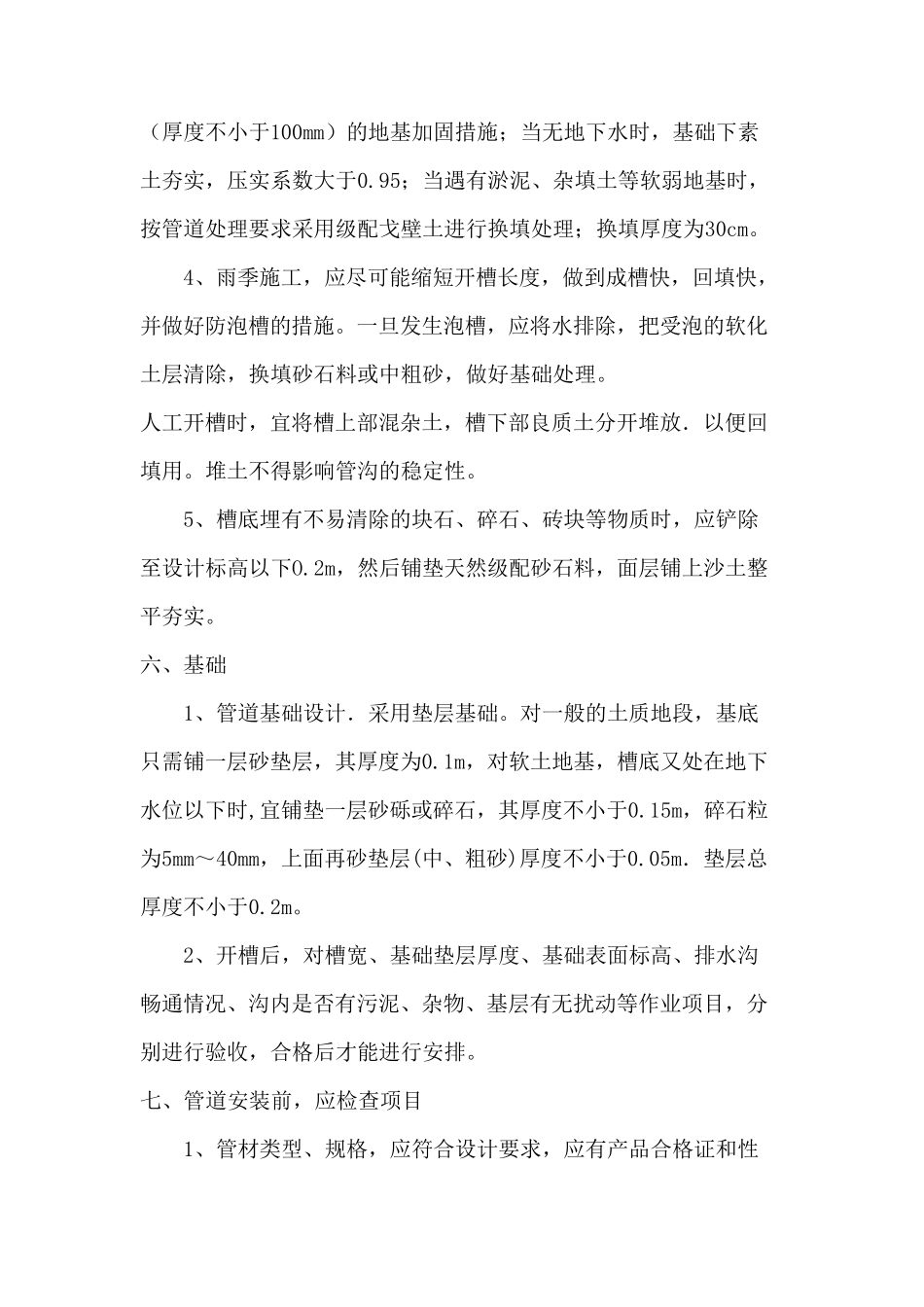

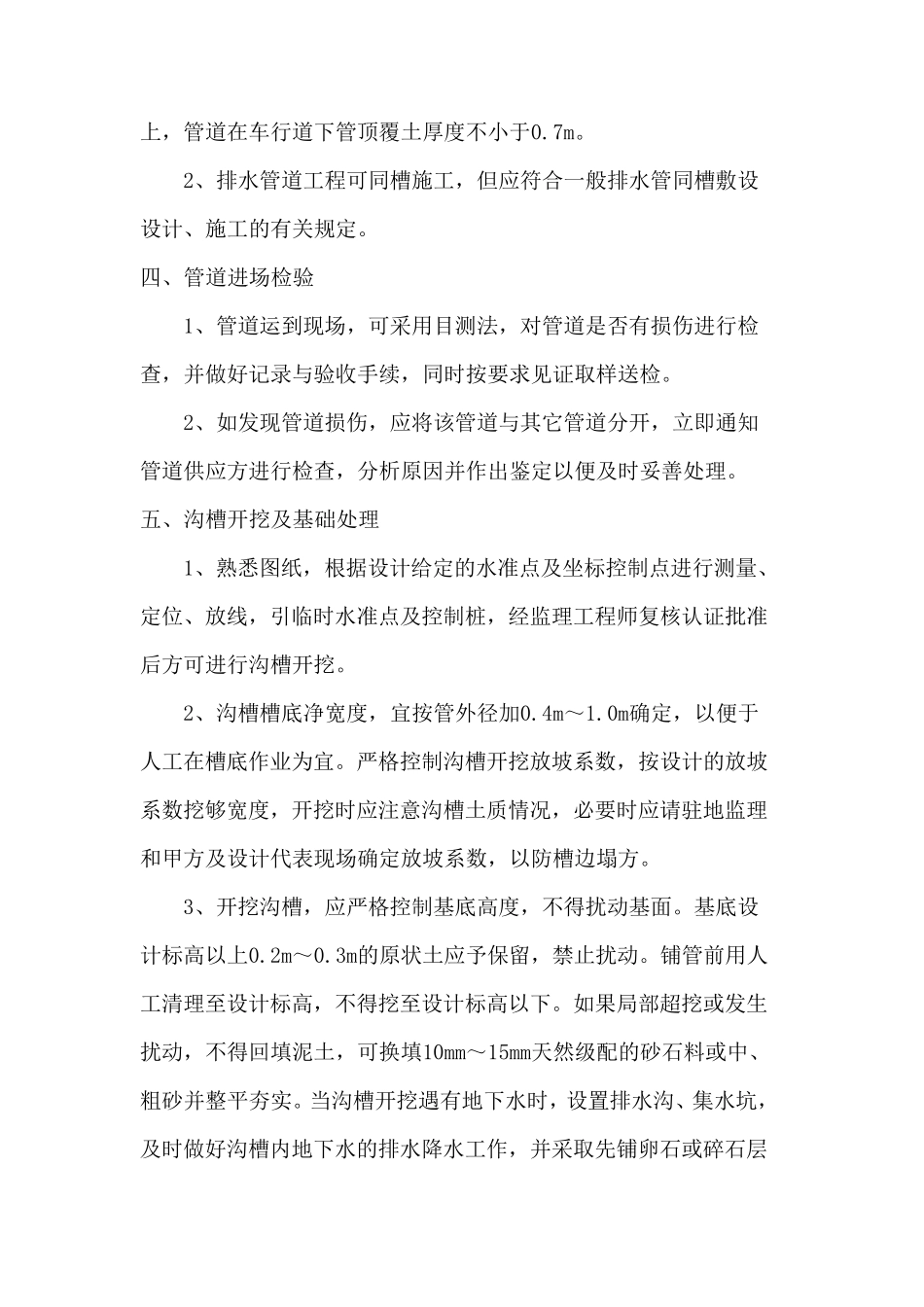

三 、一般 规 定 1、管道应 敷 设在原 状 土地基或 经 开槽后处理回填密实的地层上,管道在车行道下管顶覆土厚度不小于0
2、排水管道工程可同槽施工,但应符合一般排水管同槽敷设设计、施工的有关规定
四、管道进场检验 1、管道运到现场,可采用目测法,对管道是否有损伤进行检查,并做好记录与验收手续,同时按要求见证取样送检
2、如发现管道损伤,应将该管道与其它管道分开,立即通知管道供应方进行检查,分析原因并作出鉴定以便及时妥善处理
五、沟槽开挖及基础处理 1、熟悉图纸,根据设计给定的水准点及坐标控制点进行测量、定位、放线,引临时水准点及控制桩,经监理工程师复核认证批准后方可进行沟槽开挖
2、沟槽槽底净宽度,宜按管外径加0
0m确定,以便于人工在槽底作业为宜
严格控制沟槽开挖放坡系数,按设计的
