1 涪陵区江东新村廉租住房 A区工程 双排钢管脚手架施工技术交底 时间: 地点: 主持人: 交底人: 一、工程简介及构造 本工程位于重庆市涪陵区江东新村,共 14栋,总建筑面积45164平方米,除 1#和 4#楼为框架结构 2层外,其余均为砖混结构七层,檐口高度为 21
本工程主体结构、和外墙装饰施工的安全防护脚手架采用搭设双排钢管脚手架,步距 0
9m,立杆纵距 1
立杆横距 1
0m,内立杆距阳台外皮 0
3m,转角处的立杆纵距为 0
80m,小横杆(横向水平杆)支出内立杆向墙 0
外挂密目安全网(全封闭),第一层和第四层设置硬防护(见附图一);其余各层搭设软防护(兜网、平网)层

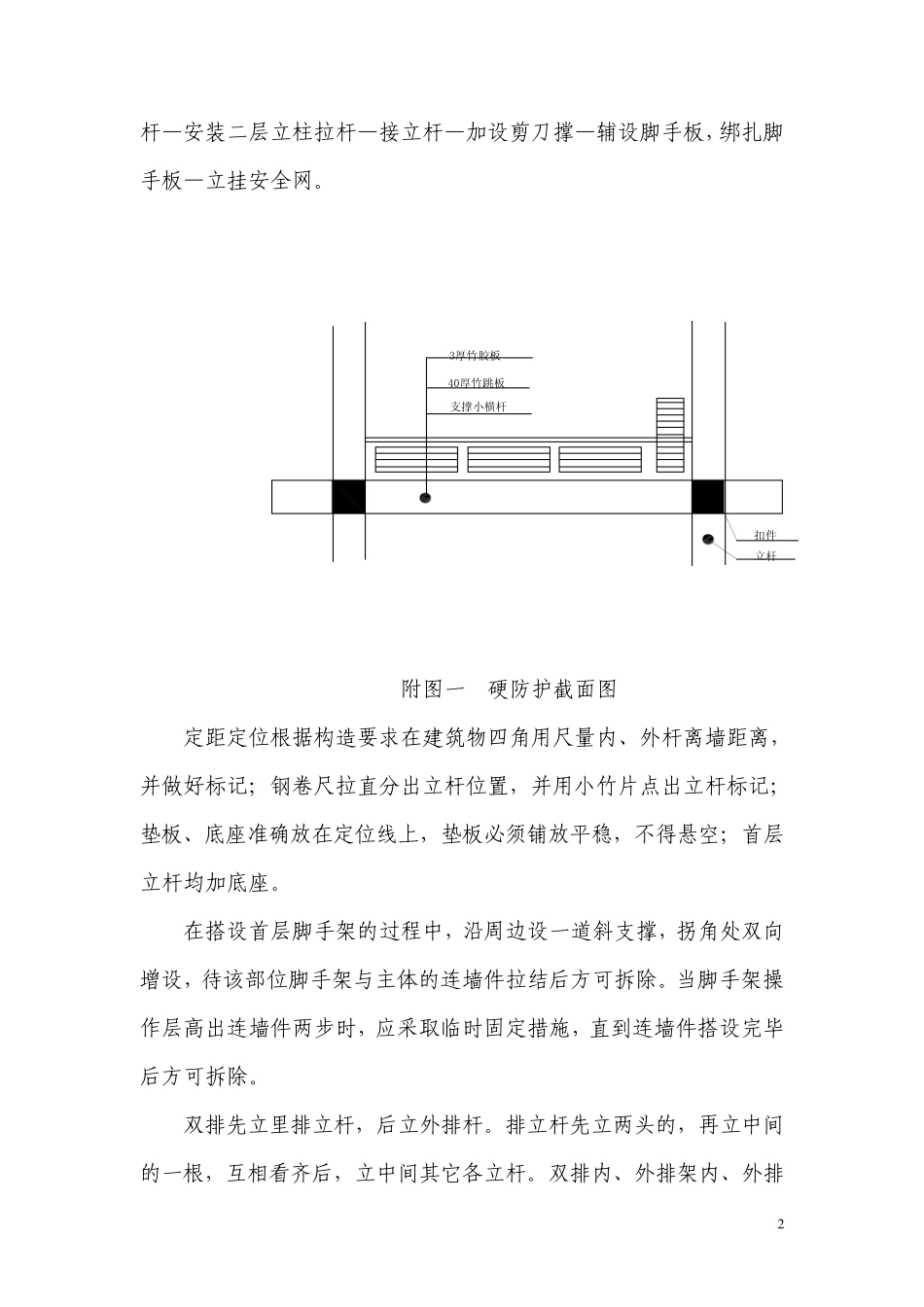

二、外架搭设工艺流程 1、架子搭设工艺流程:场地整平、夯实—基础承载实验—材料配备—在牢固的地基土辅通长脚手板—弹线、立杆定位摆放扫地杆—竖立杆并与扫地杆扣紧—装扫地小横杆,并与立杆和扫地杆扣紧—搭第一步大横杆并与各立杆扣紧—加设临时斜撑杆,上端与第二步大横杆扣紧(搭设完与柱连接杆后拆除)—安装第三、四步大横杆和小横 2 杆—安装二层立柱拉杆—接立杆—加设剪刀撑—辅设脚手板,绑扎脚手板—立挂安全网

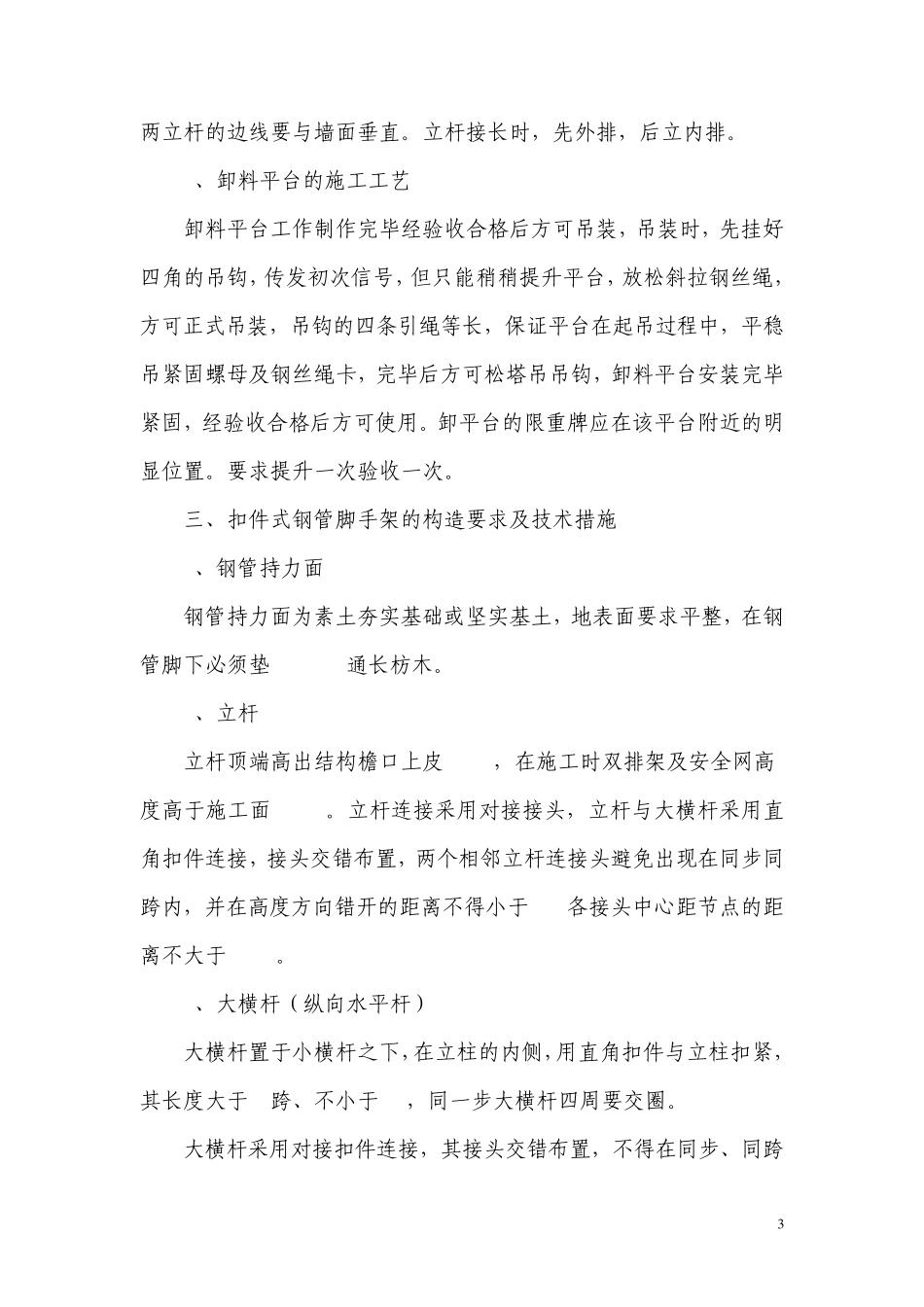

扣件立杆3厚竹胶板40厚竹跳板支撑小横杆 附图一 硬防护截面图 定距定位根据构造要求在建筑物四角用尺量内、外杆离墙距离,并做好标记;钢卷尺拉直分出立杆位置,并用小竹片点出立杆标记;垫板、底座准确放在定位线上,垫板必须铺放平稳,不得悬空;首层立杆均加底座
在搭设首层脚手架的过程中,沿周边设一道斜支撑,拐角处双向增设,待该部位脚手架与主体的连墙件拉结后方可拆除
当脚手架操作层高出连墙件两步时,应采取临时固定措施,直到连墙件搭设完毕后方可拆除
双排先立里排立杆,后立外排杆
排立杆先立两头的,再立中间的一根,互相看齐后,立中间其它各立杆
双排内、外排架内、外排 3 两
