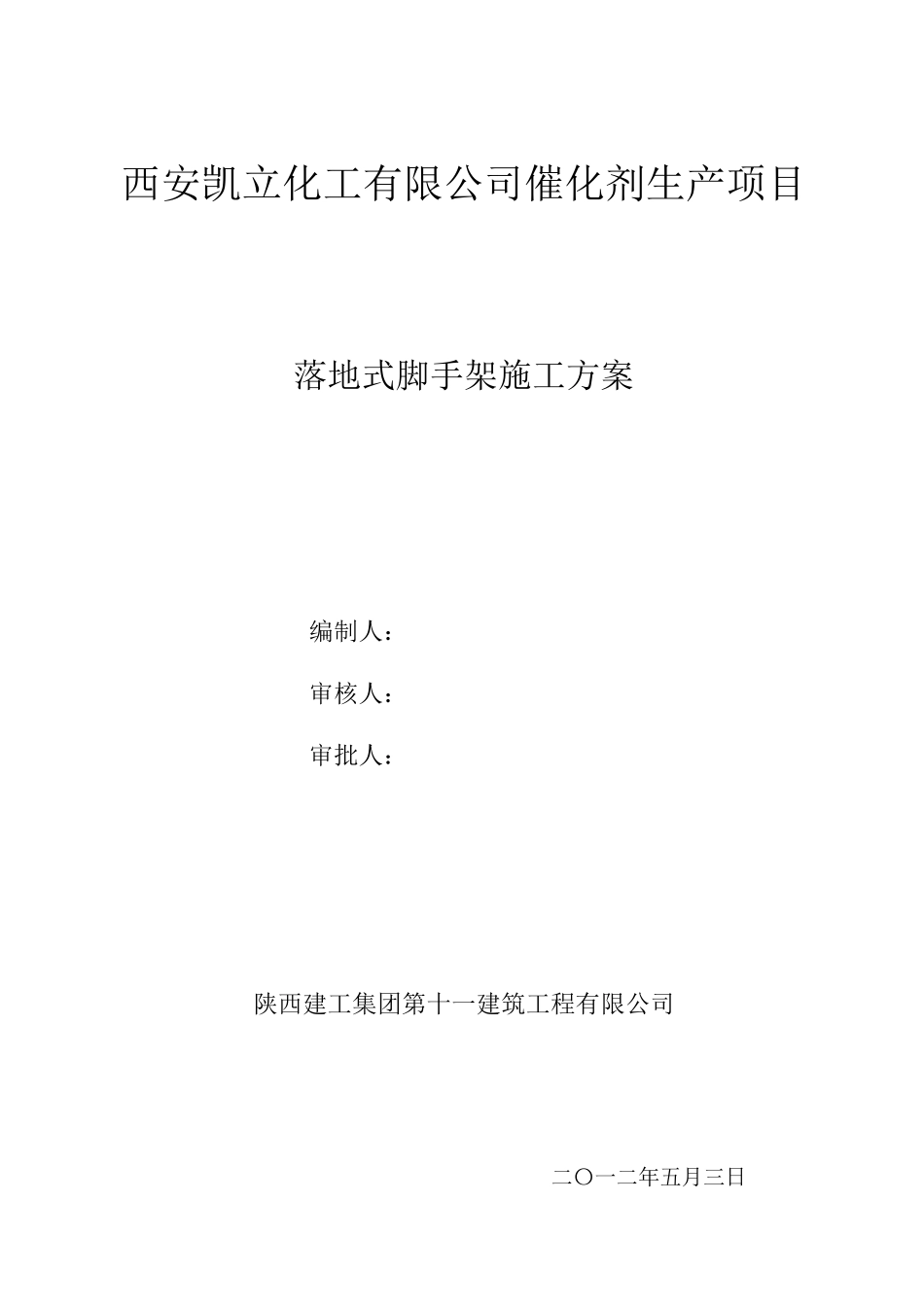

西安凯立化工有限公司催化剂生产项目 落地式脚手架施工方案 编制人: 审核人: 审批人: 陕西建工集团第十一建筑工程有限公司 二〇一二年五月三日 1 1 编制依据 《建筑施工安全检查标准》(JGJ59-99); 《建筑施工高处作业安全技术规范》(JGJ80-91); 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001) 《建筑结构荷载规范》(GB 50009-2001) 《钢管脚手架扣件标准》(GB15831) 《建筑结构静力计算手册》 《钢结构设计规范》(GB 50017-2003) 《碳素结构钢》(GB/T700) 本工程施工图纸和投标文件; 本工程施工组织设计

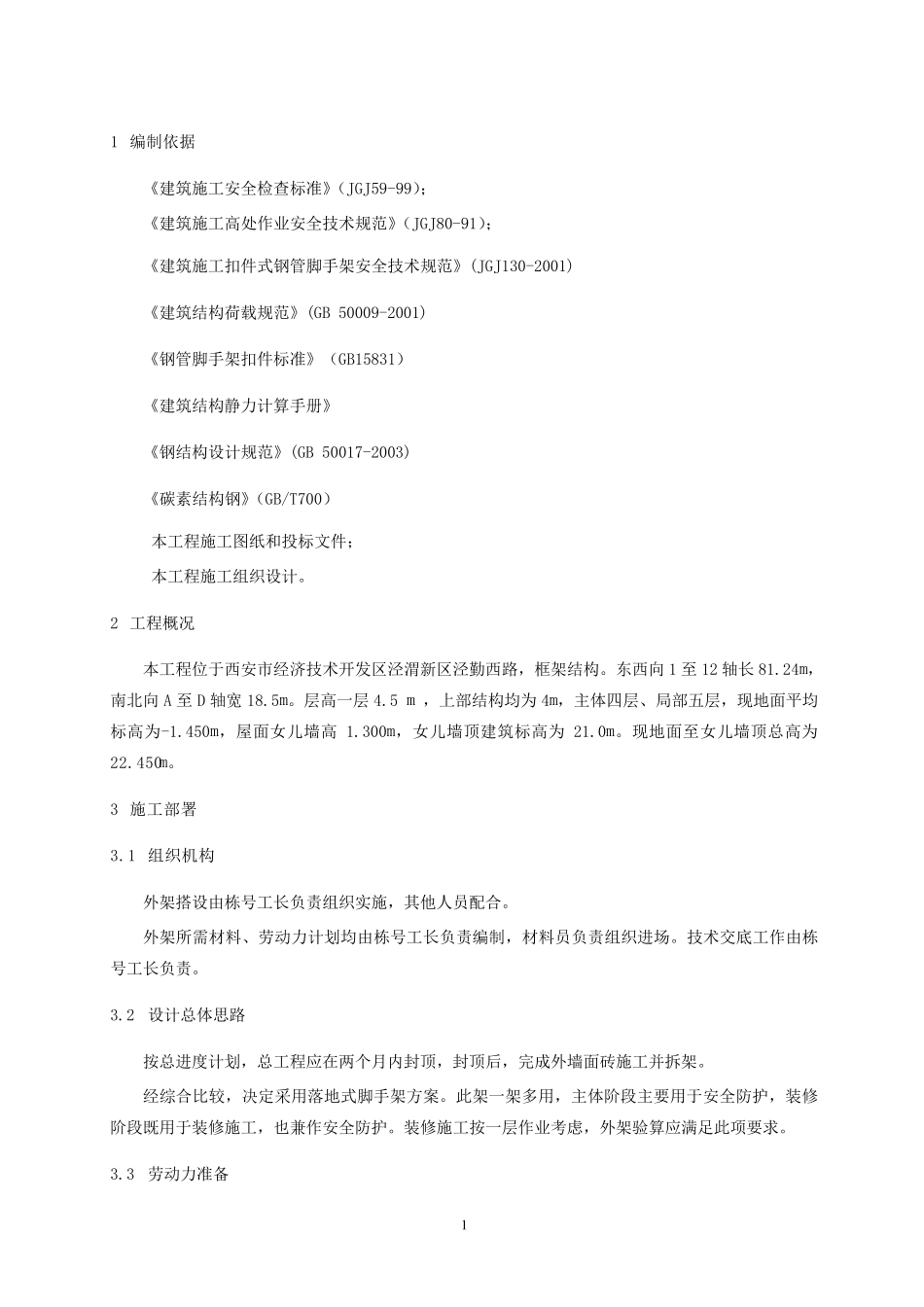

2 工程概况 本工程位于西安市经济技术开发区泾渭新区泾勤西路,框架结构
东西向1 至12 轴长81
24m,南北向A 至D 轴宽18
5 m ,上部结构均为4m,主体四层、局部五层,现地面平均标高为-1
450m,屋面女儿墙高1
300m,女儿墙顶建筑标高为21
现地面至女儿墙顶总高为22
3 施工部署 3
1 组织机构 外架搭设由栋号工长负责组织实施,其他人员配合
外架所需材料、劳动力计划均由栋号工长负责编制,材料员负责组织进场
技术交底工作由栋号工长负责
2 设计总体思路 按总进度计划,总工程应在两个月内封顶,封顶后,完成外墙面砖施工并拆架
经综合比较,决定采用落地式脚手架方案
此架一架多用,主体阶 段 主要 用于安全防 护 ,装 修阶 段 既 用于装 修 施工,也 兼 作安全防 护
装 修 施工按一层作业考 虑 ,外架验 算应满 足 此项 要 求

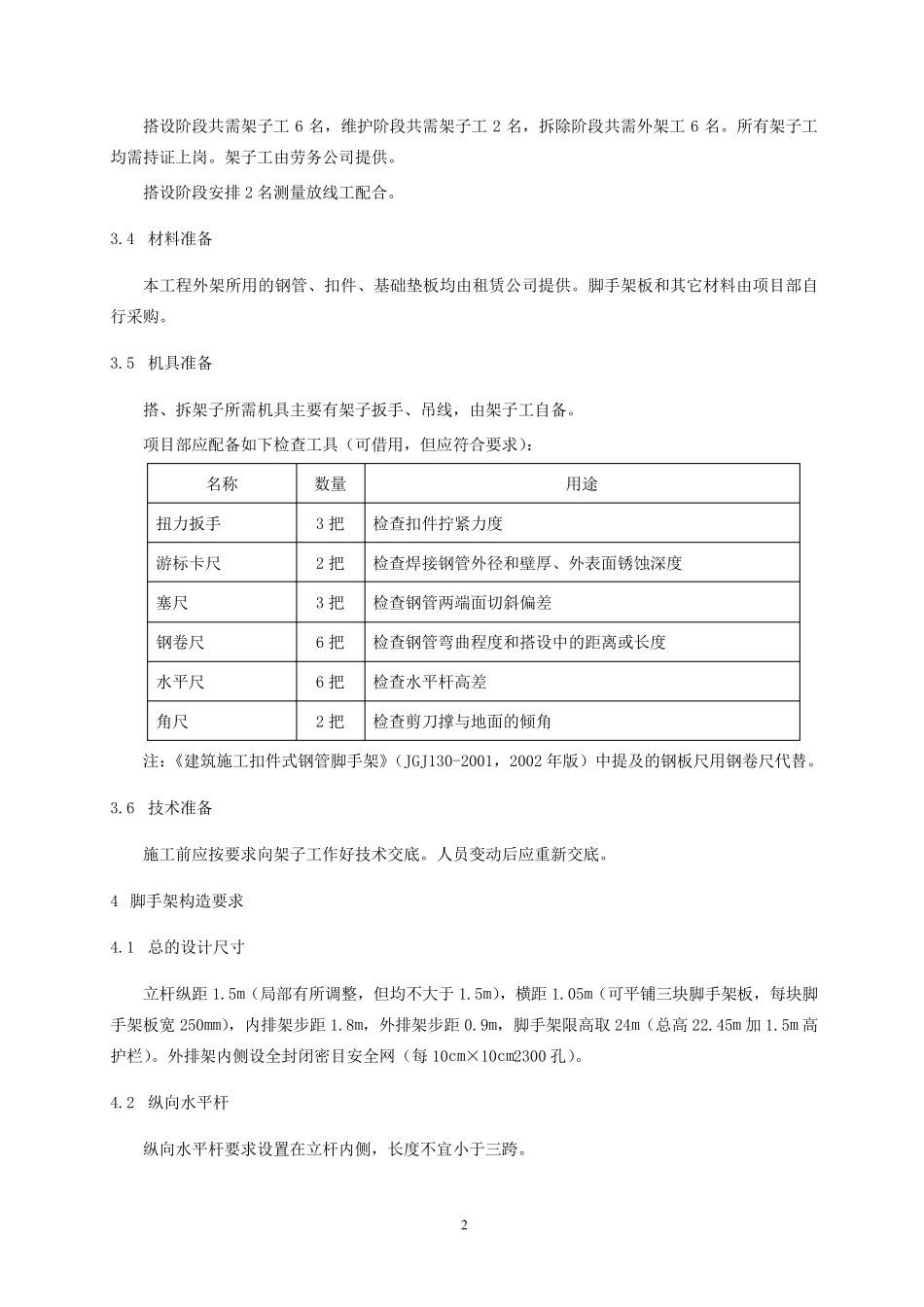

3 劳动力准备 2 搭 设 阶 段 共 需 架 子 工6 名 , 维 护 阶 段 共 需 架 子 工2 名 , 拆 除 阶 段 共 需 外 架 工6 名
所 有 架 子 工均 需 持 证
