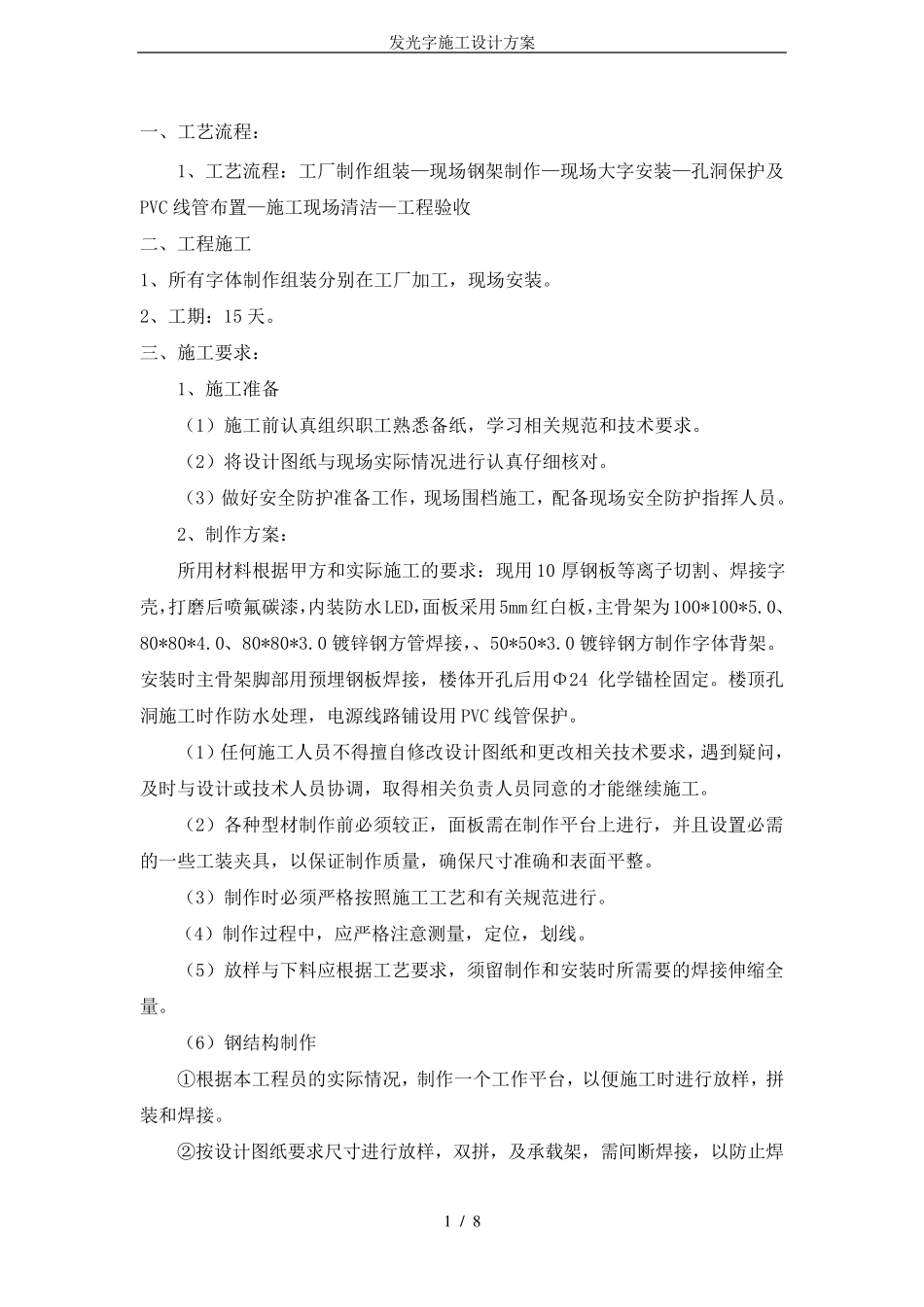

发 光 字 施 工 设 计 方 案 1 / 8 一 、 工 艺 流 程 : 1、 工 艺 流 程 : 工 厂 制 作 组 装 — 现 场 钢 架 制 作 — 现 场 大 字 安 装 — 孔 洞 保 护 及PVC 线 管 布 置 — 施 工 现 场 清 洁 — 工 程 验 收 二 、 工 程 施 工 1、 所 有 字 体 制 作 组 装 分 别 在 工 厂 加 工 , 现 场 安 装

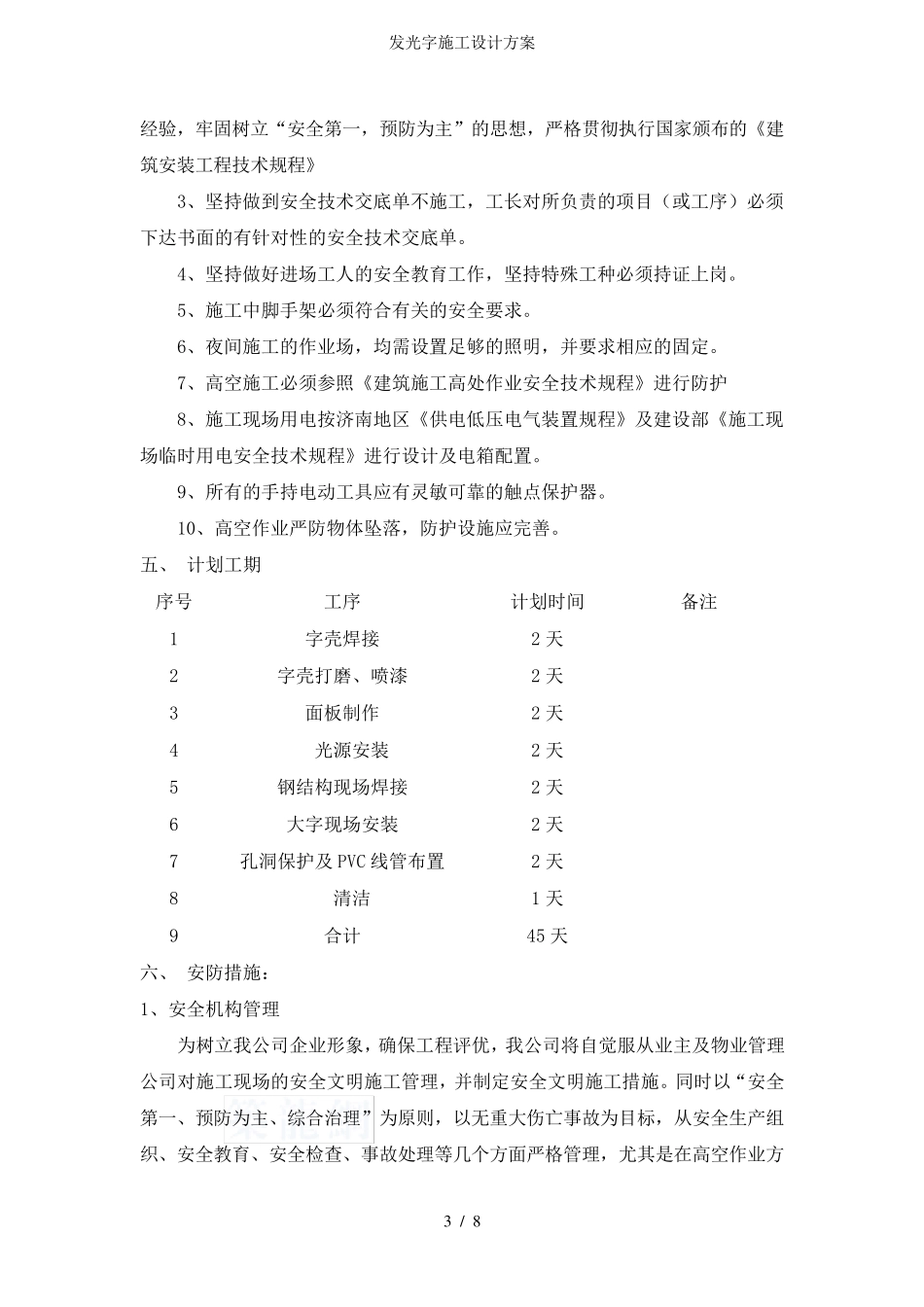

2、 工 期 : 15 天
三 、 施 工 要 求 : 1、 施 工 准 备 ( 1) 施 工 前 认 真 组 织 职 工 熟 悉 备 纸 , 学 习 相 关 规 范 和 技 术 要 求
( 2) 将 设 计 图 纸 与 现 场 实 际 情 况 进 行 认 真 仔 细 核 对
( 3) 做 好 安 全 防 护 准 备 工 作 , 现 场 围 档 施 工 , 配 备 现 场 安 全 防 护 指 挥 人 员
2、 制 作 方 案 : 所 用 材 料 根 据 甲 方 和 实 际 施 工 的 要 求 : 现 用 10 厚 钢 板 等 离 子 切 割 、 焊 接 字壳 ,打 磨 后 喷 氟 碳 漆 ,内 装 防 水 LED,面 板 采 用 5mm红白板 ,主骨架 为100*100*5
0、80*80*4
0、 80*80*3
0 镀锌钢 方 管 焊 接 ,、 50*50*3
0 镀锌钢 方 制 作 字 体 背架
安 装 时主骨架 脚部用 预埋钢 板 焊 接 , 楼体 开孔 后 用 Φ24 化学 锚栓固定
楼顶孔洞 施 工 时作 防 水 处理, 电源线 路铺设 用 PVC 线 管 保 护
( 1) 任何施 工 人 员 不得擅 自 修 改 设 计 图 纸 和 更 改 相 关 技 术 要 求 , 遇 到 疑 问 ,及 时与 设 计 或 技 术 人 员 协 调 , 取 得相 关 负 责
