施工组织设计投标人:日期:201 6 年 02 月 17 日 目 录一、工程概况及特点1
1 工程概况项目名称:新疆华电达坂城新能源有限公司 100MW 风电项目三标段 110kV 升压站设备及箱变安装、调试工程项目概况:新疆华电达坂城新能源有限公司 100MW 风电项目拟配套新建一座 110kV 升压站,本期建设一台 100MVA 三相有载调压变压器,电压等级为 115±8×1
25%/38
最终以 1 回 110kV 输电线就近接入附近 220kV 升压站,导线型号为 LGJ-300

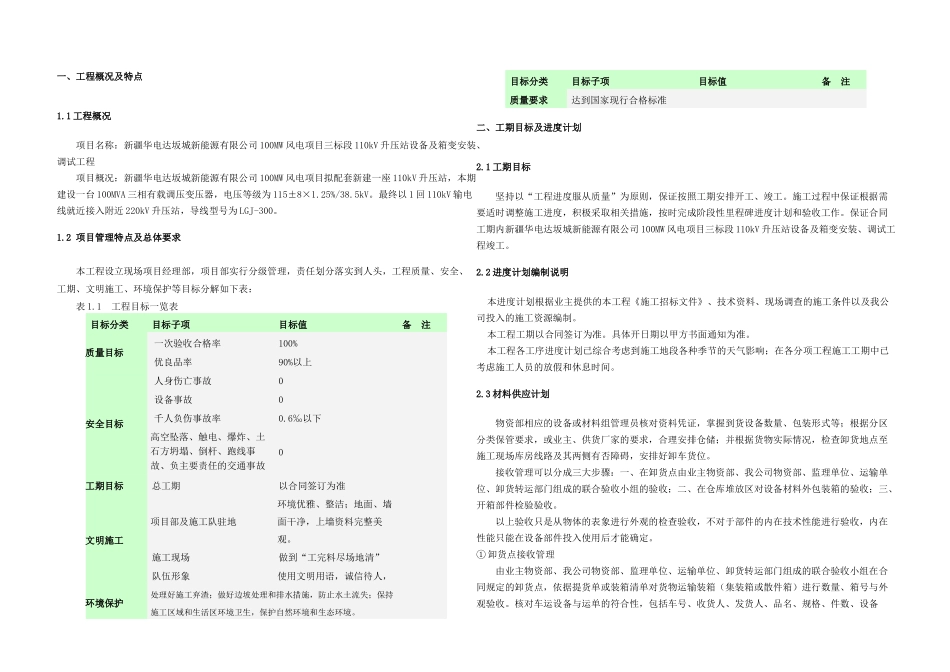

2 项目管理特点及总体要求本工程设立现场项目经理部,项目部实行分级管理,责任划分落实到人头,工程质量、安全、工期、文明施工、环境保护等目标分解如下表:表 1
1 工程目标一览表目标分类目标子项目标值备 注质量目标一次验收合格率100%优良品率90%以上安全目标人身伤亡事故0设备事故0千人负伤事故率0
6‰以下高空坠落、触电、爆炸、土石方坍塌、倒杆、跑线事故、负主要责任的交通事故0工期目标总工期以合同签订为准文明施工项目部及施工队驻地环境优雅、整洁;地面、墙面干净,上墙资料完整美观
施工现场做到“工完料尽场地清”队伍形象使用文明用语,诚信待人,环境保护处理好施工弃渣;做好边坡处理和排水措施,防止水土流失;保持施工区域和生活区环境卫生,保护自然环境和生态环境
目标分类目标子项目标值备 注质量要求达到国家现行合格标准二、工期目标及进度计划2
1 工期目标坚持以“工程进度服从质量”为原则,保证按照工期安排开工、竣工
施工过程中保证根据需要适时调整施工进度,积极采取相关措施,按时完成阶段性里程碑进度计划和验收工作
保证合同工期内新疆华电达坂城新能源有限公司 100MW 风电项目三标段 110kV 升压站设备及箱变安装、调试工程竣工

2 进度计划编制说明本进度计划根据业主提供的本工程《
